西馬音内ビルコンクリートブロック塀改修工事

【建築工事】西馬音内ビルコンクリートブロック塀改修工事
【2025/7/31】・【2025/6/30】

西馬音内ビルコンクリートブロック塀改修工事

2025/7/1~7/31

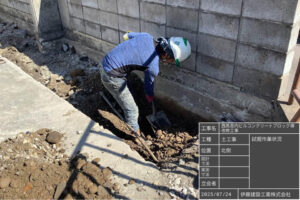

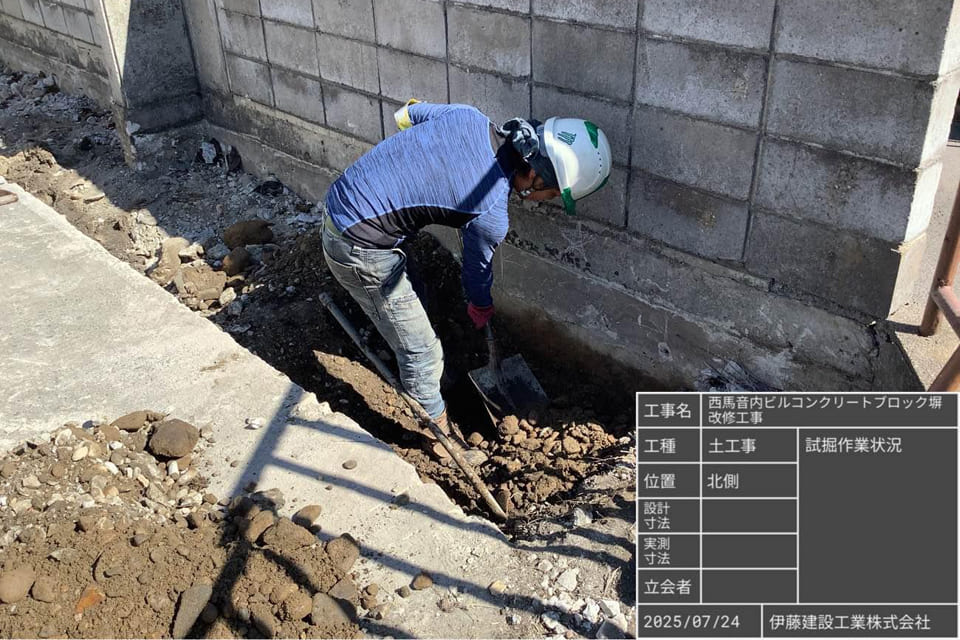

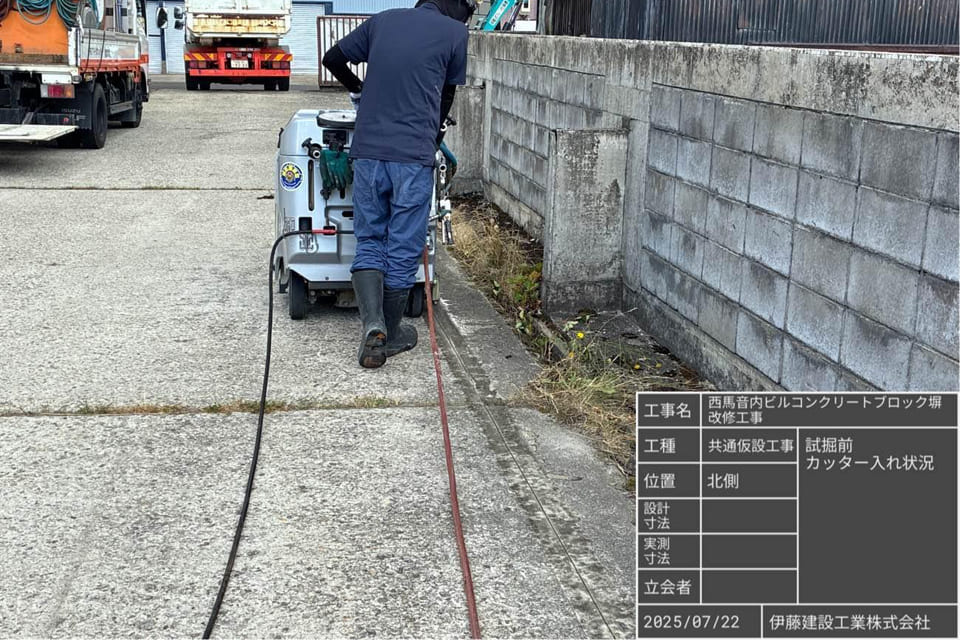

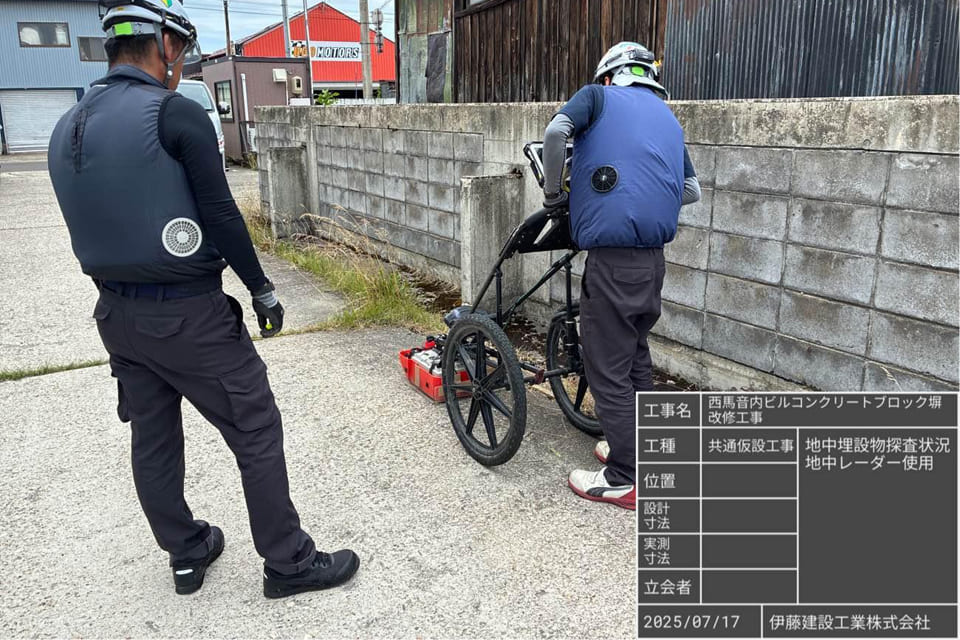

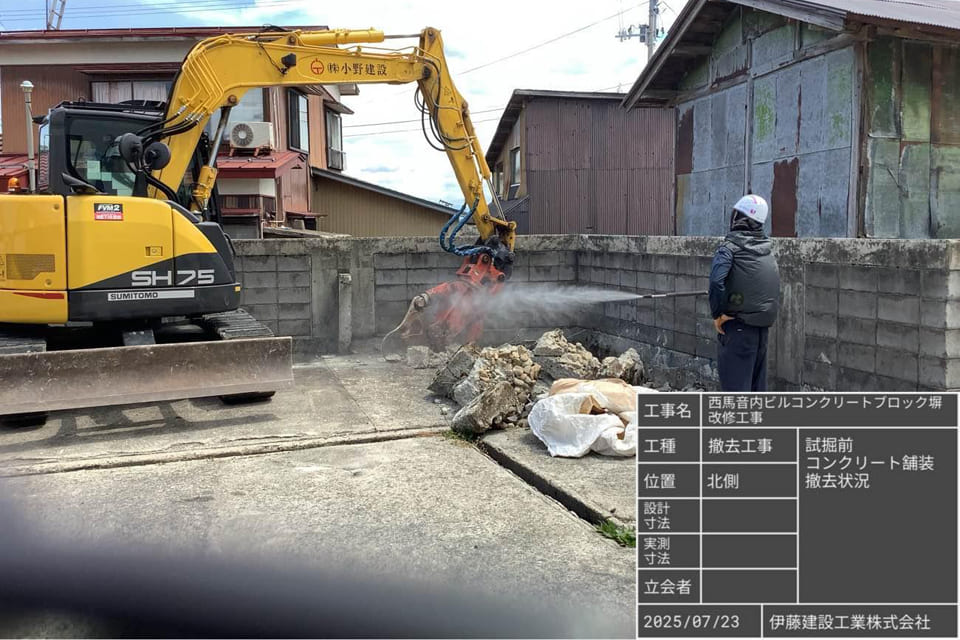

2025/7/17~2025/07/24 場内調査

2025/6/1~6/30

着工前 現況確認

雄物川下流川崎地区上流築堤工事

【土木工事】国土交通省 雄物川下流川崎地区上流築堤工事
【2025/7/31】・【2025/6/30】・【2025/5/31】・【2025/4/30】

雄物川下流川崎地区上流築堤工事

2025/7/31

〇構造物撤去工 〇仮設工

2025/6/30

〇砂防ダム流末水路工

2025/5/31

〇準備工、砂防ダム流末水路工

2025/4/30

〇準備工

横手市 柳田工業団地拡張造成工事

【土木工事】柳田工業団地拡張造成工事 【2025/7/31】・【2025/6/30】・【2025/5/31】・【2025/4/30】・【2024/12/31】・【2024/11/30】・【2024/10/31】・【2024/9/30】

柳田工業団地拡張造成工事

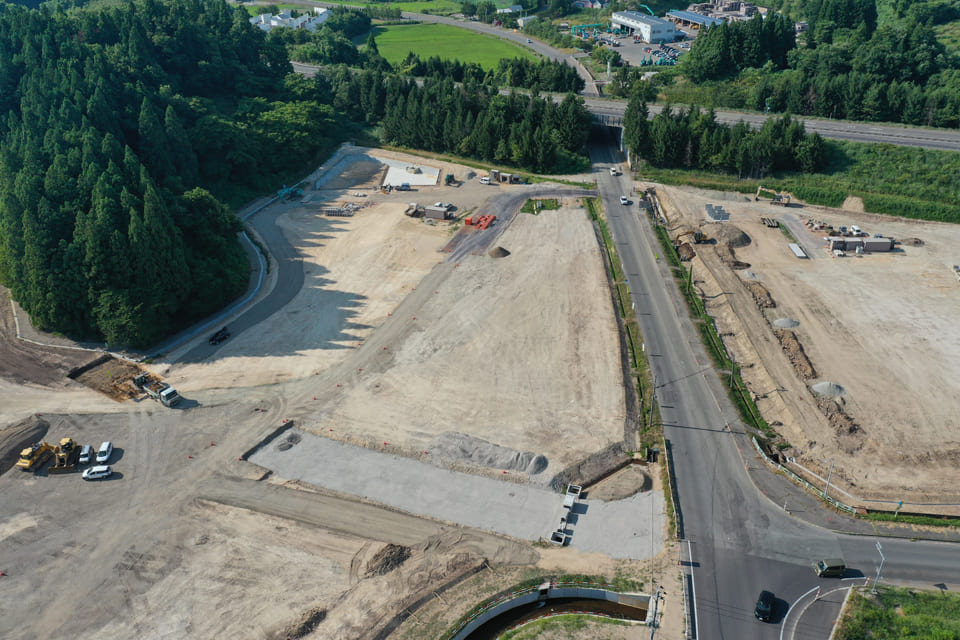

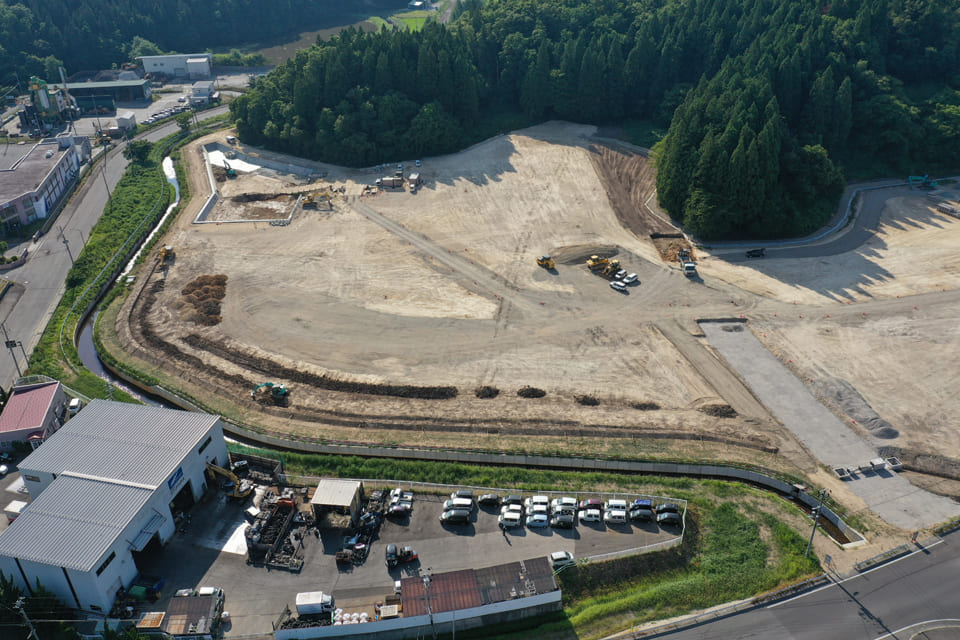

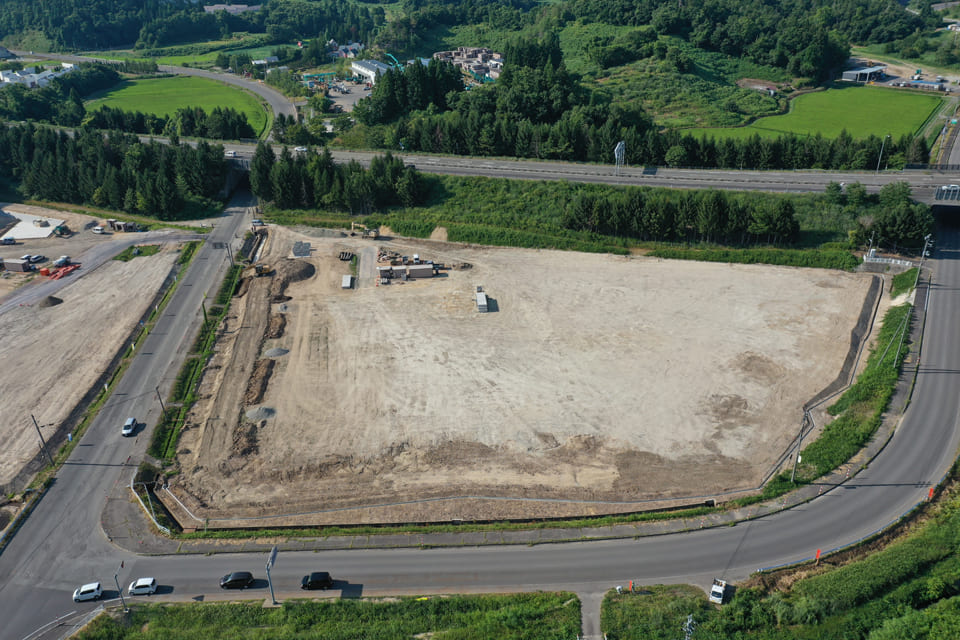

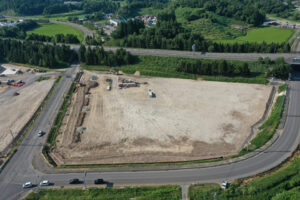

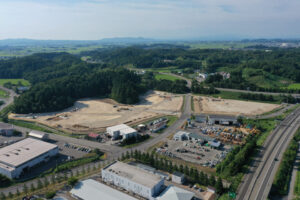

2025/7/31

1工区 【コンクリートブロック工 コンクリートブロック積】 【盛土工 路体盛土】                                                        2工区 【コンクリートブロック工 コンクリートブロック積】                                                                   3工区 【側溝工 プレキャストU型側溝】 【プレキャスト集水桝

2025/6/30

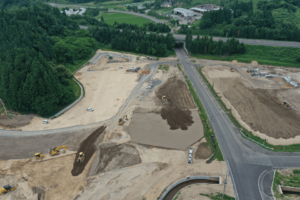

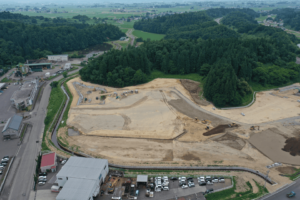

1工区 【コンクリートブロック工 コンクリートブロック積】 【盛土工 路体盛土】 【サンドマット工 サンドマット】                                       2工区 【コンクリートブロック工 コンクリートブロック積】 【サンドマット工 サンドマット】 【給水設備工 防火貯水槽】                                    3工区 【盛土工 路体盛土】 【側溝工 プレキャストU型側溝】 【プレキャスト集水桝】

2025/5/31

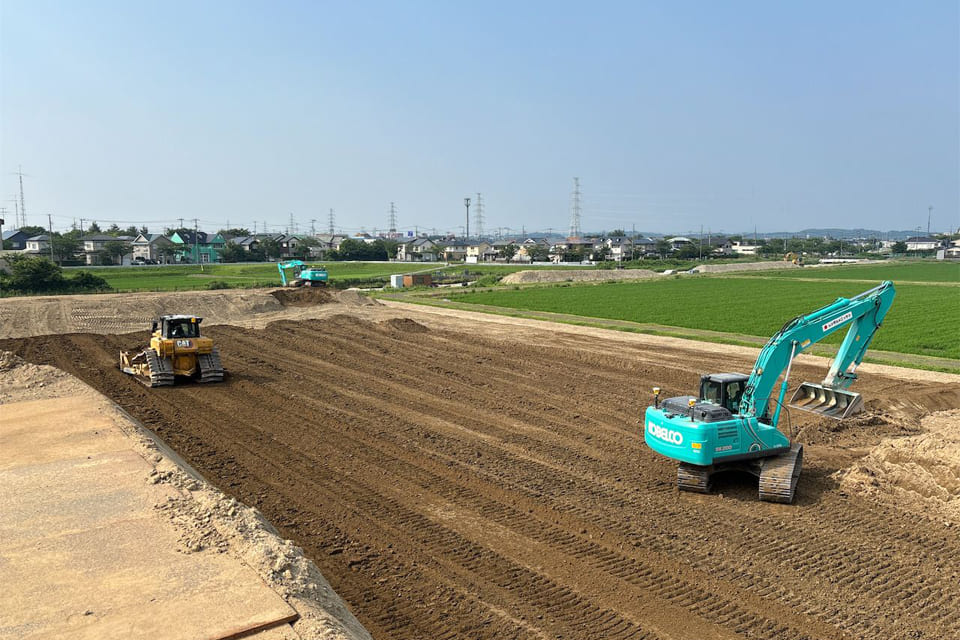

1工区 【コンクリートブロック工 コンクリートブロック積】 【盛土工 路体盛土】                                                        2工区 【コンクリートブロック工 コンクリートブロック積】                                                                   3工区 【自走式土質改良工】 【盛土工 路体盛土】

2025/4/30

1工区 【側溝工 プレキャストU型側溝、自由勾配側溝】 【プレキャスト集水桝】 【管渠工 暗渠排水管】 【放流工 放流桝】                                    2工区 【側溝工 自由勾配側溝】 【管渠工 暗渠排水管】 【プレキャスト集水桝】 【放流工 放流桝】                                              3工区 【自走式土質改良工】

2024/12/31

1工区 【サンドマット工 サンドマット】 【盛土工 路体盛土】
2工区                                              3工区 【利用土運搬受入】

2024/11/30

1工区 【残土処理工】 【サンドマット工 サンドマット】 【盛土工 路体盛土】                                                         2工区 【盛土工 路体盛土】                                                                               3工区 【掘削工 掘削 表土】 【構造物撤去工】 【利用土運搬受入】

2024/10/31

1工区 【掘削工 掘削 表土】【残土処理工】【サンドマット工 サンドマット】
2工区 【盛土工 路体盛土】
                                                                          3工区 【掘削工 掘削 表土】【残土処理工】

2024/9/30

宅盤造成 ・調整池 ・区域内道路 ・県道交差点改良

雄物川上流皆瀬川増田地区護岸補修工事

【土木工事】国土交通省 雄物川上流皆瀬川増田地区護岸補修工事
【2025/7/31】・【2025/6/30】・【2025/5/31】・【2025/4/30】

雄物川上流皆瀬川増田地区護岸補修工事

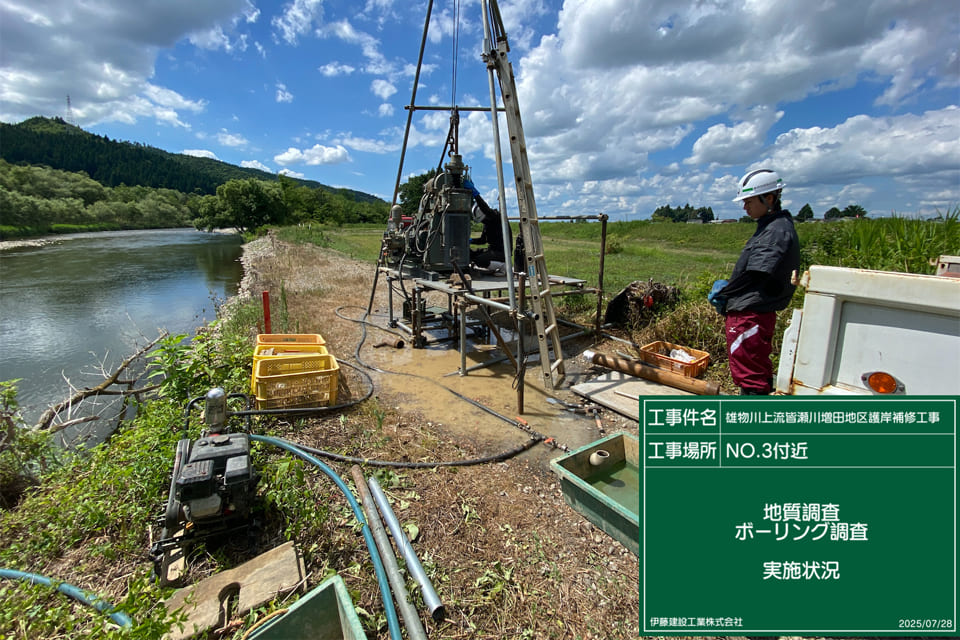

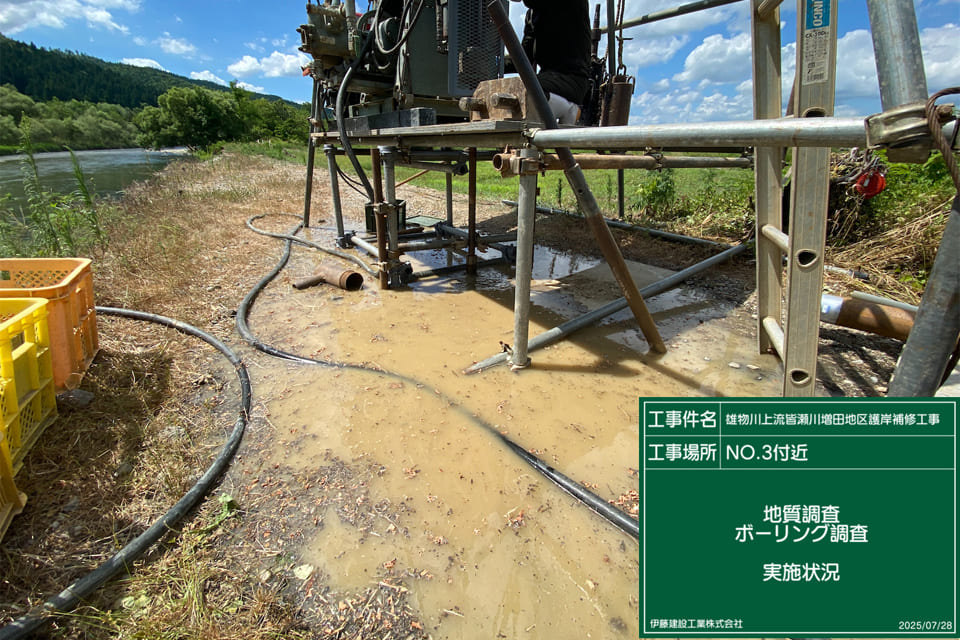

2025/7/31

着手前

2025/6/30

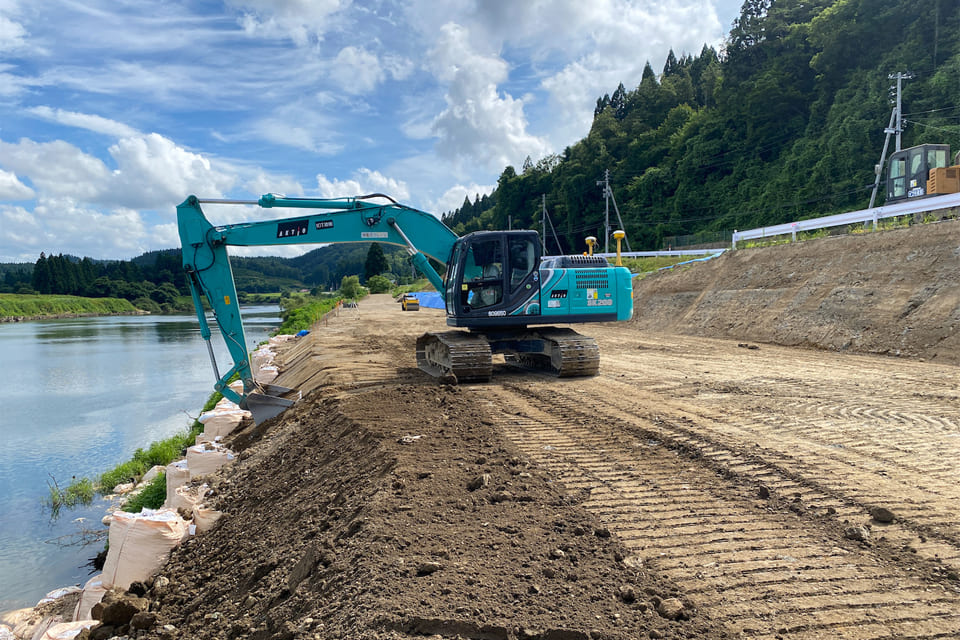

着手前、袋詰玉石据付

2025/5/31

着手前

2025/4/30

着手前

雄物川下流秋田防災拠点盛土・整備工事

【土木工事】国土交通省 雄物川下流秋田防災拠点盛土・整備工事
【2025/7/23】・【2025/6/27】・【2025/5/29】・【2025/2/20】・【2025/1/28】・【2024/12/24】・【2024/11/27】・【2024/10/28】・【2024/9/27】・【2024/8/28】・【2024/7/31】・【2024/6/28】・【2024/5/29】・【2024/4/30】

雄物川下流秋田防災拠点盛土・整備工事

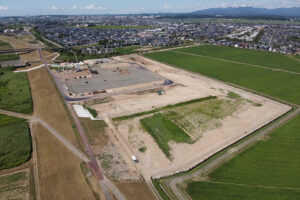

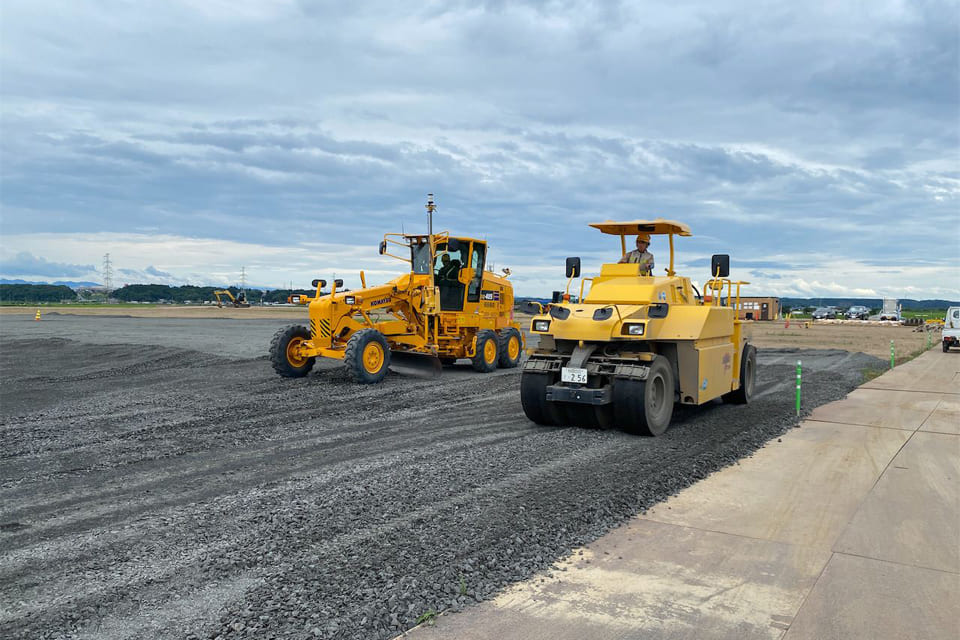

2025/7/23

防災拠点盛土工事 盛土搬入敷均し 5名 交通誘導 2名
防災拠点整備工事 下層路盤敷均し 3名 交通誘導 1名

2025/6/27

【河川土工】 盛土工:混合土 積込・集積・運搬・土質改良・受入れ・敷均し 4名
岩ズリ:積込・集積 3名

2025/5/29

【河川土工】 盛土工:天端剥取り 土質改良 【排水施設工】 外郭工事用道路造成  オペレーター:5名 作業員:2名

2025/2/20

【河川土工】 盛土・天端調整整形状況  オペレーター:4名 作業員:1名

2025/1/28

【河川土工】 盛土・天端調整整形状況  オペレーター:6名 作業員:1名

2024/12/24

【着手前】 土質改良盛土工  オペレーター:9名 作業員:2名 ダンプトラック:56台

2024/11/27

【着手前】 土質改良盛土工  オペレーター:9名 作業員:2名 ダンプトラック:40台

2024/10/28

【着手前】 河川土工 河道掘削、場内運搬、土質改良盛土  オペレーター:9名 作業員:1名 ダンプトラック:12台

2024/9/27

【着手前】 河川土工 河道掘削、場内運搬、土質改良盛土  オペレーター:8名 作業員:1名 ダンプトラック:4台

2024/8/28

【着手前】 河川土工 河道掘削、場内運搬、土質改良盛土  オペレーター:10名 作業員:1名 ダンプトラック:4台

2024/7/31

【着手前】 河川土工 河道掘削、場内運搬、土質改良盛土  オペレーター:10名 作業員:1名 ダンプトラック:4台

2024/6/28

【着手前】 仮設工:式典会場造成完了 → 式典後砕石ヤード剥取り状況 盛土準備  オペレーター:3名 作業員:2名

2024/5/29

【着手前】 仮設工:式典会場造成状況 河川土工:掘削及び盛土箇所表土剥取り、構造物撤去工  オペレーター:5名 作業員:2名

2024/4/30

【着手前】準備工:測量及び現地調査、安全標識看板等設置  職員4名
