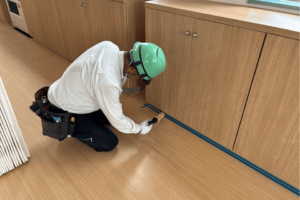

県南園芸センターしいたけピロー包装設備「新設工事」

【建築工事】県南園芸センターしいたけピロー包装設備「新設工事」
【2026/10/31】

県南園芸センターしいたけピロー包装設備「新設工事」

2026/10/22~10/31

【着工前】1階 【着工前】2階 【選果機撤去工事】選果機分解 【選果機撤去工事】選果機搬出

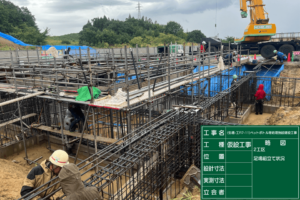

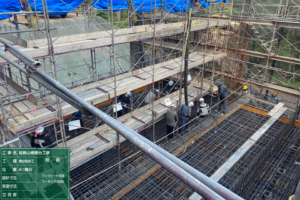

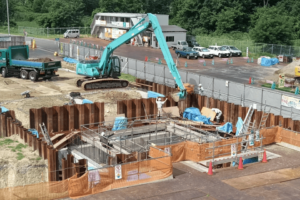

横手市ペットボトル等処理施設建設工事(建築本体工事)

【建築工事】横手市 ペットボトル等処理施設建設工事(建築本体工事)
【2026/10/31】・【2026/9/30】・【2026/8/31】・【2026/7/31】・【2026/6/30】・【2026/5/31】・【2026/3/30】

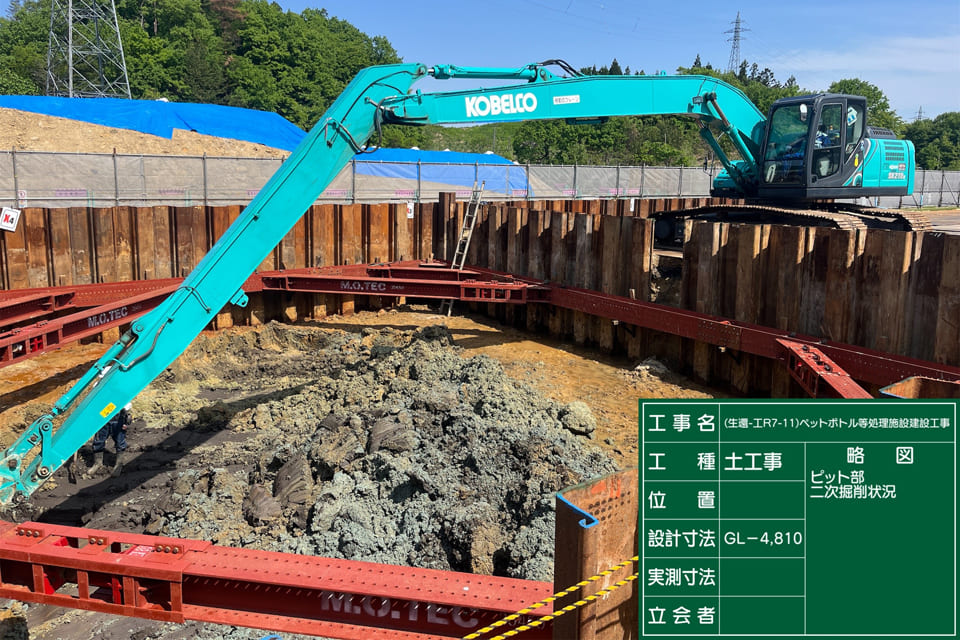

横手市 ペットボトル等処理施設「建設工事」(建築本体工事)

2026/10/1
2026/10/31

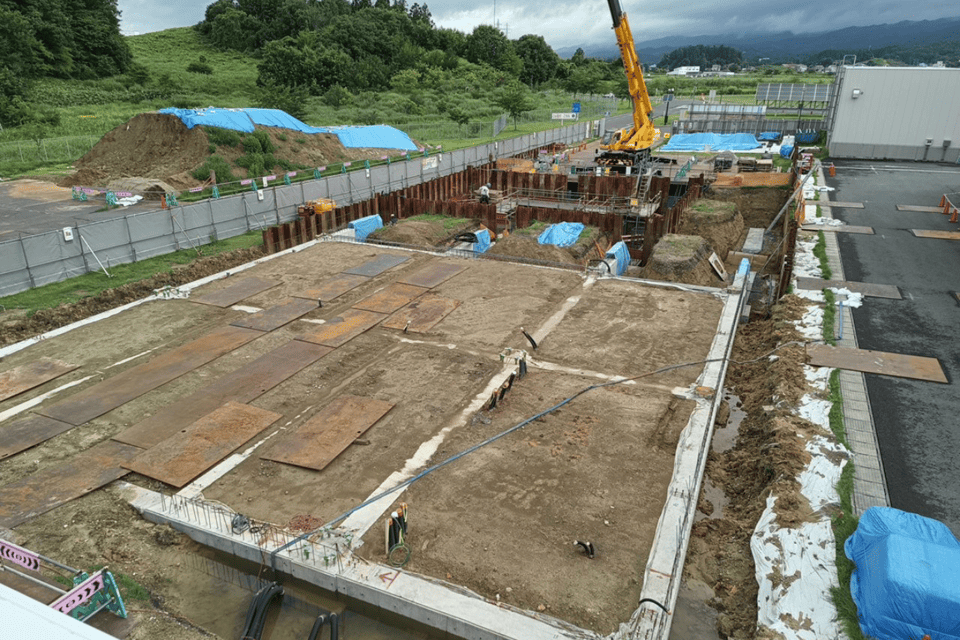

① 2026/10/6   基礎型枠脱型完了
② 2026/10/17 埋戻し、表層改良完了

③ 2026/10/20 鉄骨建方状況

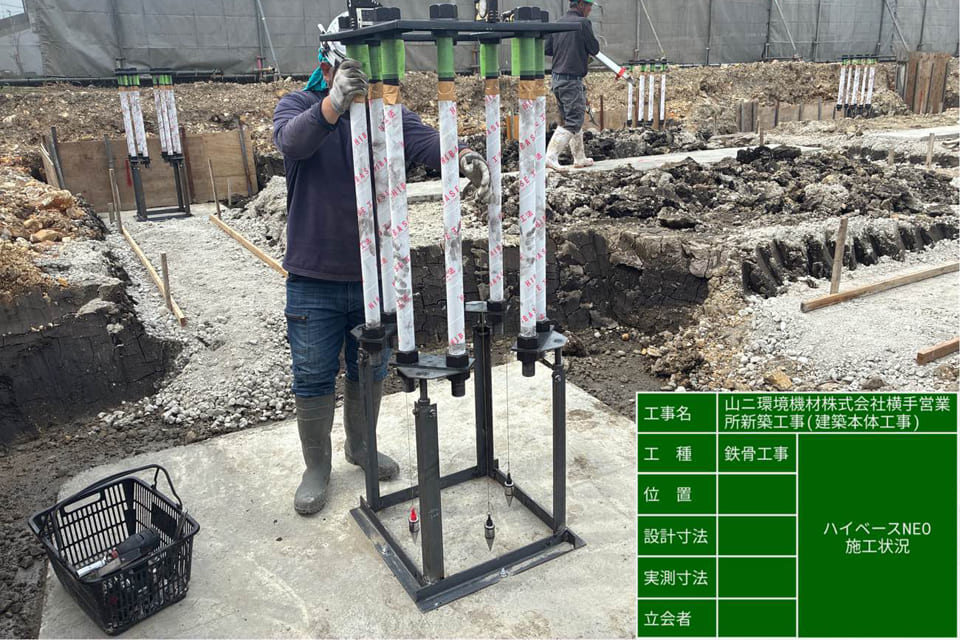

④ 2026/10/30 鉄骨建方完了

2026/9/1
2026/9/30

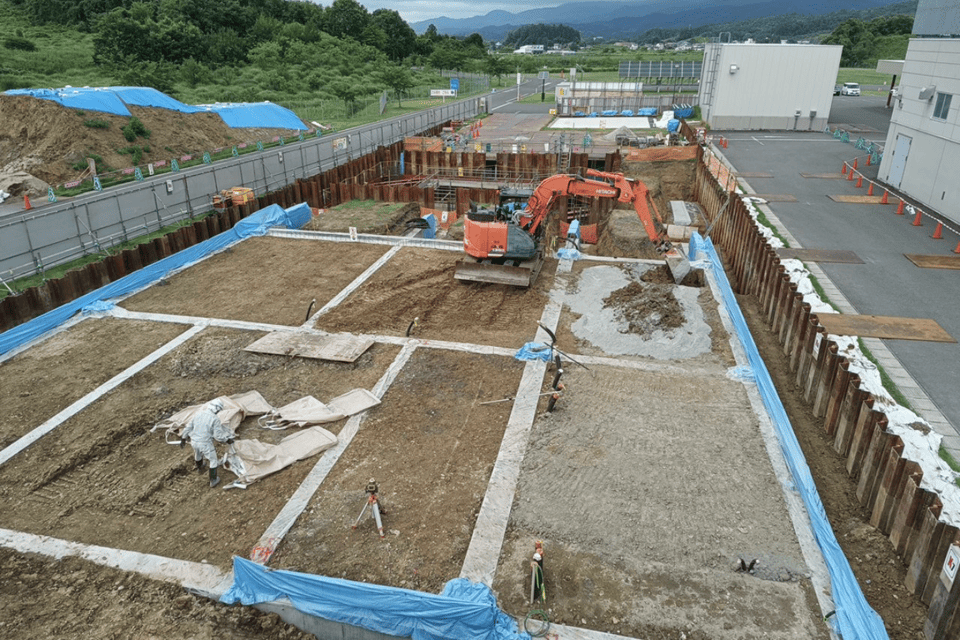

① 2026/9/4   基礎型枠組立状況

② 2026/9/11 基礎コンクリート埋戻し状況

③ 2026/9/30 基礎コンクリート打設状況

④ 2026/9/30 現場全景

2026/8/1
2026/8/31

① 2026/8/10 基礎埋戻し状況 ② 2026/8/19 鋼矢板引抜き状況
③ 2026/8/27 地足場組立状況 ④ 2026/8/28 基礎配筋状況

2026/7/1
2026/7/31

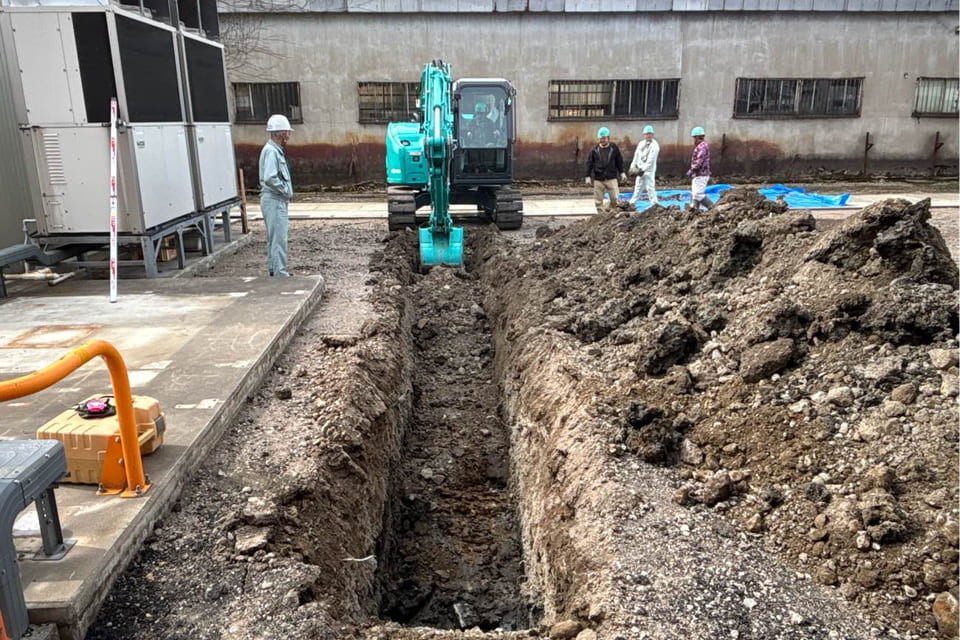

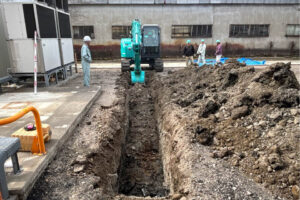

① 2026/7/6   ピット内耐圧板打設状況
② 2026/7/7   基礎埋戻し状況
③ 2026/7/13 基礎埋戻し後表層改良
④ 2026/7/31 表層改良完了

2026/6/1
2026/6/30

① 6月4日   2工区地中梁筋圧接
② 6月16日 3工区基礎コンクリート打設
③ 6月24日 2工区基礎コンクリート打設
④ 6月26日 3工区基礎コンクリート脱型完了

2026/5/1
2026/5/31

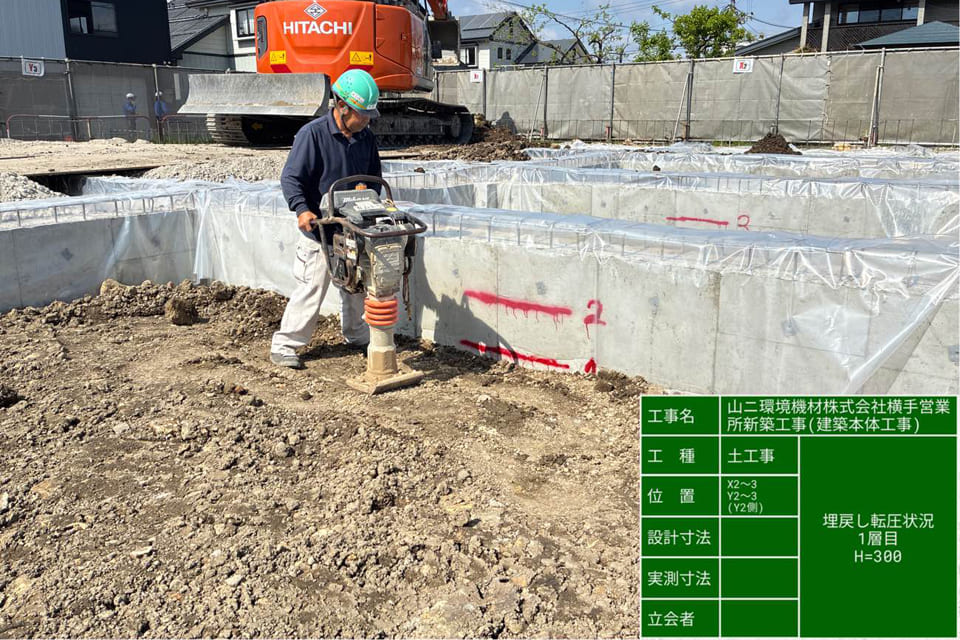

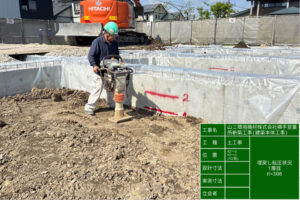

① 2026/5/11 ピット内1次掘削状況
② 2026/5/13 ピット内2次掘削状況
③ 2026/5/16 地足場組立状況

④ 2026/5/23 地中梁配筋状況

2026/3/1
2026/3/31

① 2026/3/17 杭打機搬入、組立状況
② 2026/3/25 既成杭打込み施工状況(全景)
③ 2026/3/27 既成杭打込み状況
④ 2026/3/30 発生土セメント改良状況

神内地区道路改良工事

【土木工事】国土交通省 神内地区道路改良工事
【2026/10/30】・【2026/9/30】・【2026/8/31】・【2026/7/31】・【2026/6/30】・【2026/5/29】・【2026/4/28】・【2026/3/31】

神内地区道路改良工事

2026/10/30

・道路土工(掘削工)(路体盛土工)・排水構造物工(側溝工)(集水桝・マンホール工)・敷砂利

2026/9/30

・カルバート工・排水構造物工・道路土工(掘削工)(盛土工)・植生工

2026/8/31

・カルバート工・排水構造物工・道路土工(掘削工)

2026/7/31

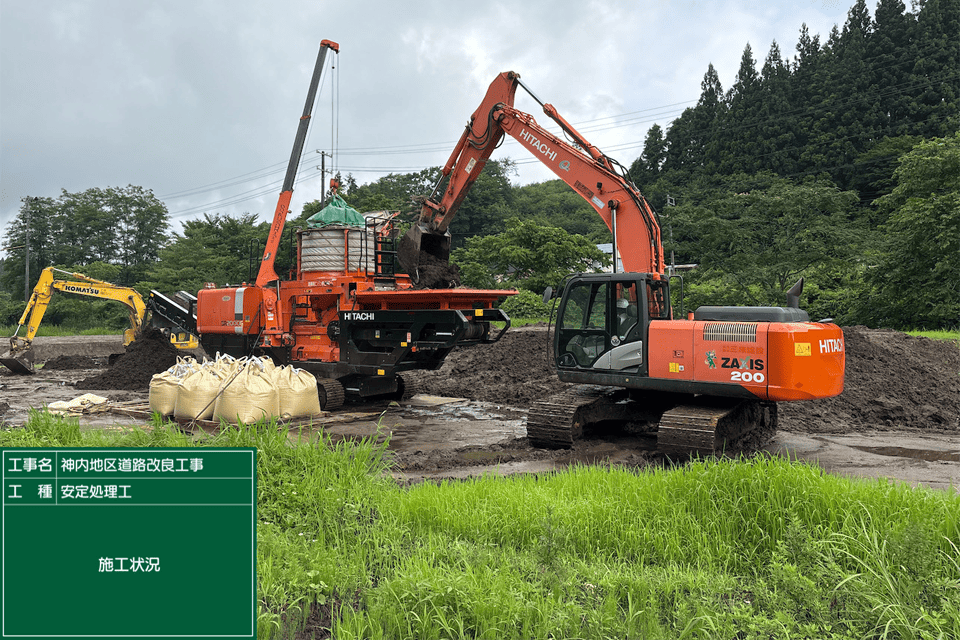

・伐採工・安定処理工

2026/6/30

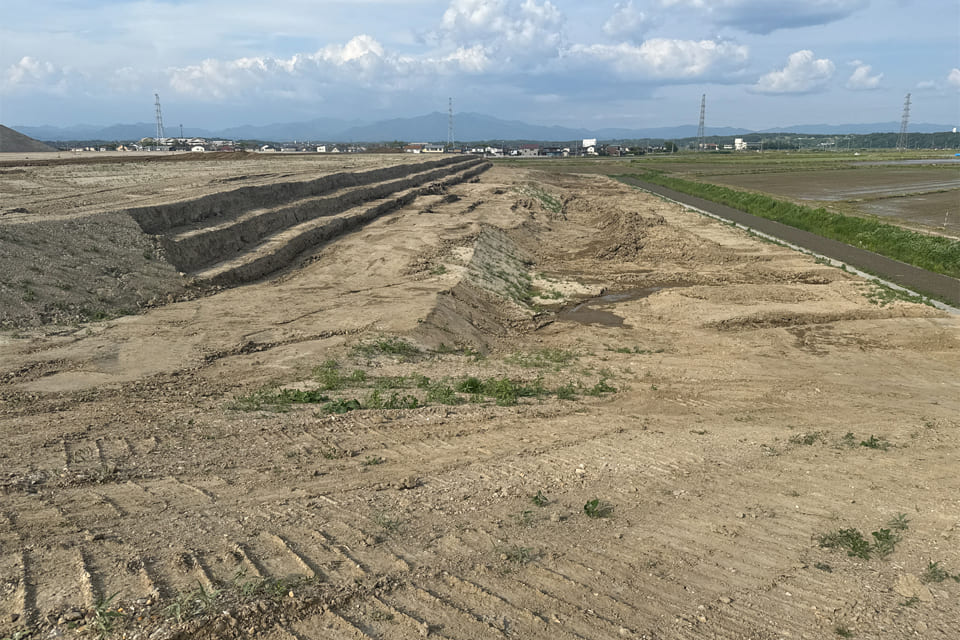

伐採工 道路土工

2026/5/29

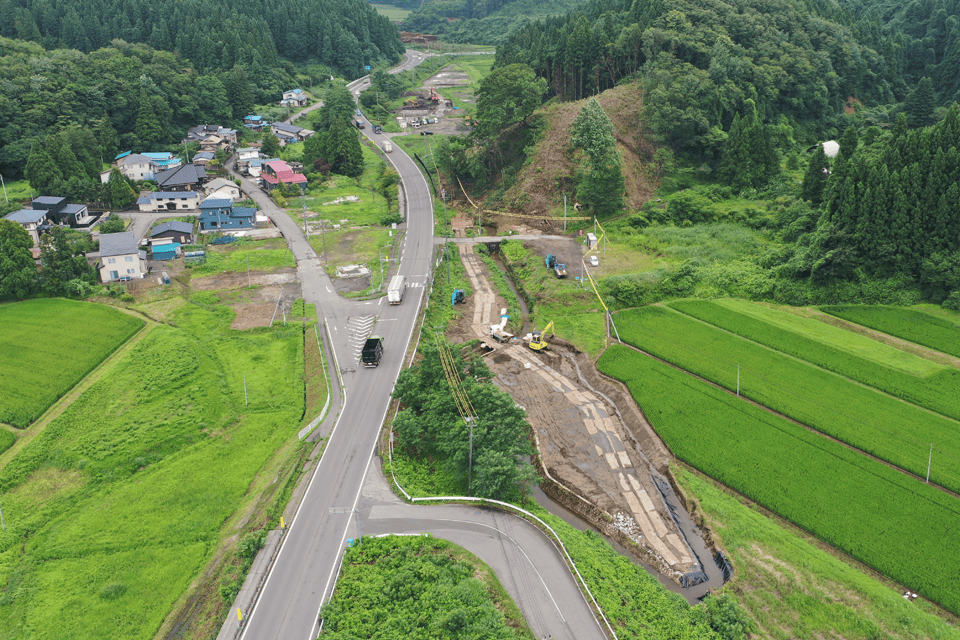

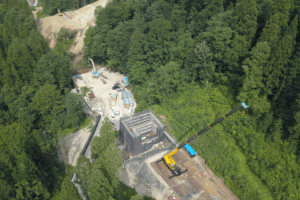

施工範囲 空撮

2026/4/28

雑工:立木調査 構造物撤去工:ガードレール撤去延長

2026/3/25

着工前
本工事は国道13号河辺バイパスの4車線化工事として、大仙市との境から工事を進めて行きます。これまでは既存の国道を拡げてきましたが、
この区間は山側に迂回して新設し供用済の河辺ドライブイン付近に接続する事業の一環としてスタートする工事です

鳥海ダム市道付替百宅線杉峠地区工事用道路工事

【土木工事】国土交通省 鳥海ダム市道付替百宅線杉峠地区工事用道路工事  【2026/10/30】・【2026/10/7】・【2026/8/31】・【2026/7/6】

鳥海ダム市道付替百宅線杉峠地区工事用道路工事

2026/10/30

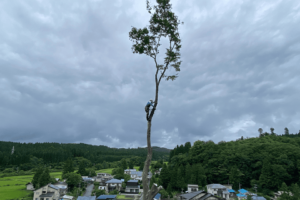

伐採工

2026/10/7

伐採工

2026/8/31

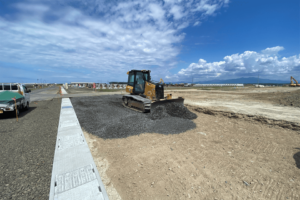

工事用道路の掘削工施工中

2026/7/6

伐採工

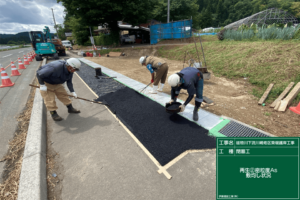

県単道路補修工事(橋梁補修)07-G857-50

【土木工事】県単道路補修工事(橋梁補修)07-G857-50
【2026/10/31】・【2026/9/30】・【2026/8/31】

県単道路補修工事(橋梁補修)07-G857-50

2026/10/31

舗装打換え工(車道舗装、歩道コンククリート)

2026/9/30

舗装打換え工(砕石撤去)

2026/8/31

工事着手前

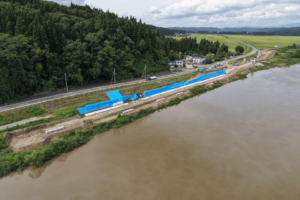

雄物川下流川崎地区築堤護岸工事

【土木工事】国土交通省 雄物川下流川崎地区築堤護岸工事
【2026/10/27】・【2026/9/28】・【2026/8/26】・【2026/7/28】・【2026/6/29】・【2026/5/29】・【2026/4/30】

雄物川下流川崎地区築堤護岸工事

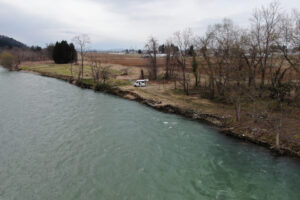

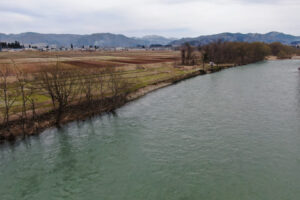

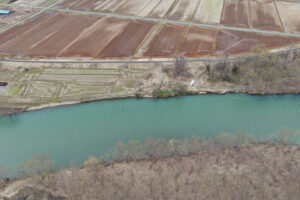

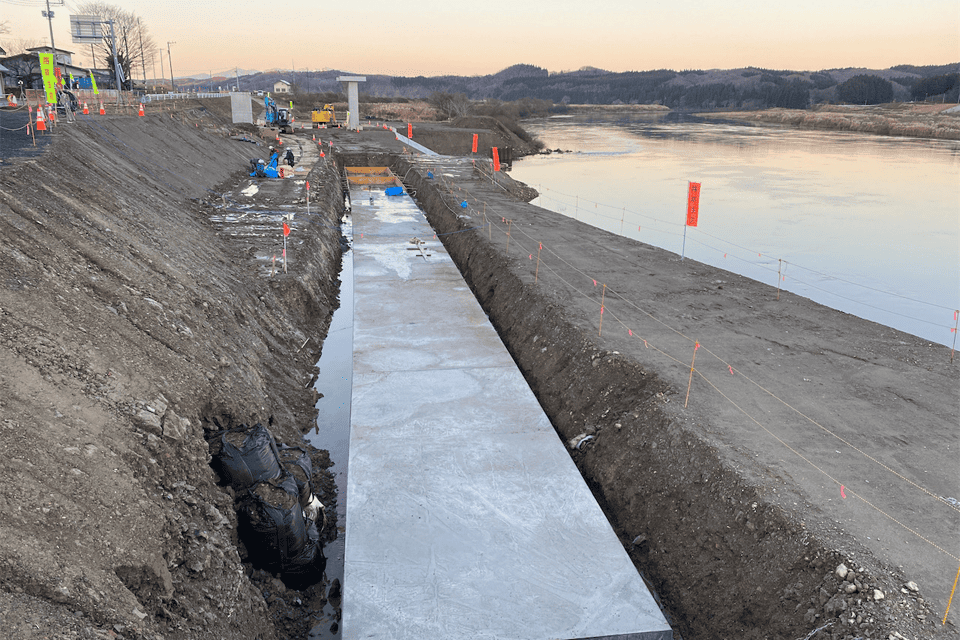

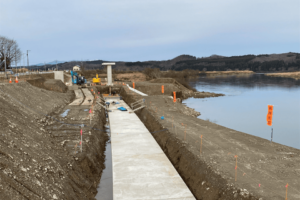

2026/10/27

〇法覆護岸工 〇河川土工 〇護岸基礎工

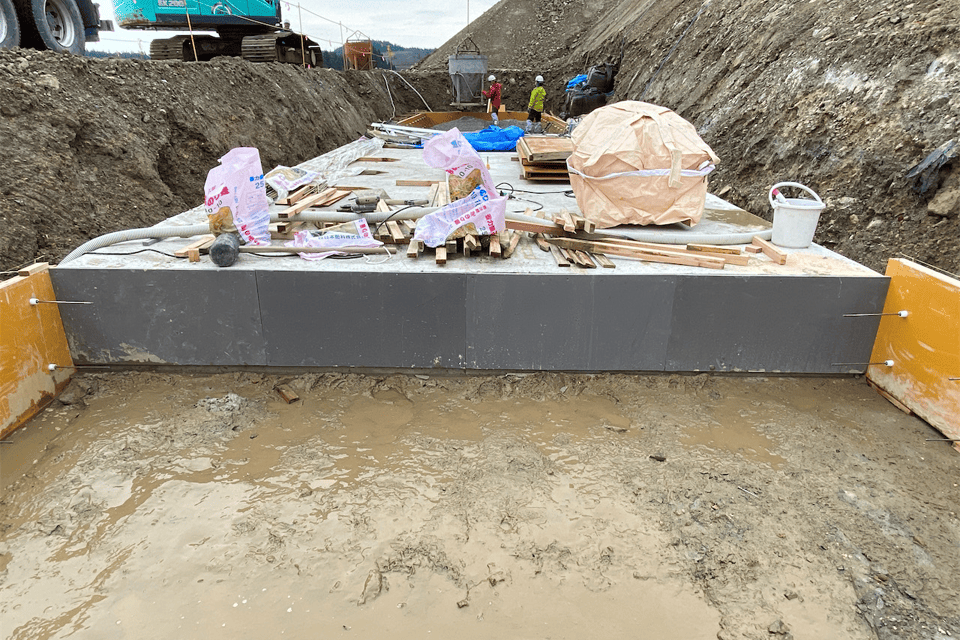

2026/9/28

〇法覆護岸工 〇河川土工

2026/8/26

〇法覆護岸工 〇閉塞工

2026/7/28

〇法覆護岸工 〇地盤改良工 〇閉塞工

2026/6/29

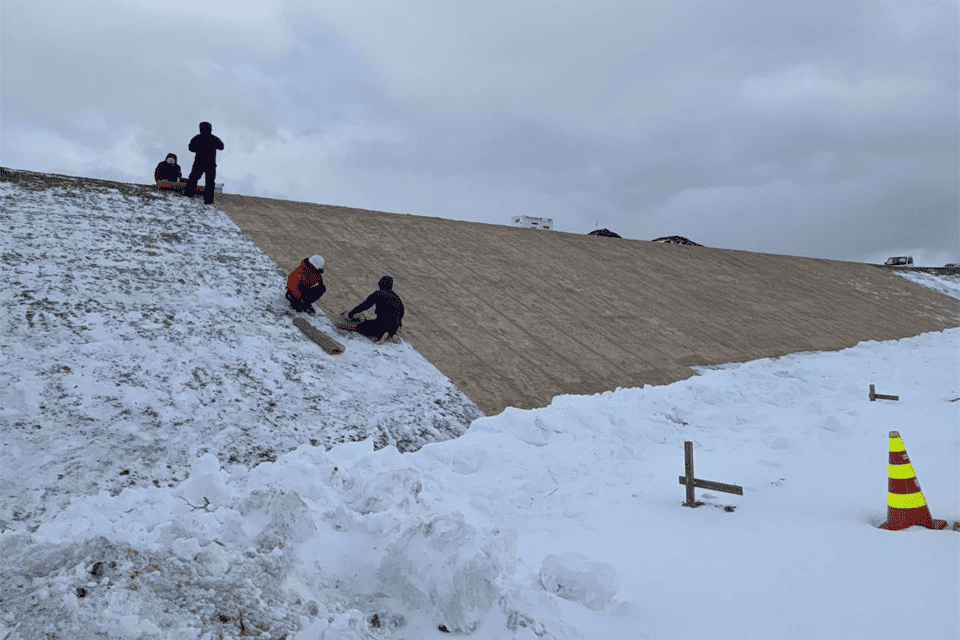

〇法覆護岸工

2026/5/29

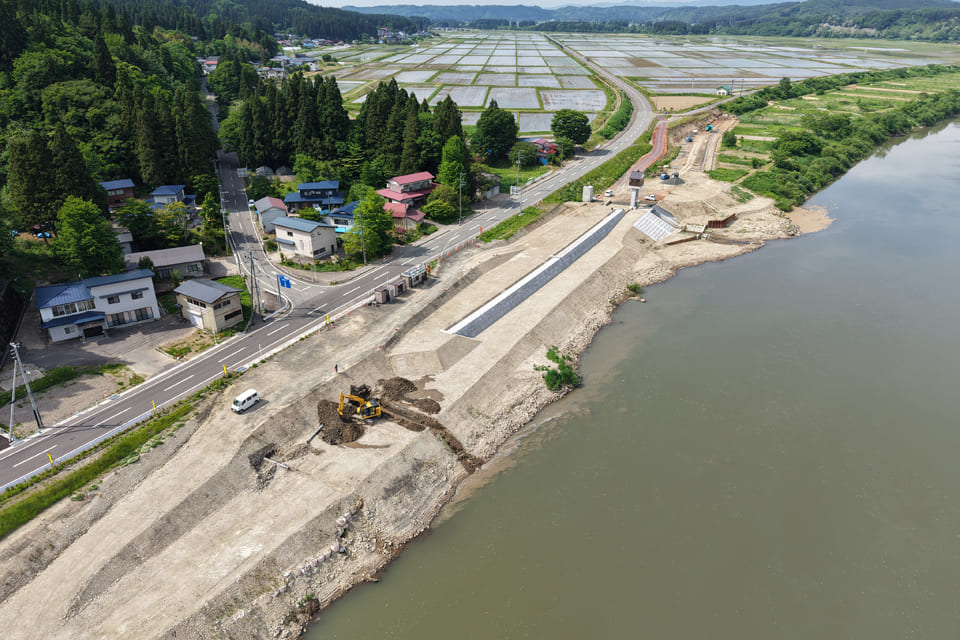

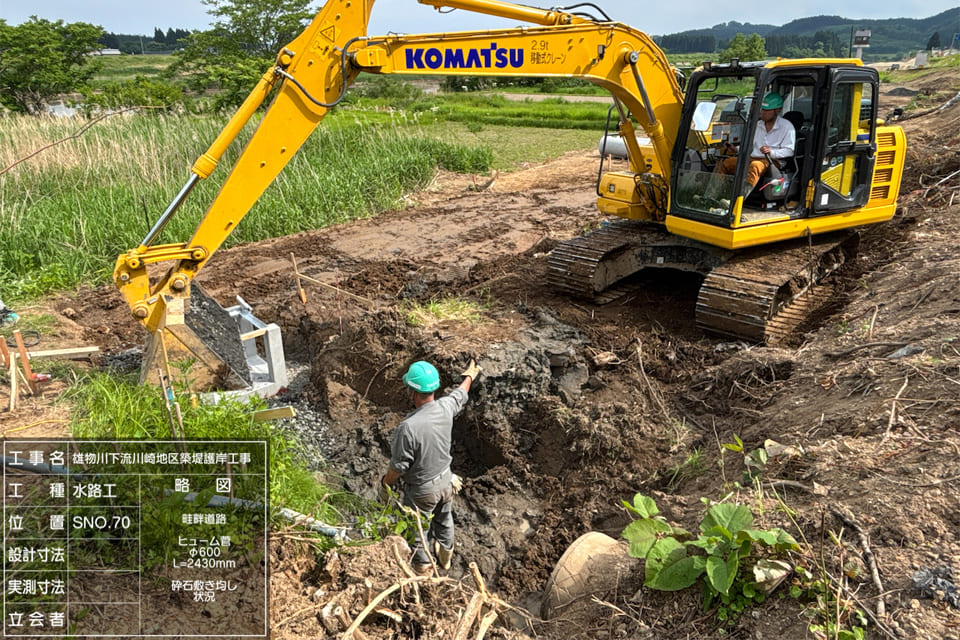

〇水路工  〇構造物撤去工

2026/4/30

〇準備工   〇仮設工

R8河辺拡幅太田面地区道路改良工事

【土木工事】国土交通省 R8河辺拡幅太田面地区道路改良工事
【2026/10/31】

R8河辺拡幅太田面地区道路改良工事

2026/10/31

現在、稼働している神内地区道路改良工事の後発工事として本工事は発注されました。
国道13号とJR河辺こ線橋の近接作業のため、事故防止対策を重点的に検討して工事に入ります。

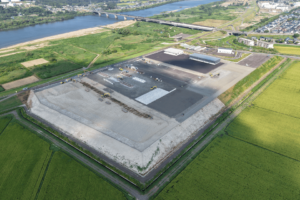

雄物川下流秋田地区防災拠点整備外工事

【土木工事】国土交通省 秋田地区防災拠点整備外工事
【2026/10/23】・【2026/9/27】・【2026/8/25】・【2026/7/30】・【2026/6/30】・【2026/5/27】・【2026/4/10】

雄物川下流秋田地区防災拠点整備外工事

2026/10/23

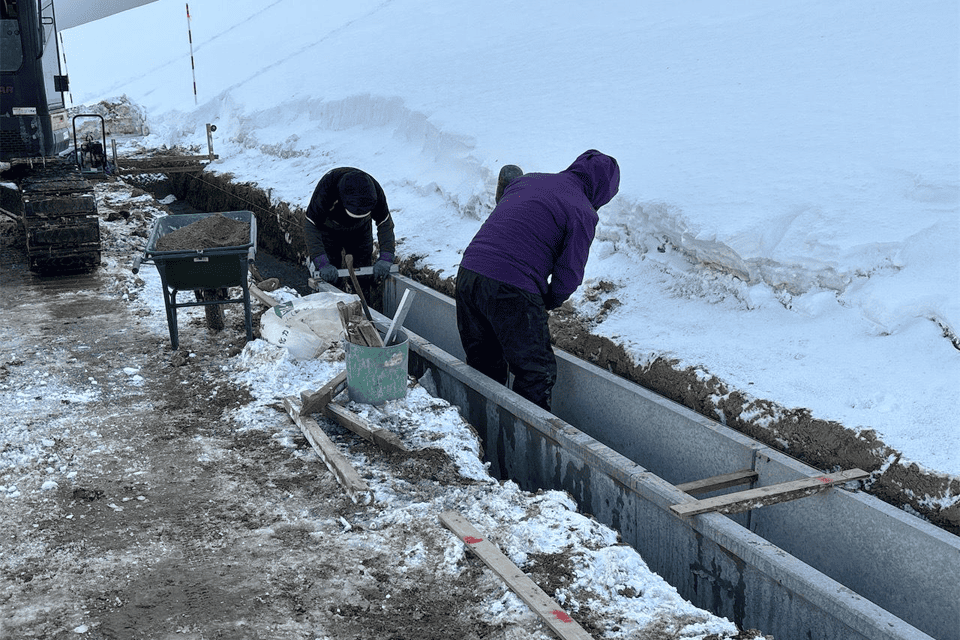

・備蓄材となる根固めブロックの制作をしています。
・アスファルト舗装に向けて下層路盤を施工しています。

2026/9/27

・舗装工の下層路盤工完了
・備蓄材となる根固めブロックの制作

2026/8/25

・中通路部の掘削作業と外周通路部の路盤を施工しています。
・備蓄材(張ブロック置場)の敷砂利を施工しています。

2026/7/30

・アスファルト舗装工(表層)施工をしています。
・盛土作業中(90%完成)

・追加となったヘリポート廻りの側溝を施工しています。

2026/6/30

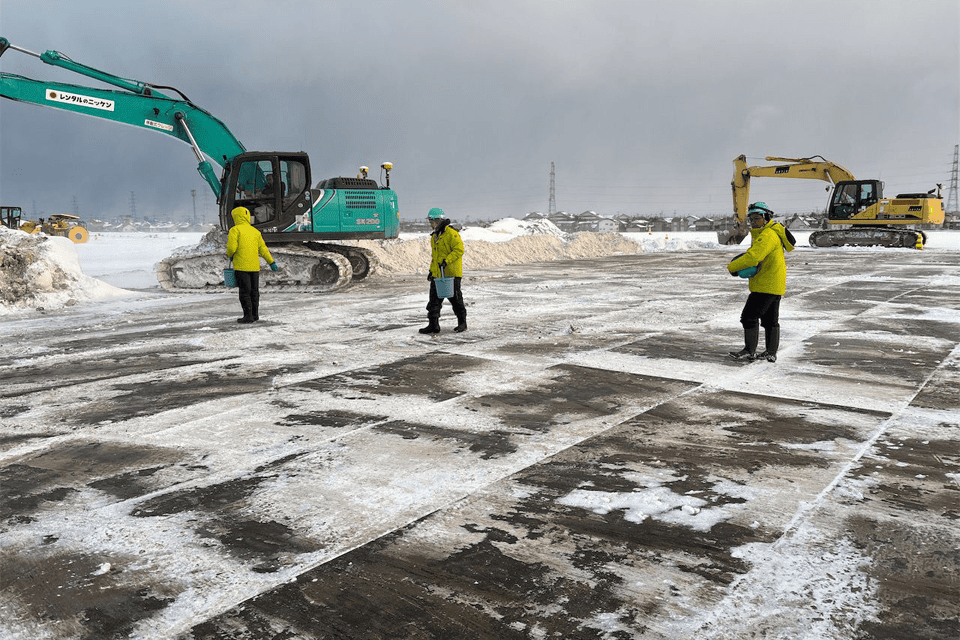

①盛土工:試験盛土準備
②舗装工:平場舗装下層路盤材搬入

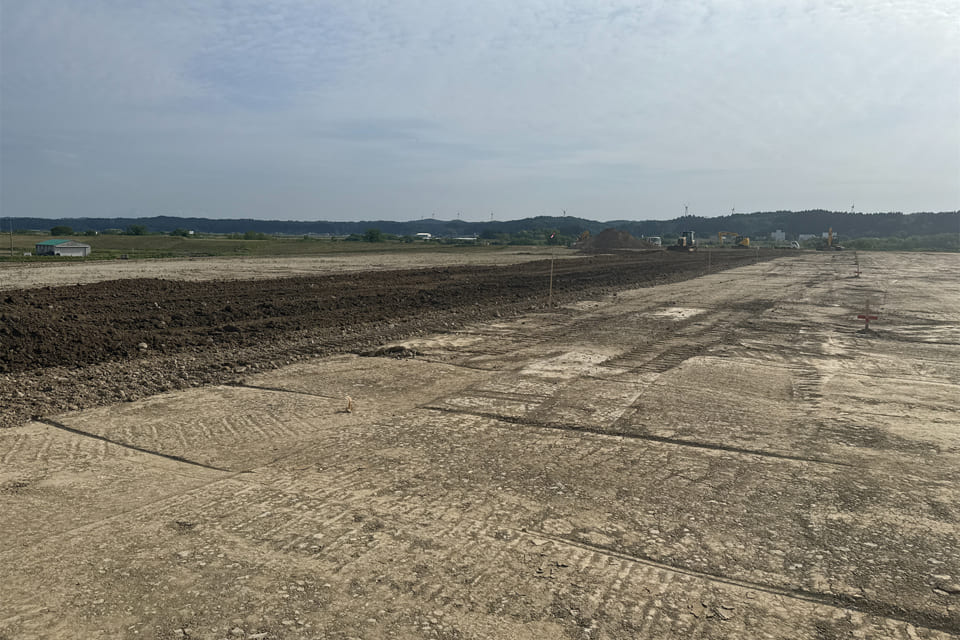

③空撮:全景

2026/5/27

排水施設工(自由勾配側溝)
盛土工(準備工)

2026/4/10

着手前

真室川雄勝道路湯沢雄勝地区改良工事

【土木工事】国土交通省 真室川雄勝道路湯沢雄勝地区改良工事
【2026/10/30】・【2026/9/15】

真室川雄勝道路湯沢雄勝地区改良工事

2026/10/30

〇 ICT建機精度確認

2026/9/15

〇 着手前
