横手高等学校 体育館棟建築工事

【建築工事】秋田県 横手高等学校 体育館棟建築工事
【2026/2/27】・【2025/12/12】・【2025/11/28】・【2025/10/31】・【2025/9/30】・【2025/8/31】・【2025/7/31】

横手高等学校 体育館棟建築工事

~2026/2/27

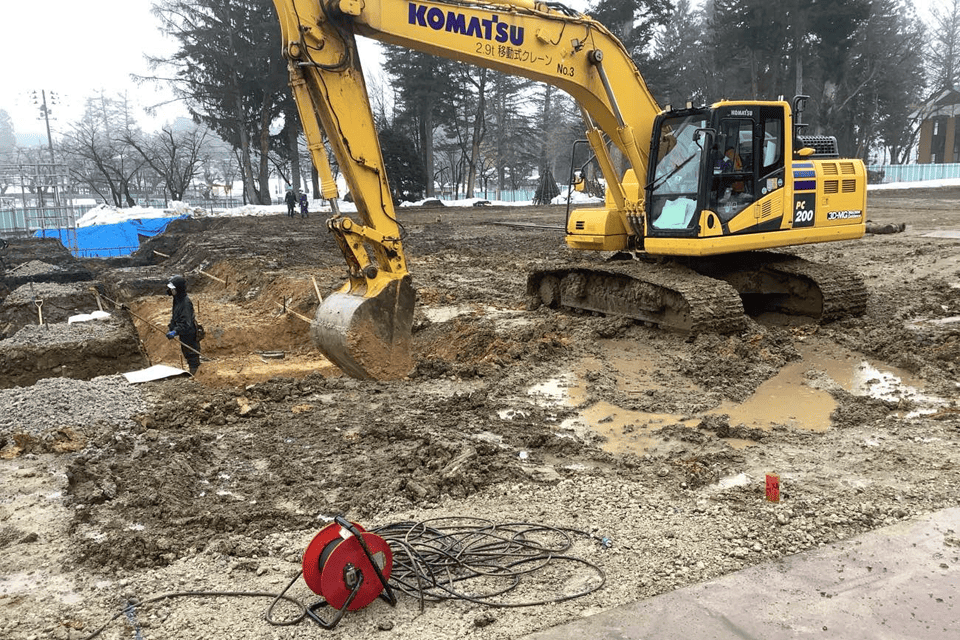

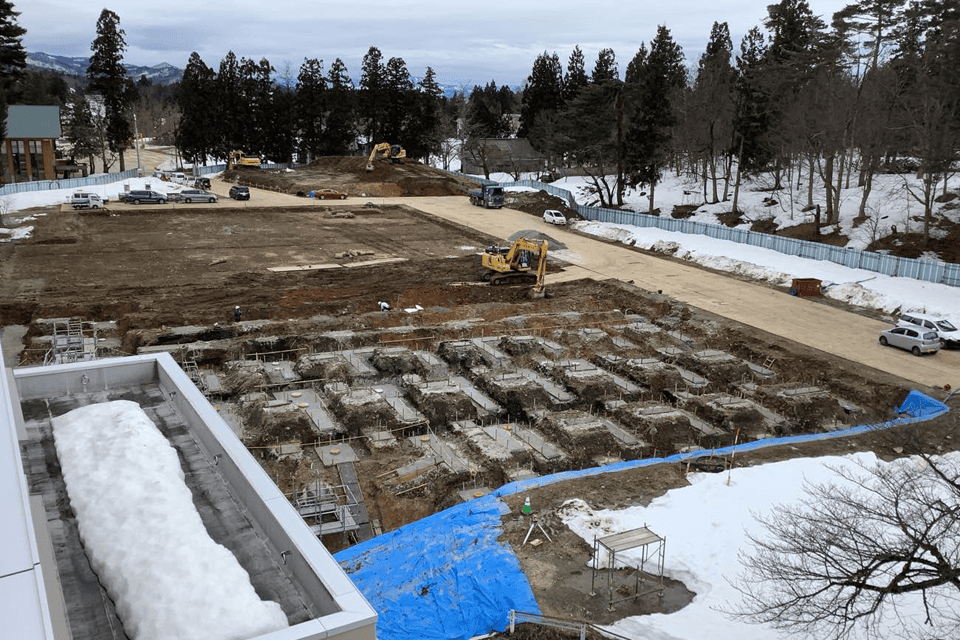

除排雪~C工区基礎掘削~C工区捨てコン打設~C工区地足場組~B工区基礎掘削

~2025/12/12

オープンカット掘削・法面保護・越冬対策 12/18~2/上旬越冬休工となります。

~2025/11/13・2025/11/13~17・2025/11/17~25・2025/11/28

杭地業工事(既製コンクリート杭打設)各機材解体・搬出、建設汚泥中間処理、掘削・盛土、各所掘削・運搬

2025/10/全日・2025/10/20~・2025/10/23・2025/10/31

杭地業工事(既製コンクリート杭打設)、掘削・残土搬出、既存擁壁解体・搬出

~2025/9/11・2025/9/22~2025/9/24・2025/9/25~

地盤改良(先行掘削~自走式土質改良~敷き均し・整地)、残土搬出、杭地業(機材組立~既成コンクリート杭打設)

2025/8/18~2025/8/22 2025/8/25~2025/8/31

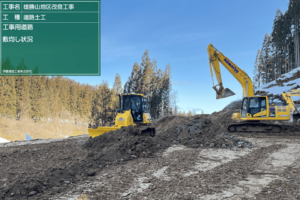

地盤改良(先行掘削~自走式土質改良~敷き均し・整地)

2025/7/31

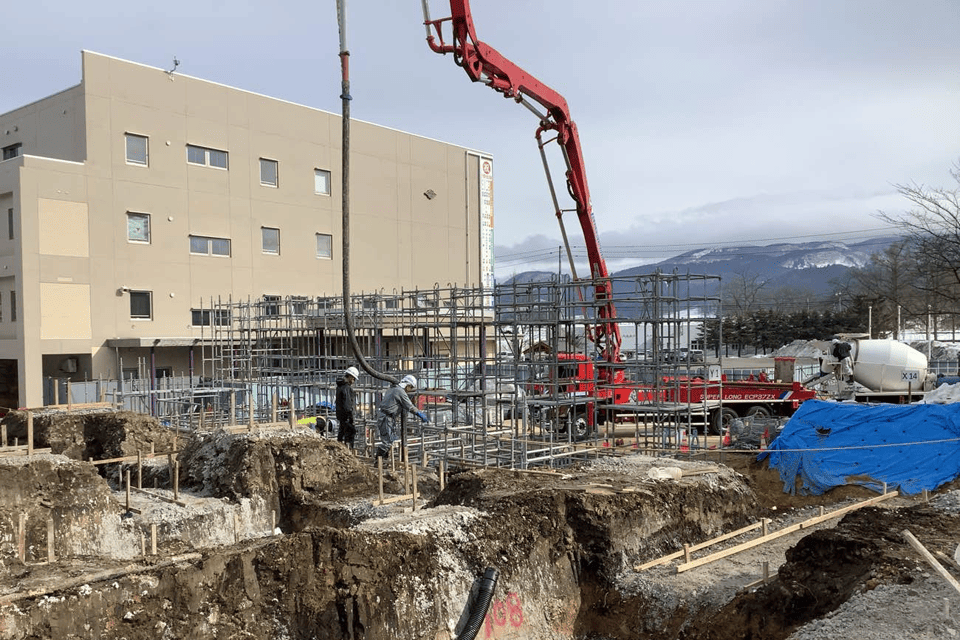

現場事務所設置、搬入路造成、鋤取り・整地、仮囲い

雄勝山地区改良工事

【土木工事】国土交通省 雄勝山地区改良工事
【2026/2/27】・【2026/1/30】・【2025/12/29】・【2025/11/28】・【2025/9/26】・【2025/8/29】・【2025/7/31】・【2025/6/30】・【2025/6/3】・【2025/4/30】

雄勝山地区改良工事

2026/2/27

【道路土工】路体盛土 3名 路床整形 6名 雑工 5名

2026/1/30

【擁壁工】帯鋼補強土壁 7名 石・ブロック積工 5名 工事用道路盛土 2名

2025/12/29

【擁壁工】帯鋼補強土壁 7名 土砂運搬 2名

2025/11/28

【擁壁工】帯鋼補強土壁 9名 【道路土工】掘削工 1名

2025/9/26

【擁壁工】帯鋼補強土壁 9名

2025/8/29

【擁壁工】テールアルメ掘削 5名

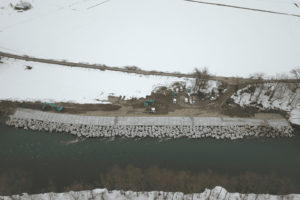

2025/7/31

【道路土工】切土掘削 5名 雑作業 2名

2025/6/30

【道路土工】切土掘削 4名

2025/6/3

【道路土工】切土掘削 1名 測量補助 1名

2025/4/30

【準備工】安全施設 2名

【企002】令和7年度 柳田工業団地管渠築造工事

【土木工事】令和7年度 柳田工業団地管渠築造工事【企002】
【2026/1/31】・【2026/1/10】・【2025/10/31】・【2025/9/30】・【2025/9/10】

【企002】令和7年度 柳田工業団地管渠築造工事

2026/2/28

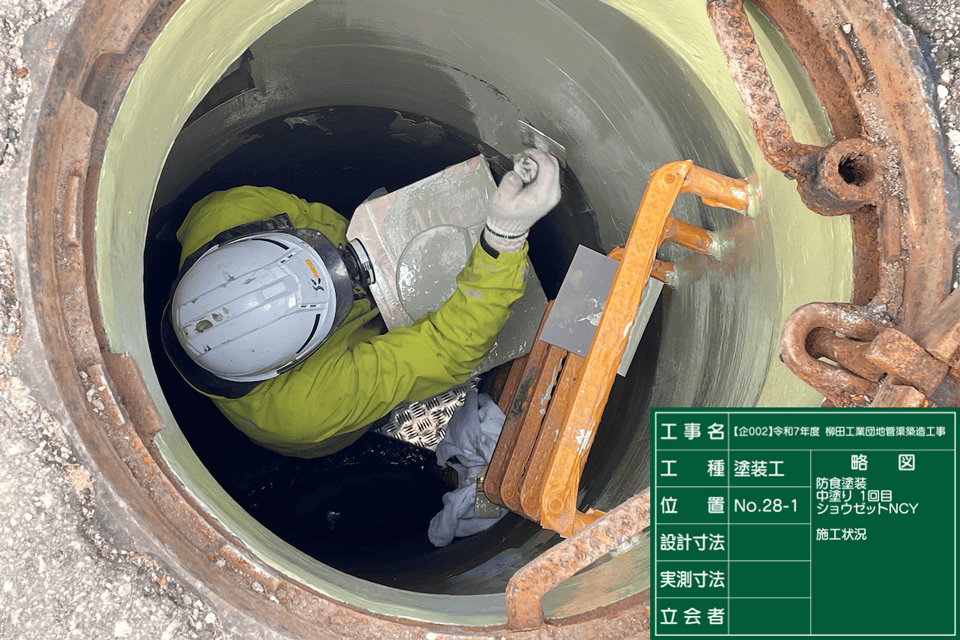

推進工、リブ付硬質塩化ビニル管布設、組立マンホール設置、防食塗装

2026/1/31

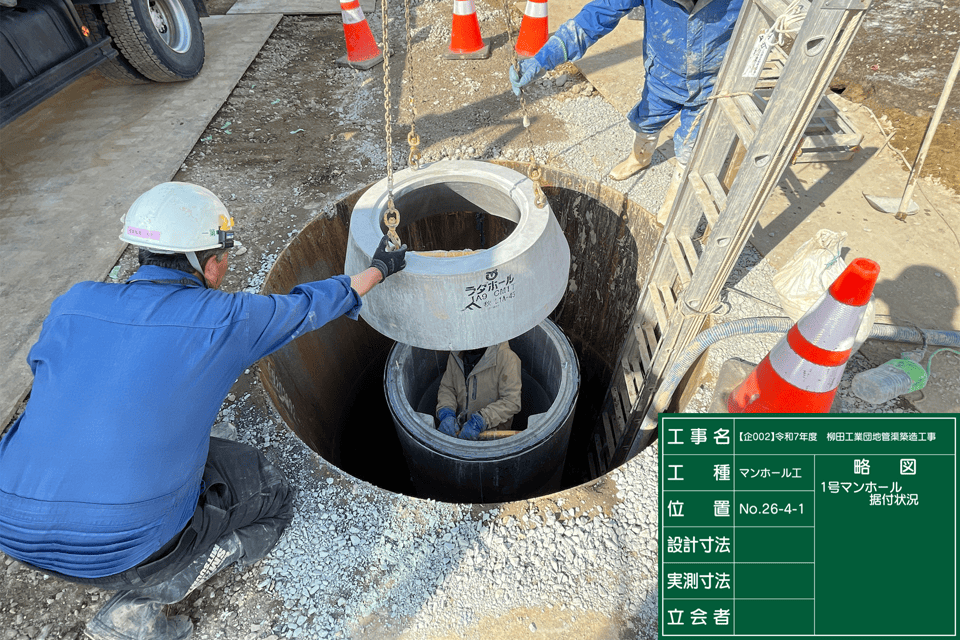

リブ付硬質塩化ビニル管布設、マンホール設置、立坑工

2026/1/10

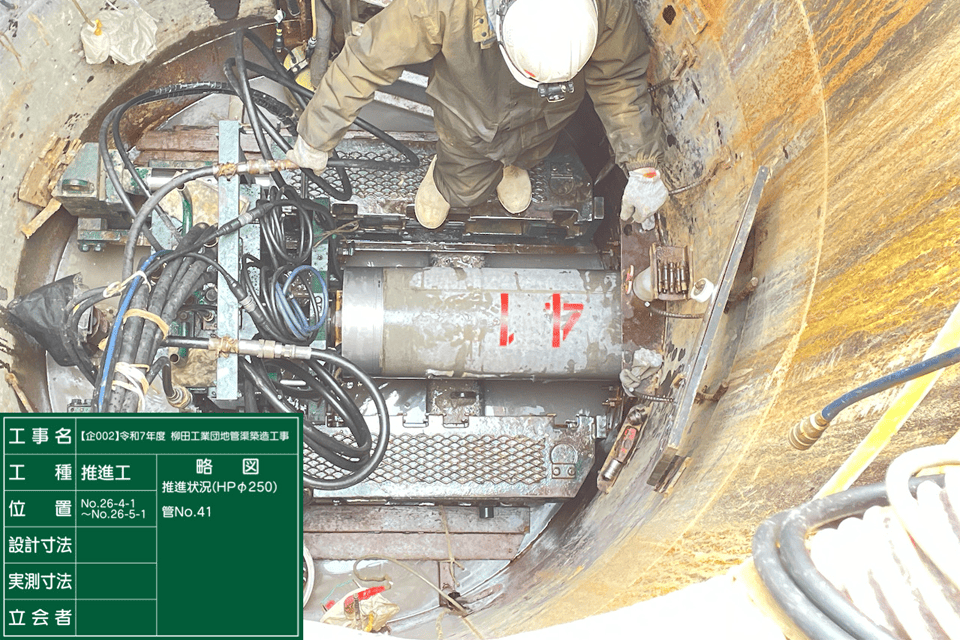

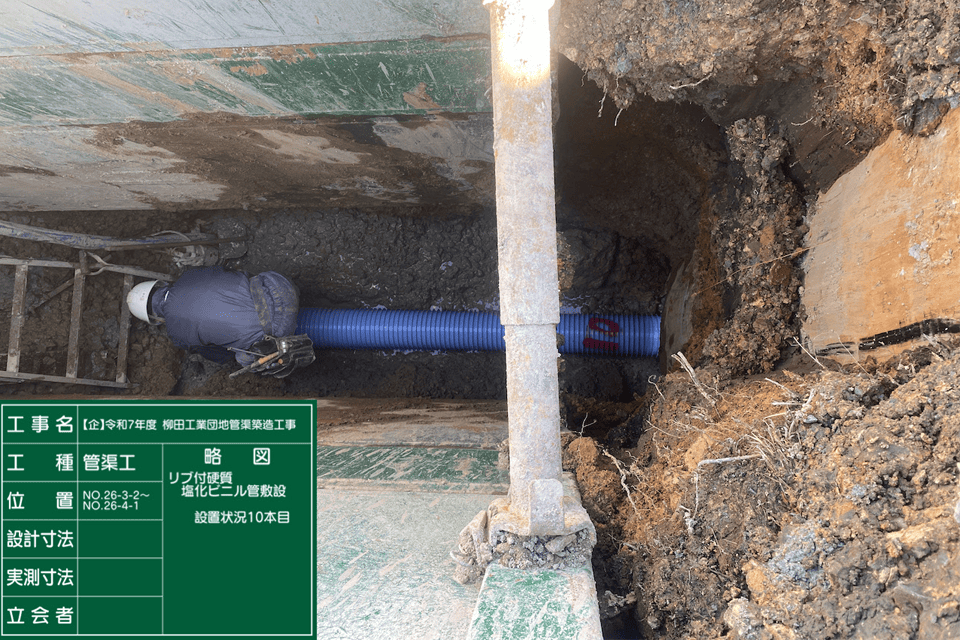

リブ付硬質塩化ビニル管布設、推進工、マンホール設置

2025/11/30

立坑工~沈設マンホール・鋼製ケーシング設置、管きょ工~リブ付硬質塩化ビニル管布設、薬液注入

2025/10/31

立坑工~沈設マンホール設置、管きょ工~リブ付硬質塩化ビニル管布設

2025/9/30

準備工~測量、保安施設

2025/9/10

準備工~測量、保安施設

雄物川上流皆瀬川増田地区護岸補修工事

【土木工事】国土交通省 雄物川上流皆瀬川増田地区護岸補修工事
【2026/2/27】・【2026/1/30】・【2025/12/26】・【2025/11/28】・【2025/10/31】・【2025/9/30】・【2025/8/31】・【2025/7/31】・【2025/6/30】・【2025/5/31】・【20【2025/10/31】・【2025/9/30】・【2025/8/31】・【2025/7/31】・【2025/6/30】・【2025/5/31】・【2025/4/30】

雄物川上流皆瀬川増田地区護岸補修工事

2026/2/27

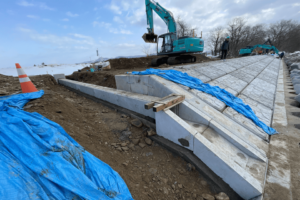

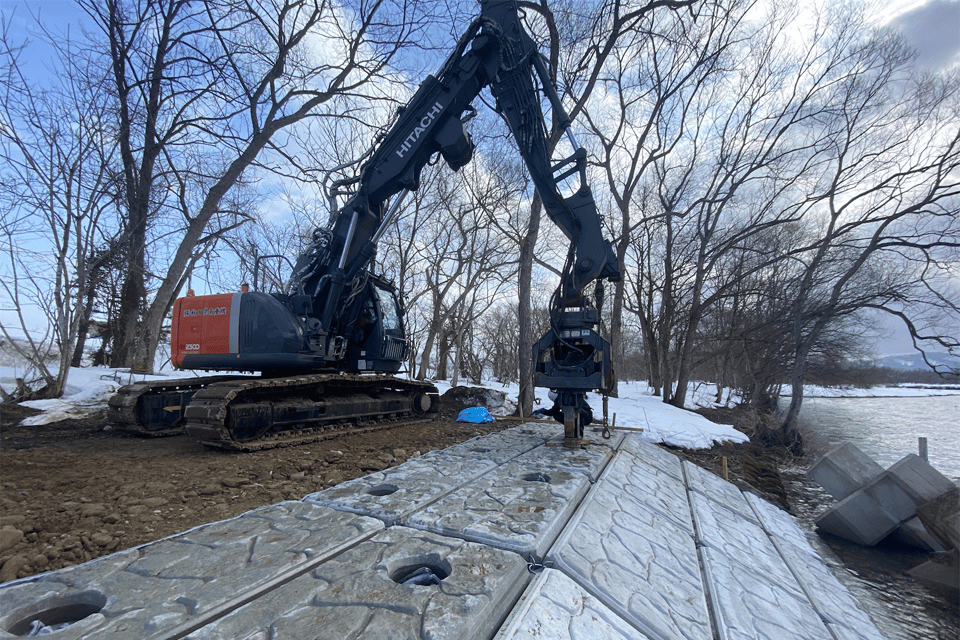

張ブロック据付、集水桝・ベンチフリュームボックス・吐口工据付、RC杭打込み

2026/1/30

広幅鋼矢板打込み、小口止・隔壁ブロック据付、胴込コンクリート打設

2025/12/26

根固めブロック投入、法留ブロック据付、間詰コンクリート打設

2025/11/28

ハット型矢板打込み、根固めブロック投入

2025/10/31

根固めブロック製作、ハット型矢板打込み

2025/9/30

着手前

2025/8/31

着手前

2025/7/31

着手前

2025/6/30

着手前、袋詰玉石据付

2025/5/31

着手前

2025/4/30

着手前

雄物川下流秋田防災拠点盛土・整備工事

【土木工事】国土交通省 雄物川下流秋田防災拠点盛土・整備工事
【2026/2/13】・【2026/1/26】・【2025/12/15】・【2025/11/28】・【2025/10/24】・【2025/9/26】・【2025/8/26】・【2025/7/23】・【2025/6/27】・【2025/5/29】・【2025/2/20】・【2025/1/28】・【2024/12/24】・【2024/11/27】・【2024/10/28】・【2024/9/27】・【2024/8/28】・【2024/7/31】・【2024/6/28】・【2024/5/29】・【2024/4/30】

雄物川下流秋田防災拠点盛土・整備工事

2026/2/13

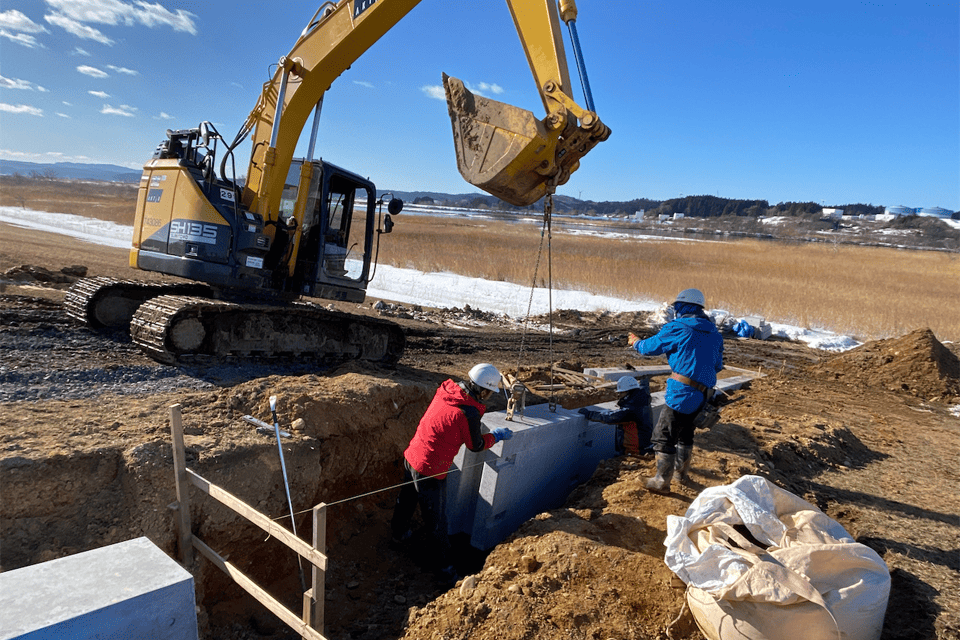

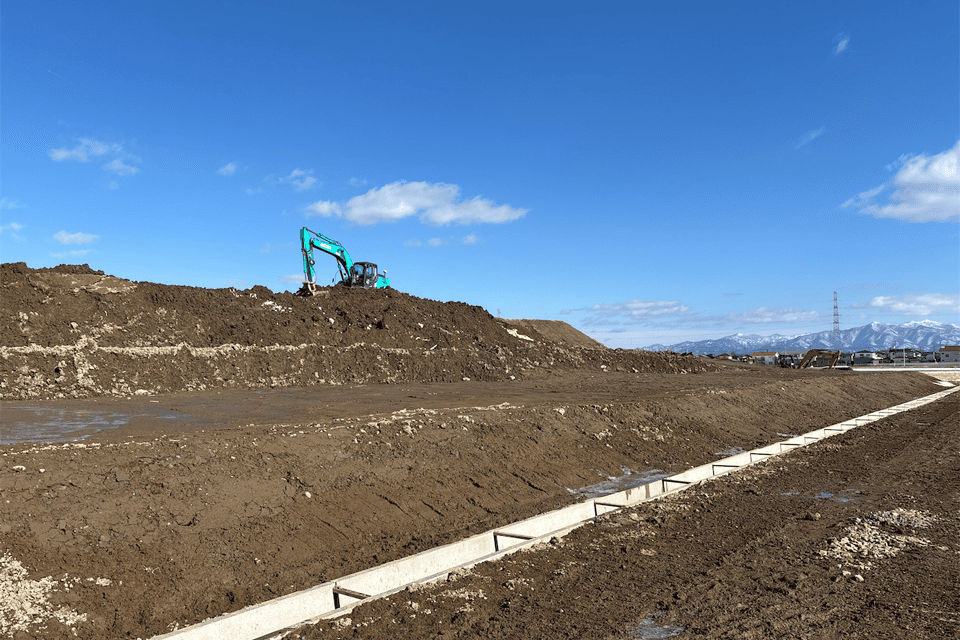

防災拠点盛土工事 盛土整形 5名 交通誘導 1名
防災拠点整備工事 吐口工 4名 交通誘導 1名

2026/1/26

防災拠点盛土工事 盛土搬入敷均し・転圧 5名 交通誘導 1名
防災拠点整備工事 植生工 5名 堤脚水路工 4名 仮設工(除雪)8名

2025/12/15

防災拠点盛土工事 盛土搬入敷均し・転圧 4名 交通誘導 1名
防災拠点整備工事 光ケーブル配管工 5名 交通誘導 1名

2025/11/28

防災拠点盛土工事 盛土搬入敷均し・転圧 4名 交通誘導 1名
防災拠点整備工事 舗装工1名 階段工4名 交通誘導 1名

2025/10/24

防災拠点盛土工事 盛土搬入敷均し・転圧 6名 交通誘導 2名
防災拠点整備工事 建築基礎杭施工 8名 交通誘導 1名

2025/9/26

防災拠点盛土工事 盛土搬入敷均し・転圧 7名 交通誘導 2名
防災拠点整備工事 交通誘導 1名

2025/8/26

防災拠点盛土工事 盛土搬入敷均し・転圧 7名 交通誘導 2名
防災拠点整備工事 交通誘導 1名

2025/7/23

防災拠点盛土工事 盛土搬入敷均し 5名 交通誘導 2名
防災拠点整備工事 下層路盤敷均し 3名 交通誘導 1名

2025/6/27

【河川土工】 盛土工:混合土 積込・集積・運搬・土質改良・受入れ・敷均し 4名
岩ズリ:積込・集積 3名

2025/5/29

【河川土工】 盛土工:天端剥取り 土質改良 【排水施設工】 外郭工事用道路造成  オペレーター:5名 作業員:2名

2025/2/20

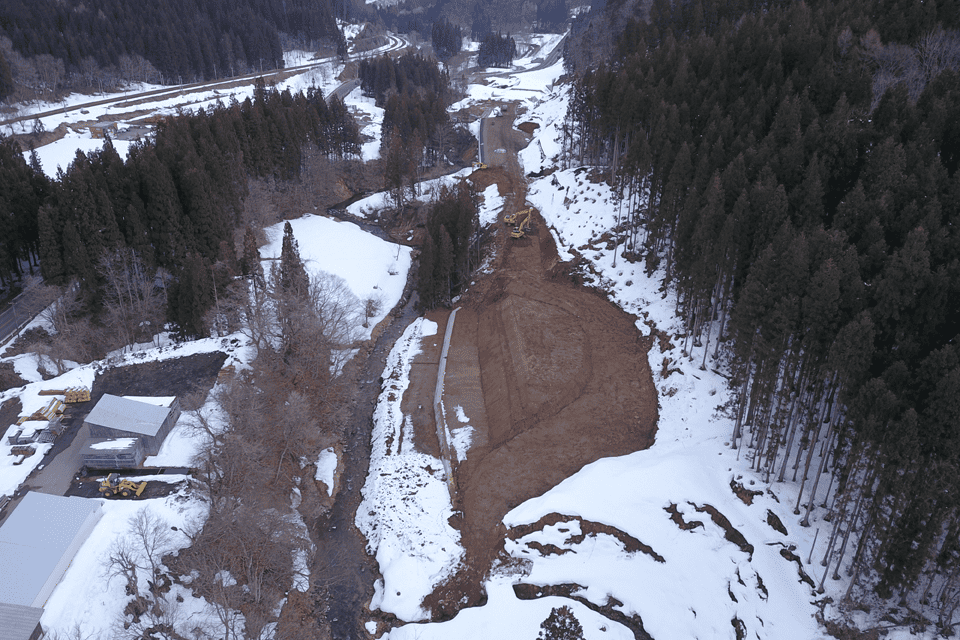

【河川土工】 盛土・天端調整整形状況  オペレーター:4名 作業員:1名

2025/1/28

【河川土工】 盛土・天端調整整形状況  オペレーター:6名 作業員:1名

2024/12/24

【着手前】 土質改良盛土工  オペレーター:9名 作業員:2名 ダンプトラック:56台

2024/11/27

【着手前】 土質改良盛土工  オペレーター:9名 作業員:2名 ダンプトラック:40台

2024/10/28

【着手前】 河川土工 河道掘削、場内運搬、土質改良盛土  オペレーター:9名 作業員:1名 ダンプトラック:12台

2024/9/27

【着手前】 河川土工 河道掘削、場内運搬、土質改良盛土  オペレーター:8名 作業員:1名 ダンプトラック:4台

2024/8/28

【着手前】 河川土工 河道掘削、場内運搬、土質改良盛土  オペレーター:10名 作業員:1名 ダンプトラック:4台

2024/7/31

【着手前】 河川土工 河道掘削、場内運搬、土質改良盛土  オペレーター:10名 作業員:1名 ダンプトラック:4台

2024/6/28

【着手前】 仮設工:式典会場造成完了 → 式典後砕石ヤード剥取り状況 盛土準備  オペレーター:3名 作業員:2名

2024/5/29

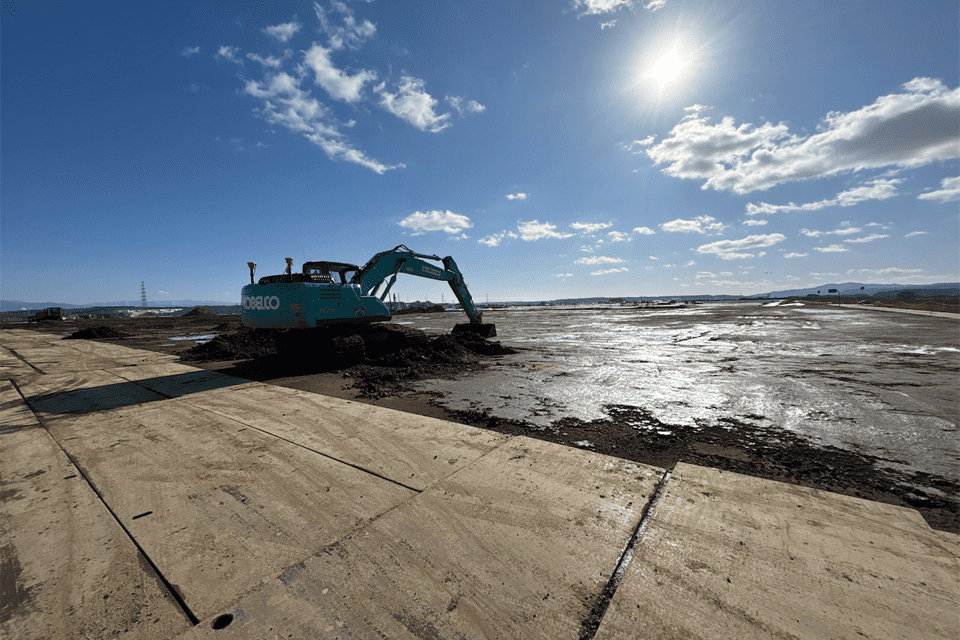

【着手前】 仮設工:式典会場造成状況 河川土工:掘削及び盛土箇所表土剥取り、構造物撤去工  オペレーター:5名 作業員:2名

2024/4/30

【着手前】準備工:測量及び現地調査、安全標識看板等設置  職員4名

横手地区維持補修工事

【土木工事】国土交通省 横手地区維持補修工事
【2026/1/31】・【2025/12/31】・【2025/11/24】・【2025/10/27】・【2025/9/26】・【2025/8/19】・【2025/7/15】・【2025/6/24】・【2025/5/28】・【2025/4/22】・【2025/3/18】・【2025/2/25】・【2025/1/20】・【2024/12/25】・【2024/11/29】・【2024/8/22】・【2024/7/22】・【2024/6/24】・【2024/5/24】・【2024/4/24】・【2024/3/21】・【2024/2/26】・【2024/1/29】・【2023/12/29】・【2023/11/29】・【2023/10/5】・【2023/9/20】・【2023/8/28】・【2023/07】・【2023/06】・【2023/5/24】・【2023/04】・【2023/2/22】・【2023/1/28】・【2022/12/24】・【2022/11/10】・【2022/10/13】・【2022/9/6】・【2022/8/9】・【2022/7/20】・【2022/6/24】・【2022/5/26】・【2022/4/27】

横手地区維持補修工事

2026/2

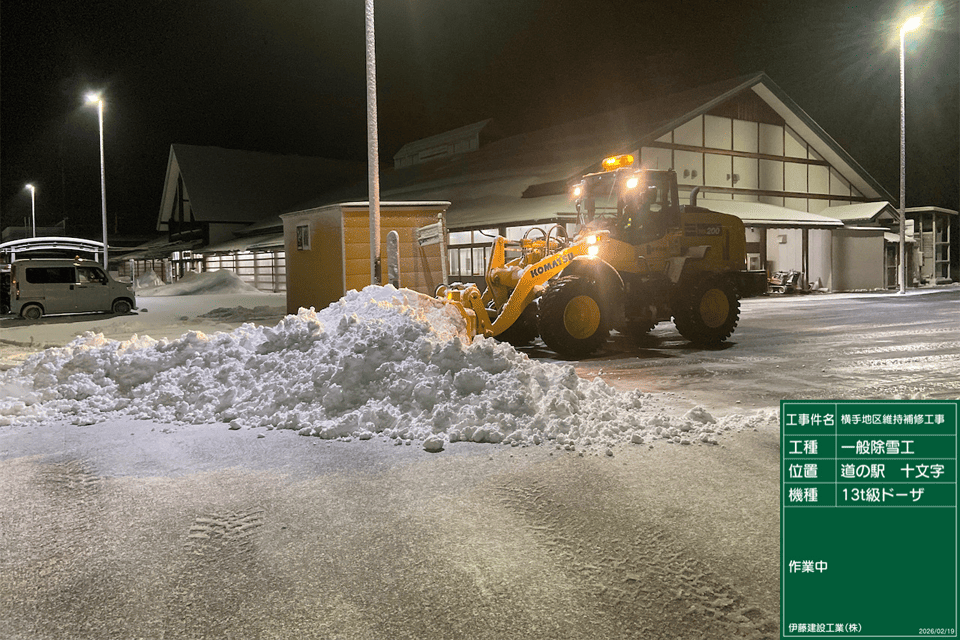

除雪工

2026/1

除雪工

2025/12

冬期対策施設工・除雪工

2025/11

排水施設清掃工・応急処理・冬期対策施設工

2025/10

クラック処理・排水施設清掃工

2025/9

除草工・漏水対策工

2025/8

除草工

2025/7/15

道路清掃工・除草工

2025/6/24

道路清掃工・除草工・道路付属施設工

2025/5/28

応急処理工・アスファルト舗装補修工・道路清掃工

2025/4/22

アスファルト舗装補修工・応急処理工・防護柵工・道路付属施設工

2025/3/18

アスファルト舗装補修工・応急処理工・防護柵工・道路付属施設工

2025/2/25

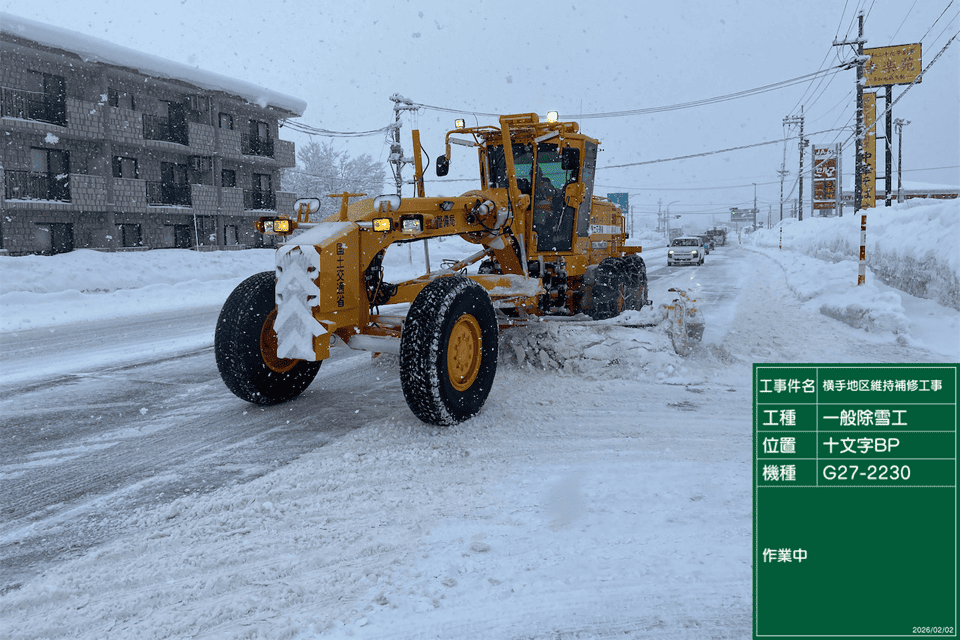

除雪工

2025/1/20

(1月1日):除雪工 新雪除雪(醍醐)除雪グレーダ作業中(1月12日):除雪工 運搬除雪(富士見交差点)排雪作業中
(1月12日):除雪工 運搬除雪(上真山)雪堤崩し作業中(1月20日):除雪工 応急処理(平林)雪崩対策

2024/12/25

除雪工

2024/11/29

冬期対策施設工/応急処理工

2024/10/29

排水施設清掃工(函渠清掃)

2024/8/22

路面清掃工

2024/7/22

除草工

2024/6/24

道路清掃工/応急処理工

2024/5/24

橋梁補修工/応急処理工/道路付属施設工/道路清掃工

2024/4/24

冬期対策施設工/道路付属物復旧工/橋梁補修工

2024/3/21

除雪工・機械整備・区画線工・パッチング
令和4年度~令和5年度 工事完成

2024/2/26

除雪工・応急処理工

2024/1/29

除雪工

2023/12/29

冬期対策施設工・除雪工

2023/11/29

冬期対策施設工・除雪工

2023/10/5

【十文字町佐賀会】 排水管清掃

2023/9/20

【横手市睦成】 危険木伐採

2023/8/28

【横手市睦成】 除草工(つる草処理)

2023/07

【横手市安田~婦気間】 除草工

2023/06

【十文字町梨木】道路清掃工 路面清掃(歩道・機械)
【横手市安田】 除草工

2023/5/24

【横手市醍醐】 道路清掃工 路面清掃(車道・機械)

2023/04

【横手市外目】 道路付属物復旧工 防草シート復旧

2023/02

【除雪工】 (一般除雪・歩道運搬除雪・歩道除雪・応急処理・凍結抑制剤散布)

2023/01

【除雪工】 (一般除雪・歩道運搬除雪・歩道除雪・応急処理・凍結抑制剤散布)

2022/12

【除雪工】 (一般除雪・歩道運搬除雪・歩道除雪・応急処理・凍結抑制剤散布)

2022/11/10

【外ノ目】冬期対策施設工(凍結抑制剤自動散布装置設置)4名 交通誘導 2名

2022/10/13

【梨木】排水施設清掃工(函渠清掃 B1500 H1000 堆積土砂厚500㎜)
5名 交通誘導 2名

2022/09/06

【横手バイパス各交差点】 クラック処理(夜間)  5名 交通誘導 2名

2022/08/09

【横手市睦成】 除草工(刈払い・つる草処理・集積) 5名 交通誘導 2名

2022/07/20

【新岩崎橋】 床版点検補修(舗装版取り壊し・床版斫り・洗浄・プライマー塗布・ゴムラテ打設・防水・舗装復旧) 6名 交通誘導 2名

2022/06/24

【横手市梨木】 危険木伐採(伐採・玉切り・運搬処分) 7名 交通誘導 2名

2022/05/26

【横手市八幡】 路面清掃(車道・機械) 9名 交通誘導 2名

2022/04/27

【横手市醍醐】 支障木伐採(伐採・玉切り・集積) 6名 交通誘導 1名

雄物川下流川崎地区下流築堤工事

【土木工事】国土交通省 雄物川下流川崎地区下流築堤工事
【2026/2/28】・【2026/1/31】・【2025/12/31】・【2025/11/30】・【2025/10/31】・【2025/9/30】・【2025/8/31】・【2025/7/31】

雄物川下流川崎地区下流築堤工事

2026/2/28

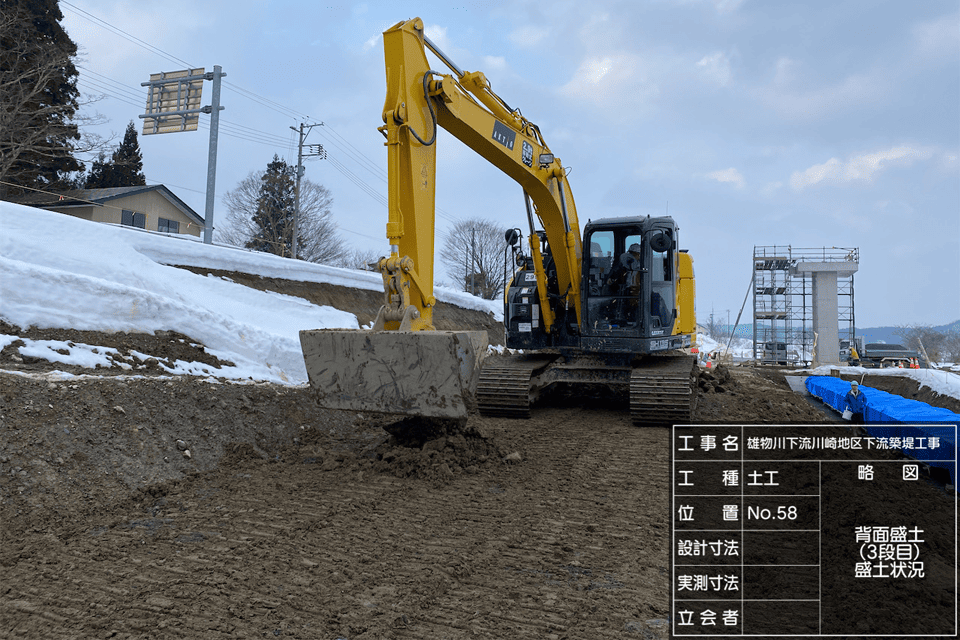

〇法覆護岸工(コンクリートブロック積)、〇河川土工(築堤盛土)

2026/1/31

〇地盤改良工(基礎工) 〇法覆護岸工(コンクリートブロック積)

2025/12/31

〇地盤改良工(基礎工)

2025/11/30

〇地盤改良工(基礎工)

2025/10/31

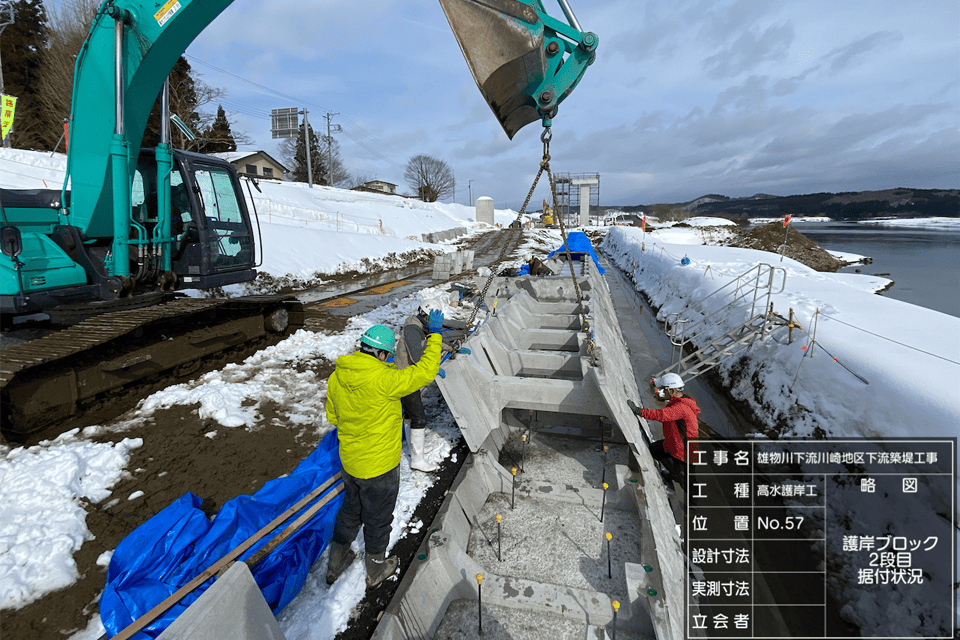

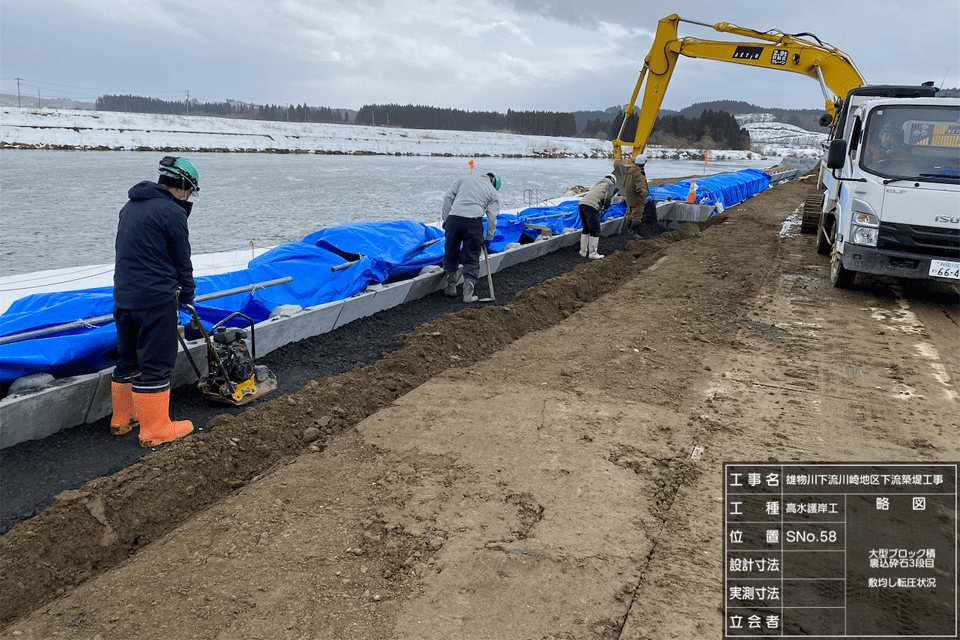

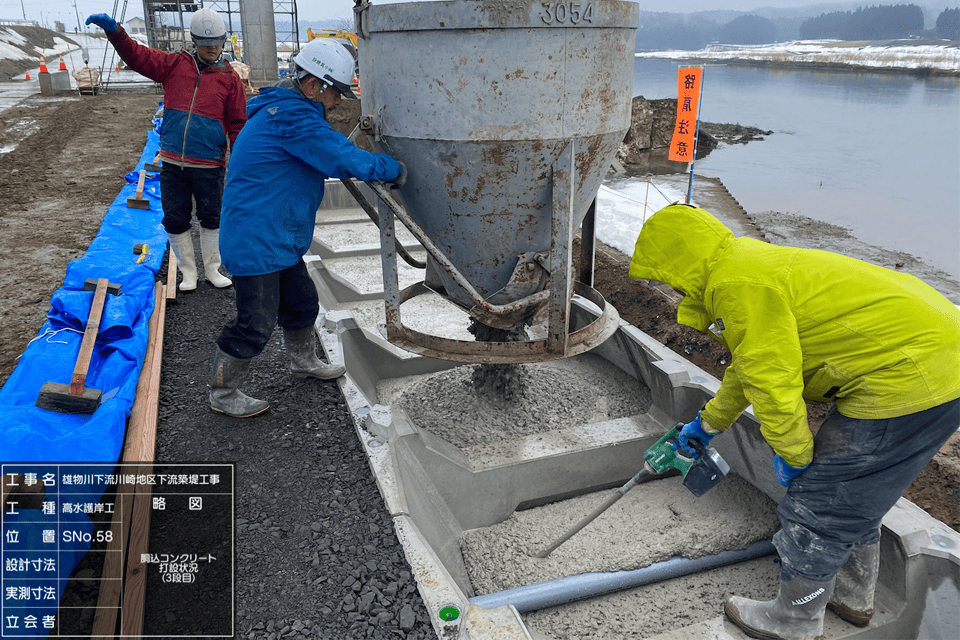

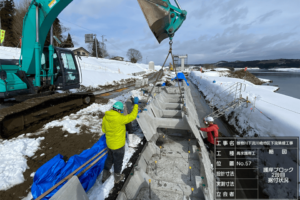

〇護岸基礎工(基礎工)、法覆護岸工(護岸付属物工、コンクリートブロック工)

2025/9/30

〇着手前、準備工

2025/8/31

〇着手前、準備工

2025/7/31

〇着手前
