横手・湯沢発電所等新設工事(横手地点)

【建築工事】横手・湯沢発電所等新設工事(横手地点)
【2025/12/31】・【2025/11/30】・2025/4/30】・【2025/3/31】・【2025/2/28】・【2024/12/31】・【2024/11/30】・【2024/10/31】

横手・湯沢発電所等新設工事(横手地点)

2025/12/1~12/31

①12月10日 外部 路盤整正状況     ②12月12日 事務所棟 タイルカーペット敷込み状況
③12月20日 外部 アスファルト舗装状況 ④12月24日 事務所棟 室名札取付状況

2025/11/1~11/30

①11月3日 発電棟 SDつり込み状況           ②11月4日 発電棟 SD塗装状況
③11月13日 ペレット棟 研磨室壁面塗装状況 ④11月21日 事務所棟 壁クロス張り

2025/10/1~10/31

①10月16日 ペレット棟 電動シャッター塗装完了 ②10月20日 外部 機械基礎コンクリート打設状況
③10月26日 外部 可変側溝据付完了       ④10月30日 事務所棟 壁・天井ボード張り完了

2025/9/1~9/30

①9月18日 事務所棟 外壁張付け完了  ②9月22日 発電棟 中央廊下石膏ボード張付け完了
③9月25日 ペレット棟 外壁張付け完了 ④9月30日 事務所棟 内装工事施工状況

2025/8/1~8/31

① 8月7日 発電棟 中央廊下グラスウール充填状況      ②8月22日 ペレット製造棟 2工区土間コンクリート打設状況
③ 8月27日 ペレット製造棟 土間目地カッター入れ状況  ④8月25日 外構 ペレット製造棟南側 可変側溝 掘削状況

2025/7/1~7/31

① 7月7日 ペレット製造棟 外壁角波板張付け状況  ② 7月15日 発電棟 内部グラスウール充填状況
③ 7月21日 事務所棟 既存地盤掘削状況       ④ 7月24日 キュービクル基礎 下部コンクリート打設状況

2025/6/1~6/30

①6月11日 ペレット棟 タイトフレーム溶接状況 ②6月17日 ペレット棟 折板屋根施工状況
③6月25日 発電棟 土間コンクリート打設状況  ④6月25日 発電棟 土間コンクリート打設状況

2025/5/1~5/31

①5月8日 ペレット棟 鉄骨建方開始     ②5月9日 ペレット棟 鉄骨建方状況
③5月19日 発電棟 タイトフレーム溶接完了  ④5月26日 発電棟 折板屋根施工状況

2025/4/1~4/30

①4月7日 ペレット棟 機械基礎打設状況 ②4月7日 ペレット棟 機械基礎打設状況
③4月15日 発電棟 鉄骨建方開始     ④4月20日 発電棟 鉄骨建方完了

2025/3/1~3/31

①3月13日 発電棟 機械基礎配筋完了 ②3月19日 ペレット棟 基礎埋戻し土セメント改良
③3月19日 基礎埋戻し状況      ④3月24日 発電棟 機械基礎コンクリート打設状況

2025/2/1~2/28

①2月14日 ペレット棟 基礎埋戻し部除雪状況  ②2月17日 ペレット棟 基礎外周部除雪完了
③2月25日 発電棟 基礎内部除雪状況      ④2月28日 発電棟 仮設通路 鉄板敷込み状況

2024/12/1~12/31

①12月2日 発電棟 基礎埋戻し前地鎮祭  ②12月11日 ペレット棟 基礎コンクリート打設状況
③12月14日 発電棟 基礎埋戻し状況    ④12月19日 ペレット棟 基礎外周部埋め戻し完

2024/11/1~11/30

①11月15日 発電棟 基礎コンクリート打設状況    ②11月20日 ペレット棟 基礎配筋組立完了
③11月30日 発電棟 基礎コンクリート型枠脱型完了  ④11月30日 ペレット棟 基礎コンクリート型枠組立完了

2024/10/1~10/31

①10月7日 発電棟 根切り開始     ②10月22日 ペレット棟 根切り開始
③10月24日 発電棟 基礎配筋組立  ④10月28日 ペレット棟 床付け後砕石敷き込み・転圧

新町地区歩道工事

【土木工事】国土交通省 新町地区歩道工事
【2025/12/25】・【2025/11/28】・【2025/10/31】・【2025/9/30】・【2025/8/29】・【2025/7/31】・【2025/6/30】・【2025/6/10】・【2025/4/30】

新町地区歩道工事

2025/12/25

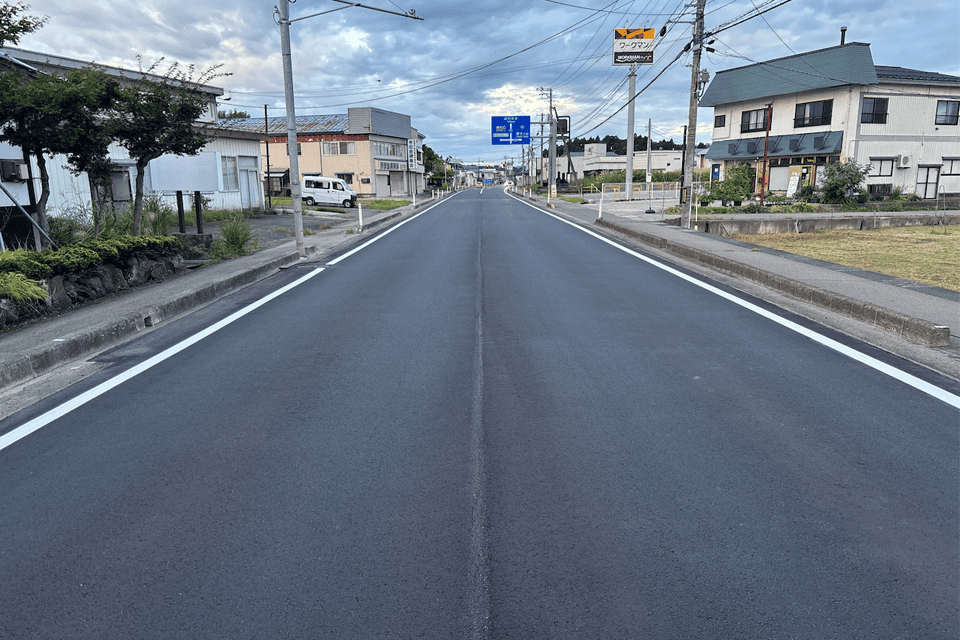

新町工区 転落防護柵設置、栄工区 防護柵設置。 新町工区・栄工区 完成。

2025/11/28

新町工区 車道部舗装
栄工区 照明ケーブル設置、歩道部舗装状況

2025/10/31

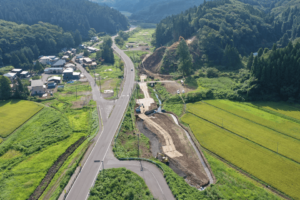

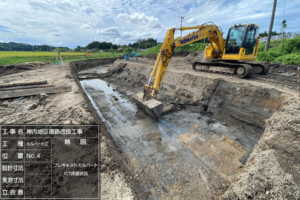

新町地区 上り線歩道内構造物撤去工・情報管設置
栄工区 排水構造物設置

2025/9/30

新町工区 縁石工・舗装工(一次施工)・栄神社置換工

2025/8/29

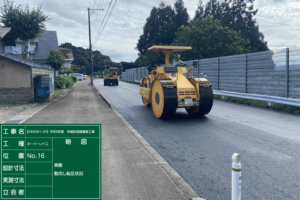

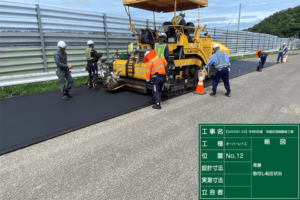

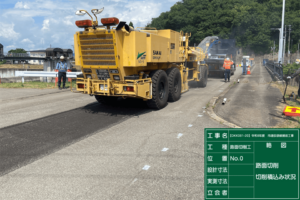

新町工区 構造物撤去工・盛土工・カルバート工施工中

2025/7/31

新町工区 排水構造物工施工中
栄工区 構造物撤去工施工中

2025/6/30

新町工区 排水構造物工施工中

2025/6/10

新町工区 排水構造物工施工中

2025/4/30

設計照査・現場調査中

横手高等学校 体育館棟建築工事

【建築工事】秋田県 横手高等学校 体育館棟建築工事
【2025/12/12】・【2025/11/28】・【2025/10/31】・【2025/9/30】・【2025/8/31】・【2025/7/31】

横手高等学校 体育館棟建築工事

~2025/12/12

オープンカット掘削・法面保護・越冬対策 12/18~2/上旬越冬休工となります。

~2025/11/13・2025/11/13~17・2025/11/17~25・2025/11/28

杭地業工事(既製コンクリート杭打設)各機材解体・搬出、建設汚泥中間処理、掘削・盛土、各所掘削・運搬

2025/10/全日・2025/10/20~・2025/10/23・2025/10/31

杭地業工事(既製コンクリート杭打設)、掘削・残土搬出、既存擁壁解体・搬出

~2025/9/11・2025/9/22~2025/9/24・2025/9/25~

地盤改良(先行掘削~自走式土質改良~敷き均し・整地)、残土搬出、杭地業(機材組立~既成コンクリート杭打設)

2025/8/18~2025/8/22 2025/8/25~2025/8/31

地盤改良(先行掘削~自走式土質改良~敷き均し・整地)

2025/7/31

現場事務所設置、搬入路造成、鋤取り・整地、仮囲い

令和7年度 年末安全衛生活動のご報告

【令和7年度 年末安全衛生活動のご報告】(喜友会合同パトロール、交通安全講話)
令和7年12月4日(木)午前 伊藤建設工業㈱・喜友会合同の年末安全衛生パトロールを実施しました。

令和7年度 年末安全衛生活動のご報告
(喜友会合同パトロール、交通安全講話)

令和7年12月4日(木)午前 伊藤建設工業㈱・喜友会合同の年末安全衛生パトロールを実施しました。
今回は、喜友会会員と弊社職員合せて54名の参加者が二班に別れ現場の巡視を行い、その後討議会場にて各現場の講評とと検討会を行いました。当日は、天候不良により急遽予定していた秋田方面の現場パトロールを中止せざるを得なくなる等、想定外の事が起こりましたが、何とか無事に散会致しました。
尚、パトロールの詳細は添付のファイルをご参照願います。

COMPANY_INFO251222_02
現場説明:柳田工業団地管渠築造工事
巡視状況:三重保育園新築工事
作業状況:三重保育園新築工事
現場説明:横手高等学校体育館棟建築工事
現場検討会 ①
現場検討会 ②
交通安全講話 ①
交通安全講話 ②

2025年度 ユースエール認定企業に認定されました

【2025年度 ユースエール認定企業に認定されました】
この度、厚生労働省より若者雇用促進法に基づく「ユースエール認定企業」として認定を拝受いたしました。

2025年度 ユースエール認定企業に認定されました

この度、厚生労働省より若者雇用促進法に基づく「ユースエール認定企業」として認定を拝受いたしました。
この制度は、若者の採用・育成に積極的で若者の雇用管理の状況などが優良な中小企業を認定するもので、認定した企業に対して情報発信を後押しすることなどにより、企業が求める人材の円滑な採用を支援し、求職中の若者とのマッチング向上を図ることが可能となります。
令和7年12月3日(水)本社会議室にて、秋田労働局長、職業安定部長並びに横手公共職業安定所長の立会いのもと、認定通知書交付式を執り行いました。
今回の認定を機に、今後も若者の採用と育成にさらに力を入れ、自らが存分に能力を発揮し、成長できる魅力的な職場環境の構築に一層努めてまいります。若者が当社の未来を担い、地域社会の活性化に貢献できるよう、全社を挙げて取り組んでいく所存です。

西馬音内ビルコンクリートブロック塀改修工事

【建築工事】西馬音内ビルコンクリートブロック塀改修工事
【2025/11/26】・【2025/10/31】・【2025/9/30】・【2025/8/31】・【2025/7/31】・【2025/6/30】

西馬音内ビルコンクリートブロック塀改修工事

2025/11/1~11/26

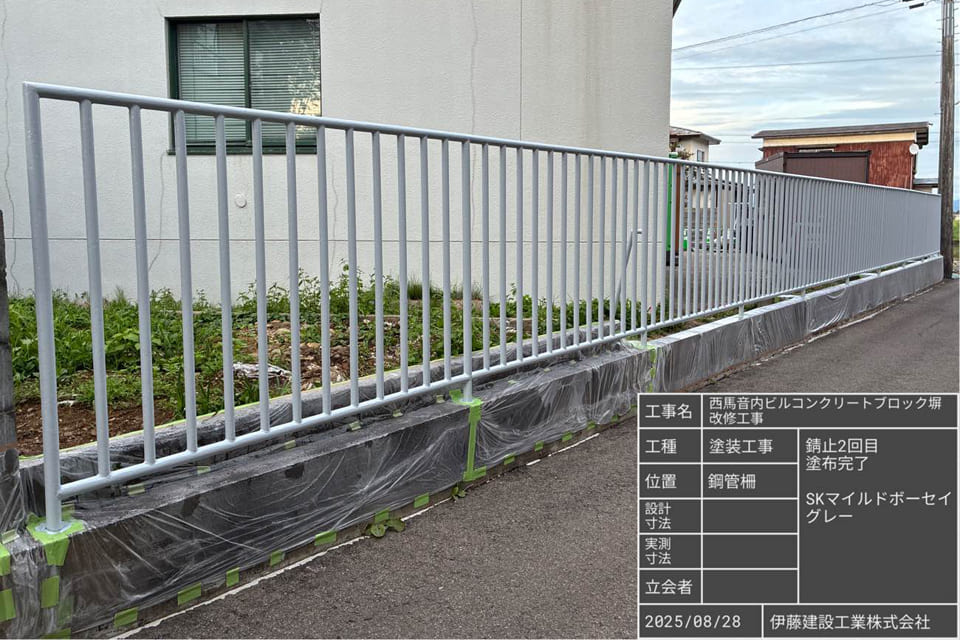

北側 鋼管柵・鋼管門扉-塗装改修完了/積雪地用ネットフェンス施工完了

2025/10/1~10/31

2025/10/15~2025/10/24 基礎廻り補修等

2025/10/27~2025/10/28 新設フェンス基礎設置

2025/9/1~9/30

2025/9/10~2025/09/20 仮設工事・既存CB塀解体工事

2025/8/1~8/31

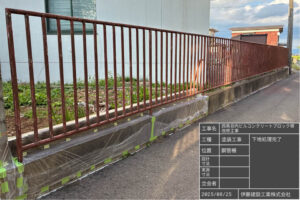

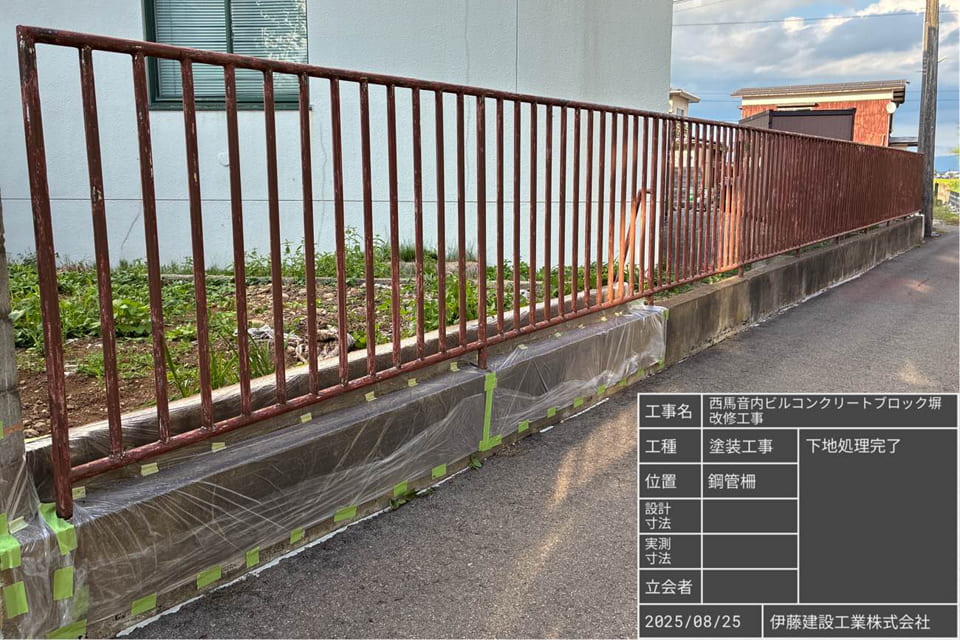

2025/8/16~2025/08/26 鋼管柵・鋼管門扉塗装改修工事

2025/7/1~7/31

2025/7/17~2025/07/24 場内調査

2025/6/1~6/30

着工前 現況確認

雄物川上流雄物川地区外災害復旧工事

【土木工事】国土交通省 雄物川上流雄物川地区外災害復旧工
【2025/12/1】・【2025/10/31】・【2025/9/30】・【2025/8/31】・【2025/7/31】・【2025/6/30】・【2025/5/30】・【2025/4/30】

雄物川上流雄物川地区外災害復旧工事

2025/12/1

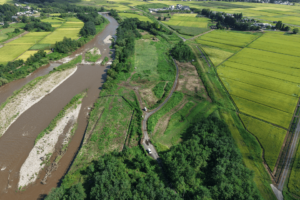

雄物川地区 根固めブロック据付完了

2025/10/31

雄物川地区 根固めブロック据付、大雄地区:根固めブロック据付完了

2025/9/30

雄物川地区 根固めブロック受入れ、大雄地区:根固めブロック製作完了、坂路造成完了

2025/8/31

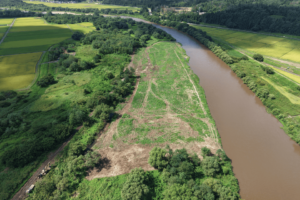

雄物川地区 根固めブロック受入れ、大雄地区:根固めブロック製作、坂路造成

2025/7/31

雄物川地区着手前、大雄地区:根固めブロック製作

2025/6/30

雄物川地区着手前、大雄地区:根固めブロック製作

2025/5/30

雄物川地区着手前、大雄地区:製作ヤード造成準備

2025/4/30

雄物川地区着手前、大雄地区着手前

雄物川下流川崎地区上流築堤工事

【土木工事】国土交通省 雄物川下流川崎地区上流築堤工事
【2025/11/30】・【2025/10/31】・【2025/9/30】・【2025/8/31】・【2025/7/31】・【2025/6/30】・【2025/5/31】・【2025/4/30】

雄物川下流川崎地区上流築堤工事

2025/11/30

〇仮設工 〇構造物撤去工 〇完成

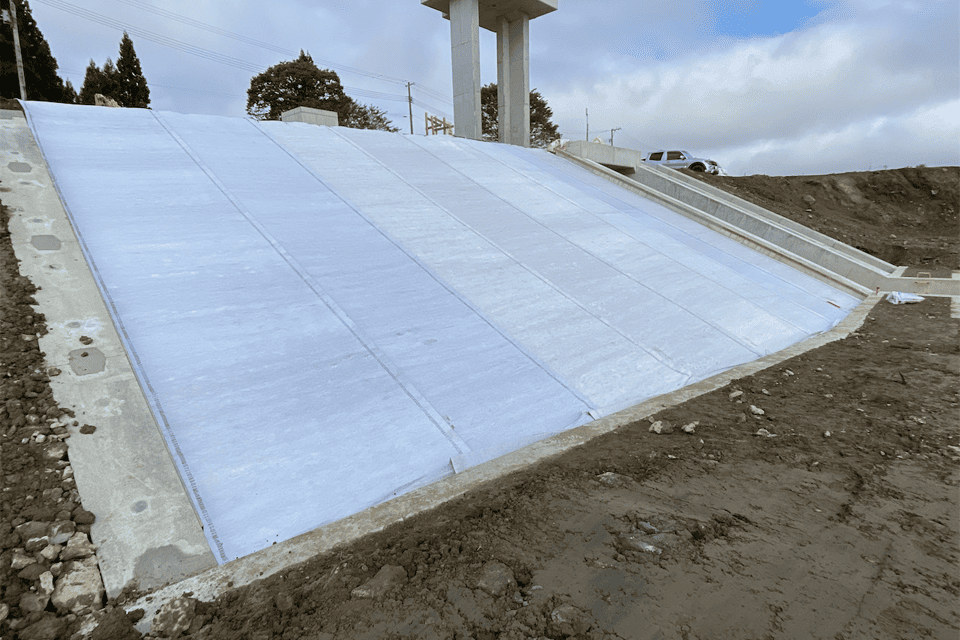

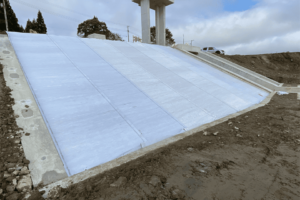

2025/10/31

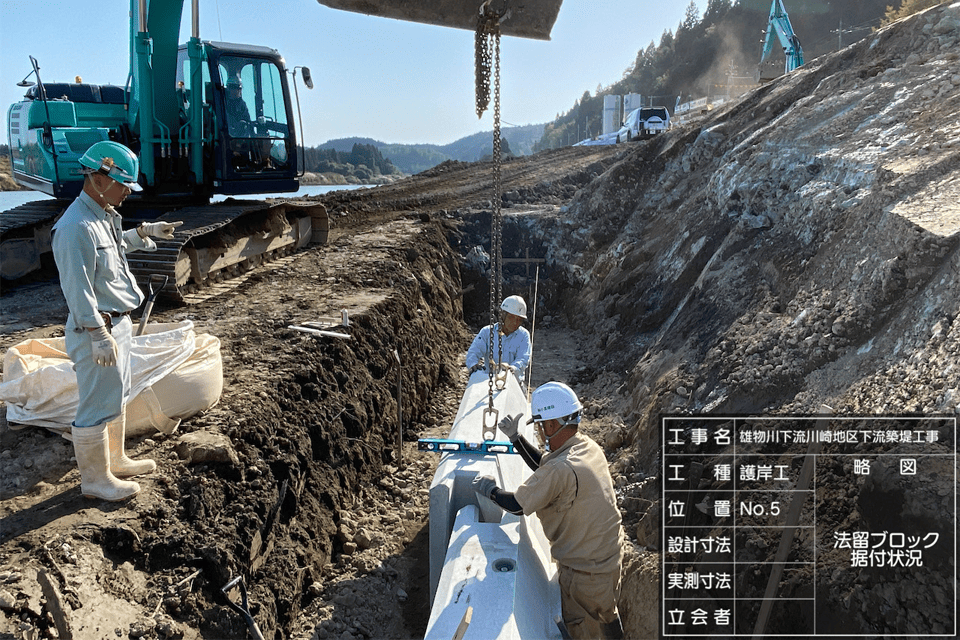

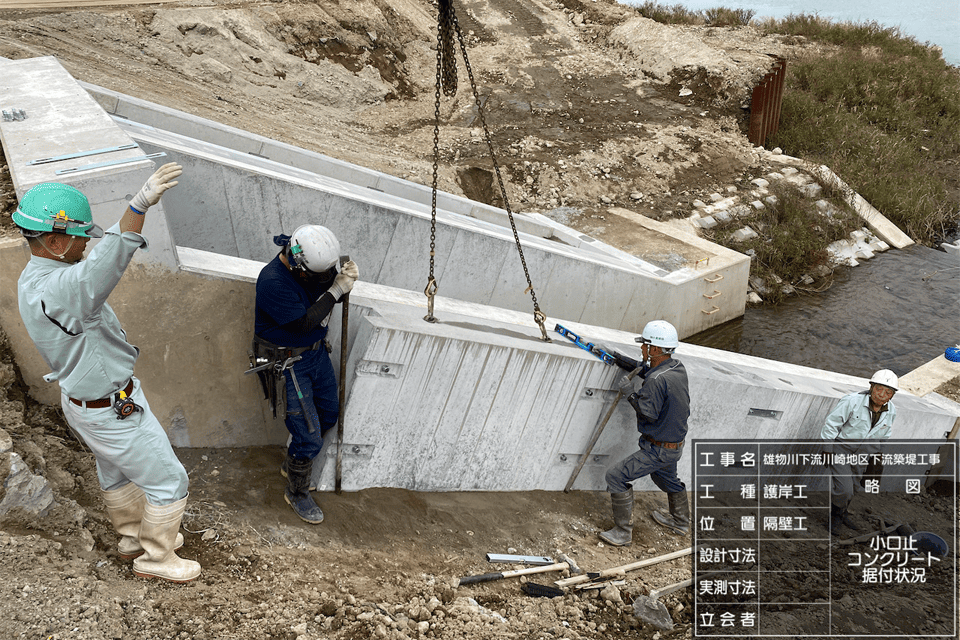

〇地盤改良工

2025/9/30

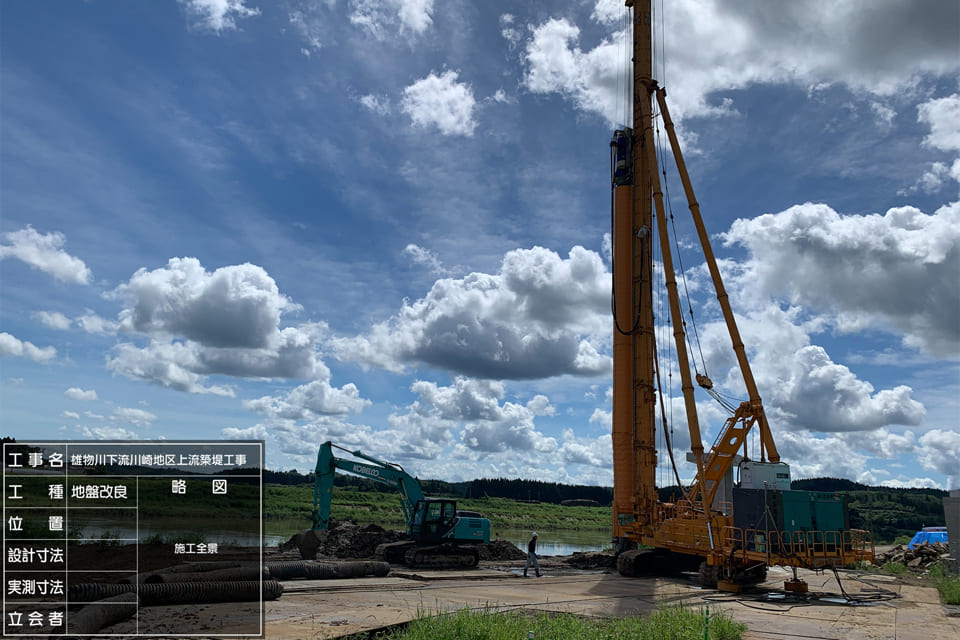

〇地盤改良工

2025/8/31

〇構造物撤去工 〇地盤改良工

2025/7/31

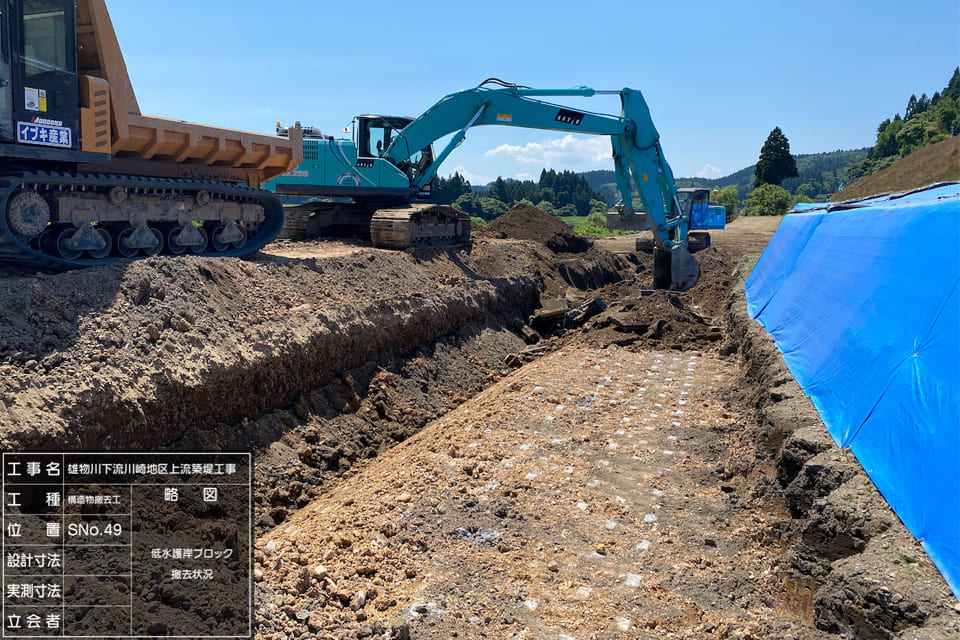

〇構造物撤去工 〇仮設工

2025/6/30

〇砂防ダム流末水路工

2025/5/31

〇準備工、砂防ダム流末水路工

2025/4/30

〇準備工

雄勝山橋橋台工事

【土木工事】国土交通省 雄勝山橋橋台工事
【2025/11/27】・【2025/9/30】・【2025/8/27】・【2025/7/31】・【2025/6/30】・【2025/5/30】・【2025/4/30】

雄勝山橋橋台工事

2025/11/27

〇仮設工  路体盛土

2025/9/30

〇植生工 種子吹付

2025/8/27

〇深礎工

2025/7/31

〇アンカー施工(2段目)

2025/6/30

〇アンカー施工

2025/5/30

〇土留め仮締切工(H鋼打込み)

2025/4/30

〇仮設工(作業ヤード造成)

成瀬発電所新設(建築1期)工事 04-DK-50

【建築工事】秋田県 成瀬発電所新設(建築1期)工事 04-DK-50
【2025/11/28】・【2025/10/31】・【2025/9/30】・【2025/8/31】・【2025/7/31】・【2025/6/30】・【2025/4/30】・【2024/11/22】・【2024/10/31】・【2024/9/30】・【2024/8/30】・【2024/7/31】・【2024/6/30】・【2024/5/31】・【2024/4/30】・【2023/10/31】・【2023/9/30】・【2023/8/31】・【2023/7/31】

成瀬発電所新設(建築1期)工事 04-DK-50

2025/11/1~2025/11/28

平場保護コンクリート打設、外部足場解体、外部足場ブラケット撤去、正面全景
完成

2025/10/1~10/31

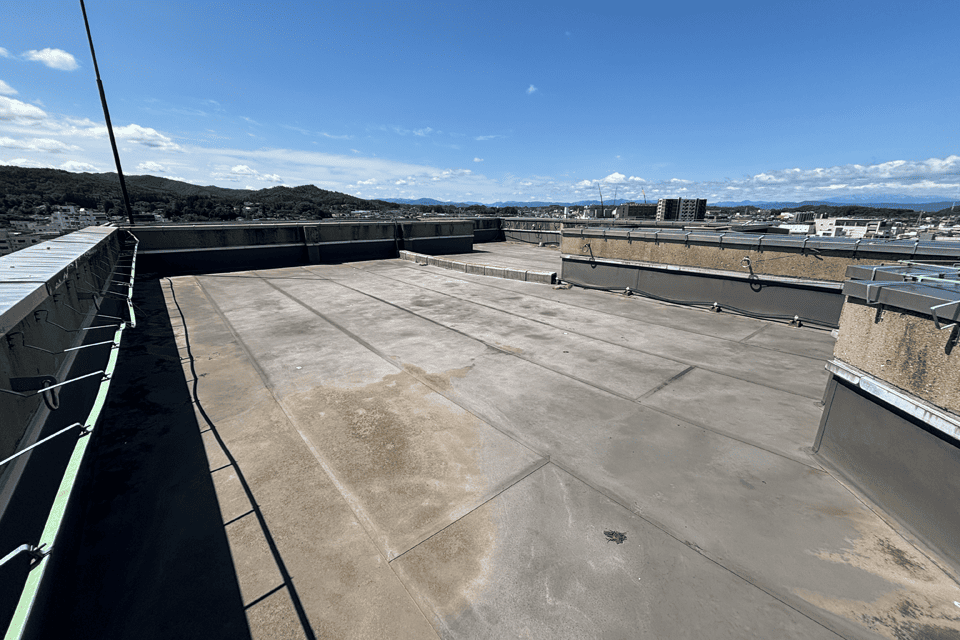

保護コンクリート打設、屋上アスファルト防水、鉄骨塗装、定点撮影10/31

2025/9/1~9/30

2階立上り上部コンクリート打設、Y2~4パラペットコンクリート打設、屋上アスファルト防水、定点撮影9/29

2025/8/1~8/31

R2階上部内壁型枠建込、R(1)階梁底型枠組立、R(1)階デッキスラブ配筋、定点撮影8/27

2025/7/1~7/31

RSL(3)アスファルト防水、防水押えコンクリート打設、デッキ敷き込み・スタットボルト打ち込み

2025/6/1~6/30

R(2)階スラブ配筋、2階立上り下部コンクリート打設、2階下部壁型枠解体、定点撮影6/27

2025/4/1~4/30

作業ヤード除雪、覆工板解体、外部足場組立、定点撮影4/30

2024/11/1~11/22

外部足場解体、外部足場下地解体、階段室越冬仮設、定点撮影11/20

2024/10/1~10/31

パラペットコンクリート打設、越冬支保工組立、グレーチング設置、定点撮影10/30

2024/9/1~9/30

コンクリート打設、鉄骨建方、鉄骨トラス梁組立、定点撮影9/30

2024/8/1~8/30

スラブ張り、スラブ配筋、階段配筋、定点撮影8/28

2024/7/1~7/31

1階下部コンクリート打設、1階上部壁配筋、2階スラブ型枠組立、定点撮影7/31

2024/6/1~6/30

型枠締め付け、高分子天然ガス圧接、フープ筋溶接、定点撮影6/26

2024/5/1~5/31

鉄骨建方、高分子天然ガス圧接、超音波探傷試験、定点撮影5/31

2024/4/1~4/30

洗車機設置、現場排雪状況、外部足場組立状況、定点撮影(4/30)

2023/10/1~10/31

打ち継ぎ部パラテックス防水、1Fスラブ型枠解体、建物廻り埋戻し、定点撮影(10/31)

2023/9/1~9/30

スラブ底架け、スラブ配筋、コンクリート打設、定点撮影(9/29)

2023/8/1~8/31

Y1-2間梁底架け、鉄筋高分子天然ガス圧接、圧接部超音波探傷検査、定点撮影(8/31)

2023/7/1~7/31

作業ヤード敷鉄板設置(5×20 60枚 5×10 6枚)、内部足場組立、鉄骨建方(梁地組後取付)、定点撮影(7/31)
