横手市ペットボトル等処理施設建設工事(建築本体工事)

【建築工事】横手市 ペットボトル等処理施設建設工事(建築本体工事)
【2026/3/30】

横手市 ペットボトル等処理施設「建設工事」(建築本体工事)

2026/3/1
2026/3/31

①2026/3/17 杭打機搬入、組立状況
②2026/3/25 既成杭打込み施工状況(全景)
③2026/3/27 既成杭打込み状況

④2026/3/30 発生土セメント改良状況

社会福祉法人相和会 三重保育園様新築工事

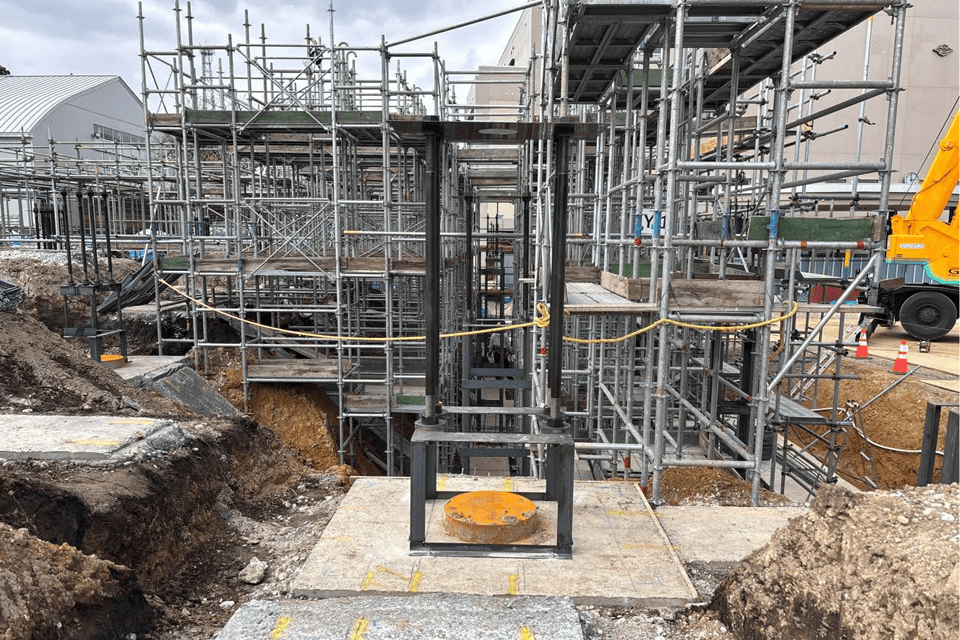

【建築工事】三重保育園様《新築工事》
【2026/3/31】・【2026/2/28】・【2026/1/31】・【2025/12/23】・【2025/11/30】・【2025/9/30】・【2025/8/31】・【2025/7/31】・【2025/6/20】

社会福祉法人相和会 三重保育園様新築工事

2026/3/31

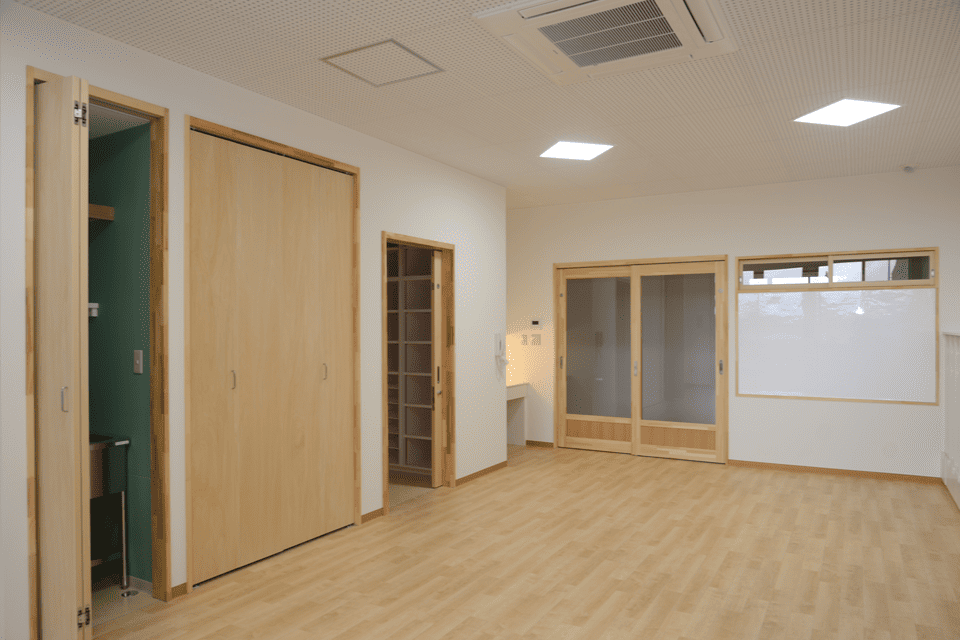

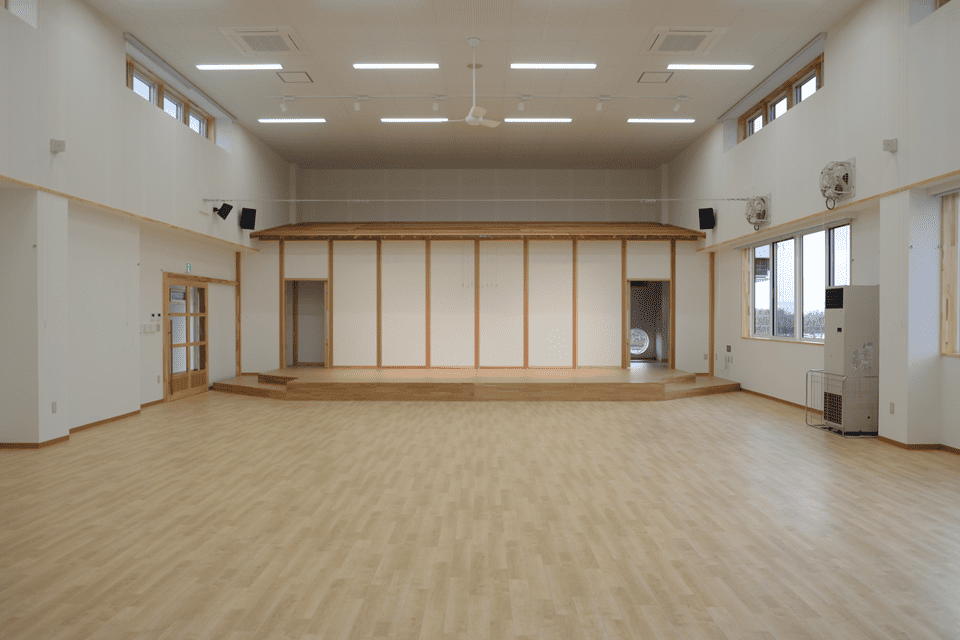

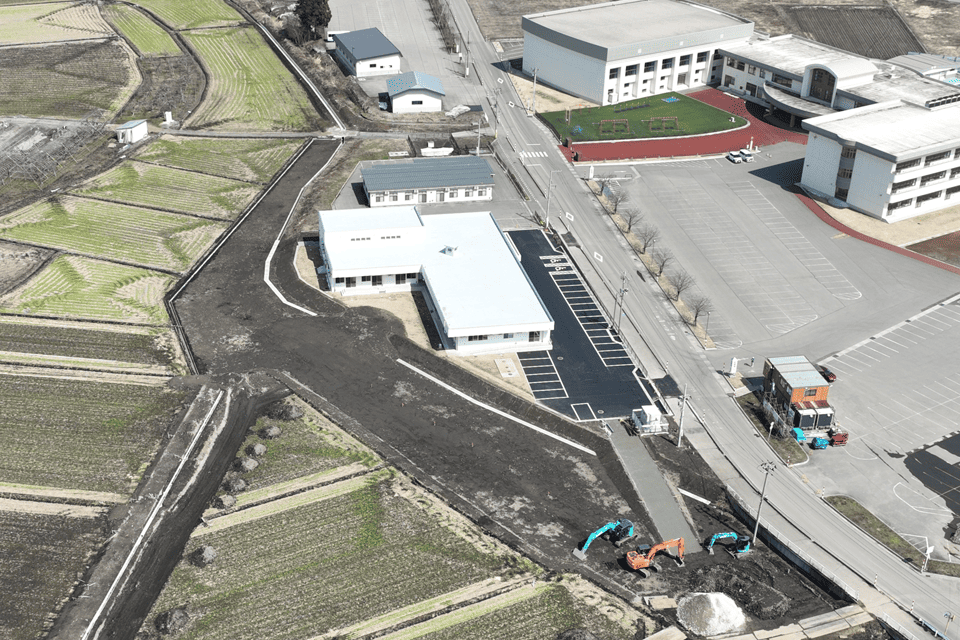

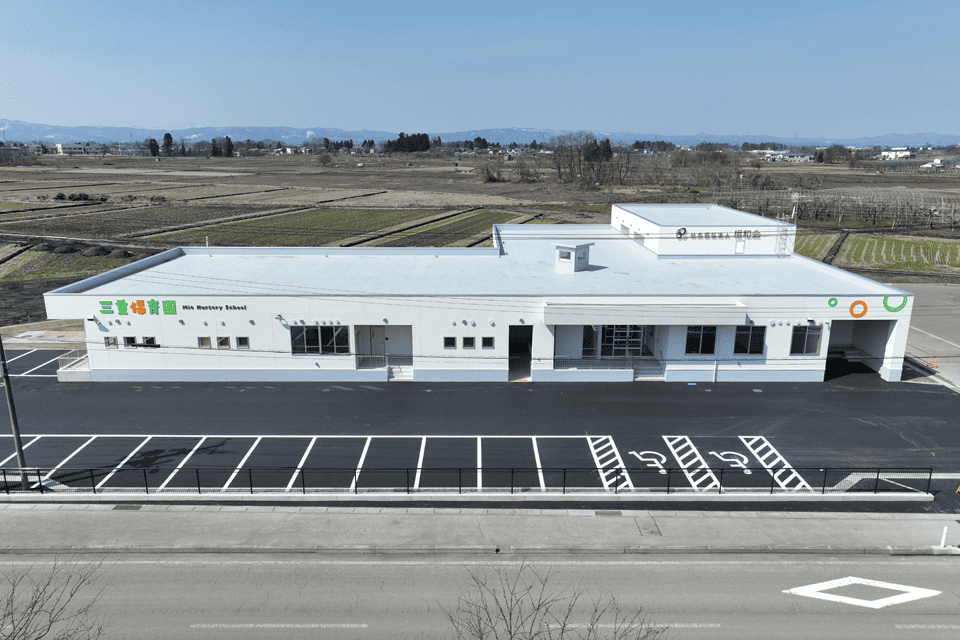

【工事完了】外観、保育室、遊戯室

2026/2/26

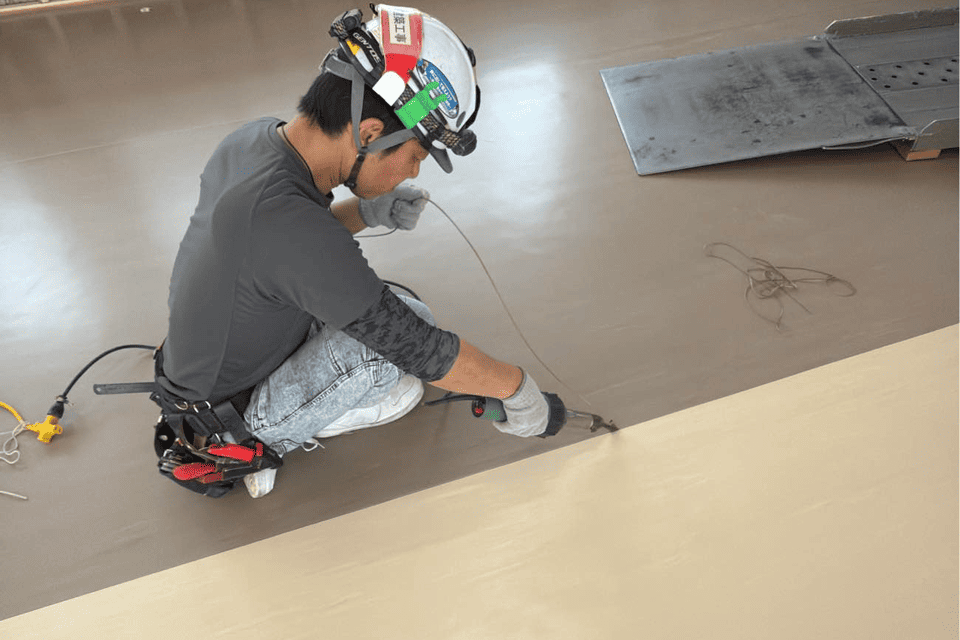

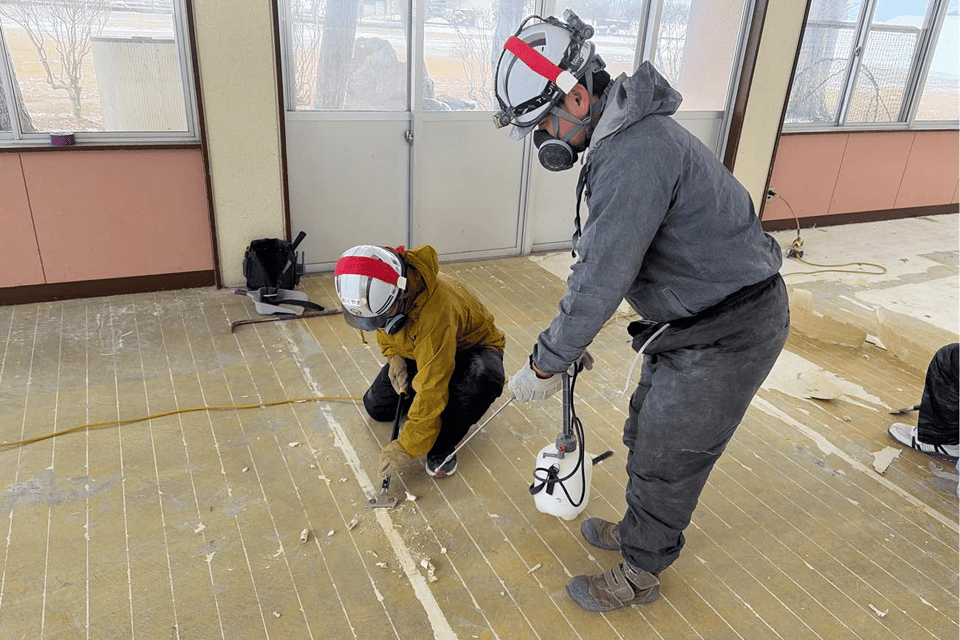

【左官工事】セルフレベリング材流し込み
【内装工事】ビニルクロス貼付け 【家具工事】家具据付

2026/1/23

【コンクリート工事】立上りコンクリート打設
【外装工事】西面外壁施工 【塗装工事】木枠CL塗装

2025/12/23

【防水工事】屋上シート防水
【コンクリート工事】土間コンクリート打設 【内装工事】壁LGS建込

2025/12/23

【防水工事】屋上シート防水
【コンクリート工事】土間コンクリート打設 【内装工事】壁LGS建込

2025/11/30

【鉄骨工事】鉄骨建方、胴縁、デッキ敷込 【鉄筋工事】デッキ配筋
【コンクリート工事】デッキ打設

2025/9/30

【土工事】根切り 【鉄筋工事】基礎配筋 【型枠工事】基礎型枠
【コンクリート工事】基礎コンクリート打設

2025/8/31

【地業工事】柱状地盤改良【土工事】根切り、捨てコン打設
【鉄骨工事】ベースパック

2025/7/31

【土工事】すきとり、残土仮置き
【地業工事】柱状地盤改良

2025/6/20

三重保育園 着工前:敷地状況

【企002】令和7年度 柳田工業団地管渠築造工事

【土木工事】令和7年度 柳田工業団地管渠築造工事【企002】
【2026/3/23】・【2026/1/31】・【2026/1/10】・【2025/10/31】・【2025/9/30】・【2025/9/10】

【企002】令和7年度 柳田工業団地管渠築造工事

2026/3/23

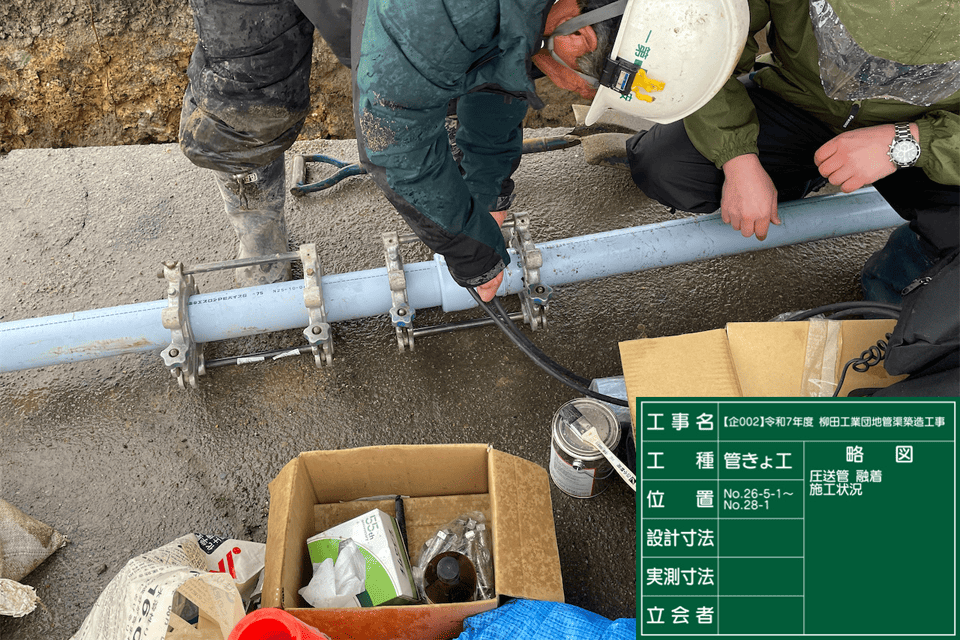

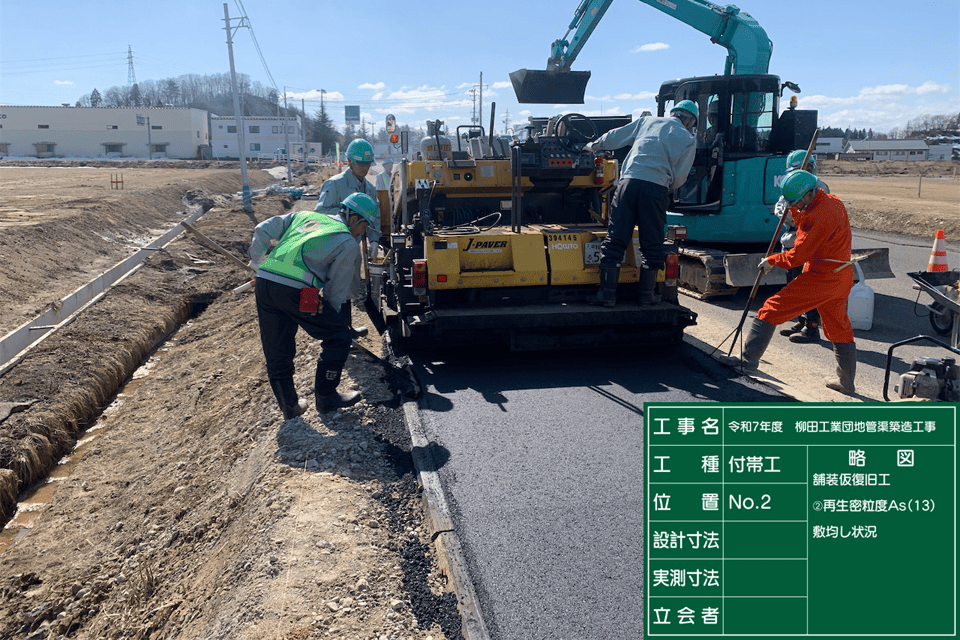

圧送管布設、舗装仮復旧
工事完成

2026/2/28

推進工、リブ付硬質塩化ビニル管布設、組立マンホール設置、防食塗装

2026/1/31

リブ付硬質塩化ビニル管布設、マンホール設置、立坑工

2026/1/10

リブ付硬質塩化ビニル管布設、推進工、マンホール設置

2025/11/30

立坑工~沈設マンホール・鋼製ケーシング設置、管きょ工~リブ付硬質塩化ビニル管布設、薬液注入

2025/10/31

立坑工~沈設マンホール設置、管きょ工~リブ付硬質塩化ビニル管布設

2025/9/30

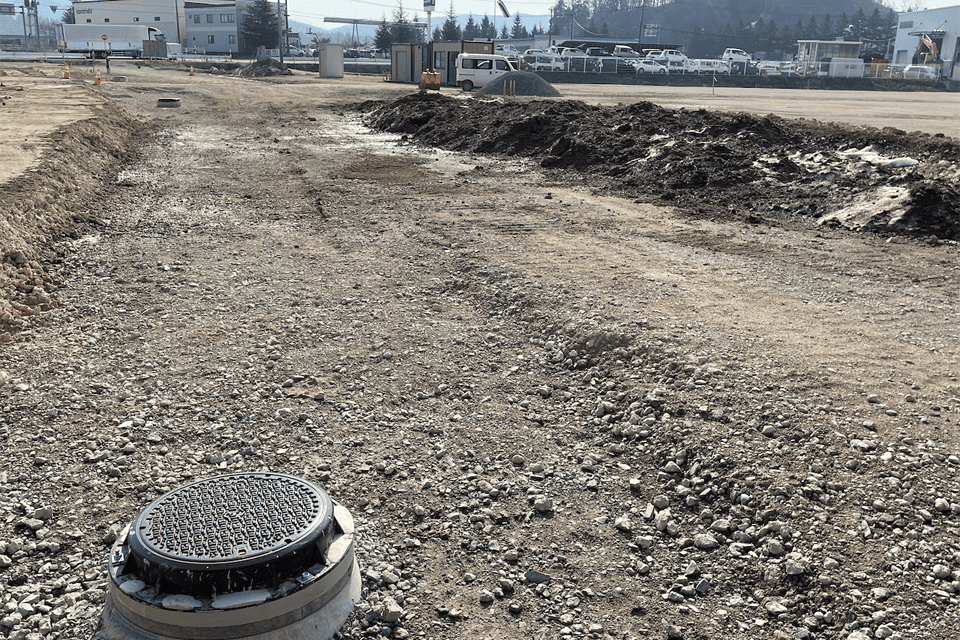

準備工~測量、保安施設

2025/9/10

準備工~測量、保安施設

雄物川上流皆瀬川増田地区護岸補修工事

【土木工事】国土交通省 雄物川上流皆瀬川増田地区護岸補修工事
【2026/3/25】・【2026/2/27】・【2026/1/30】・【2025/12/26】・【2025/11/28】・【2025/10/31】・【2025/9/30】・【2025/8/31】・【2025/7/31】・【2025/6/30】・【2025/5/31】・【20【2025/10/31】・【2025/9/30】・【2025/8/31】・【2025/7/31】・【2025/6/30】・【2025/5/31】・【2025/4/30】

雄物川上流皆瀬川増田地区護岸補修工事

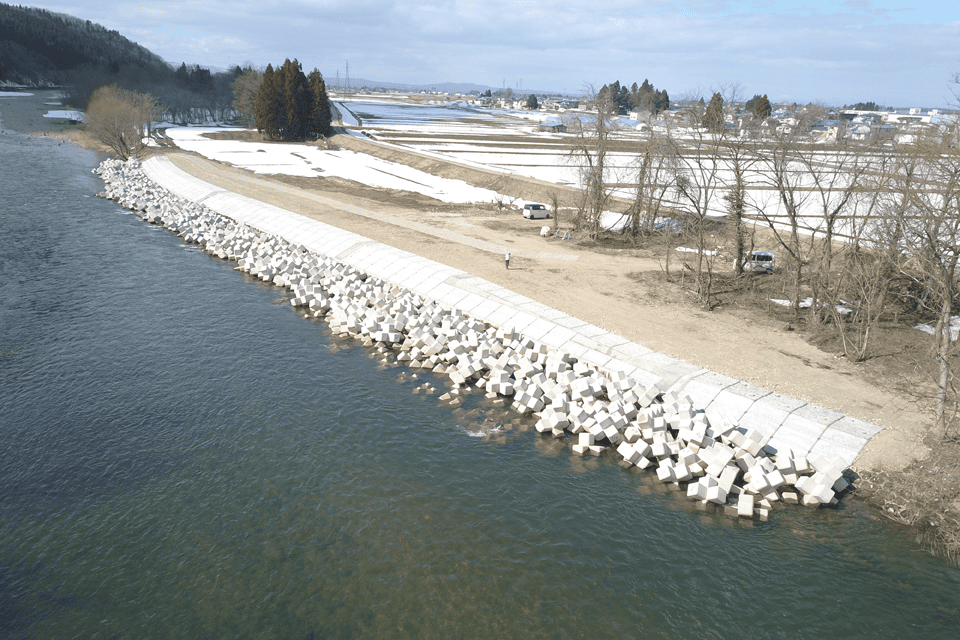

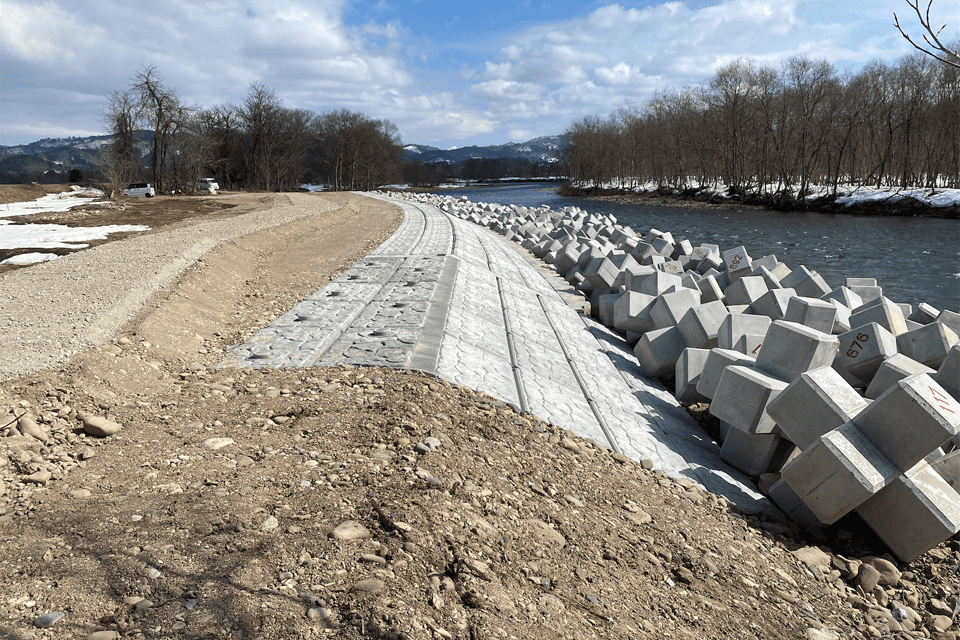

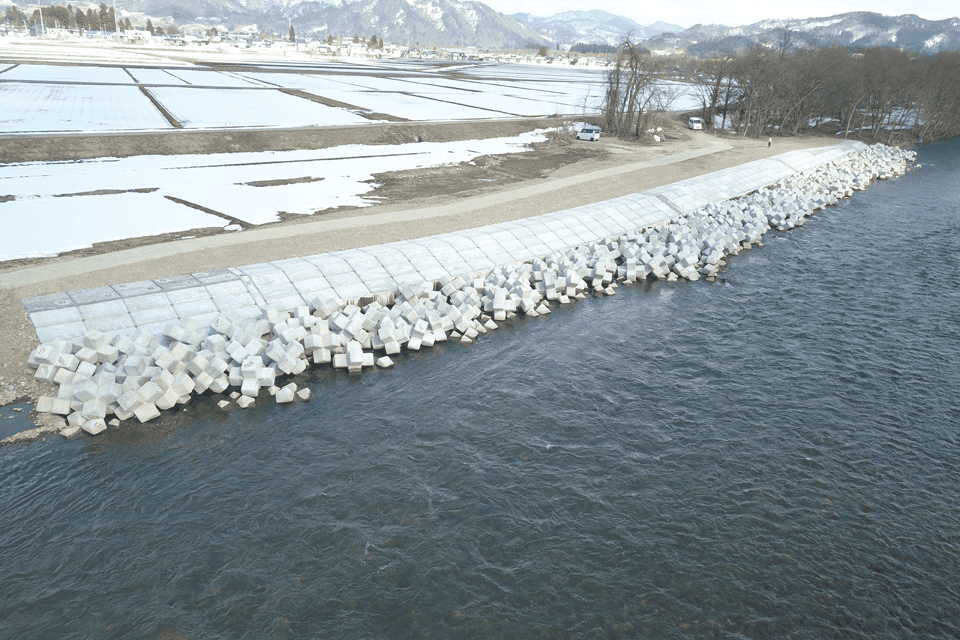

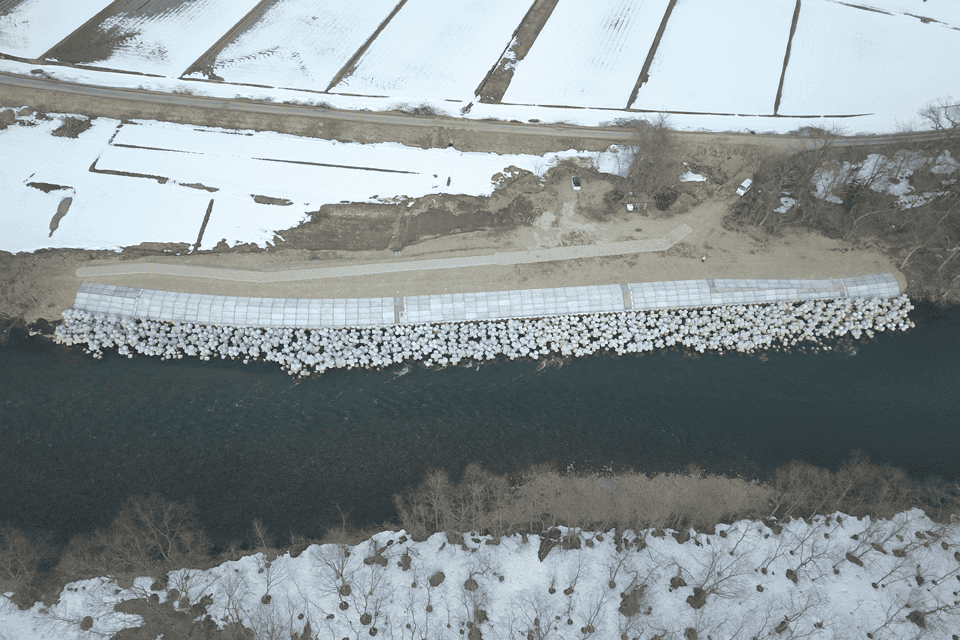

2026/3/25

施工完了

2026/2/27

張ブロック据付、集水桝・ベンチフリュームボックス・吐口工据付、RC杭打込み

2026/1/30

広幅鋼矢板打込み、小口止・隔壁ブロック据付、胴込コンクリート打設

2025/12/26

根固めブロック投入、法留ブロック据付、間詰コンクリート打設

2025/11/28

ハット型矢板打込み、根固めブロック投入

2025/10/31

根固めブロック製作、ハット型矢板打込み

2025/9/30

着手前

2025/8/31

着手前

2025/7/31

着手前

2025/6/30

着手前、袋詰玉石据付

2025/5/31

着手前

2025/4/30

着手前

雄物川下流秋田防災拠点盛土・整備工事

【土木工事】国土交通省 雄物川下流秋田防災拠点盛土・整備工事
【2026/3/17】・【2026/2/13】・【2026/1/26】・【2025/12/15】・【2025/11/28】・【2025/10/24】・【2025/9/26】・【2025/8/26】・【2025/7/23】・【2025/6/27】・【2025/5/29】・【2025/2/20】・【2025/1/28】・【2024/12/24】・【2024/11/27】・【2024/10/28】・【2024/9/27】・【2024/8/28】・【2024/7/31】・【2024/6/28】・【2024/5/29】・【2024/4/30】

雄物川下流秋田防災拠点盛土・整備工事

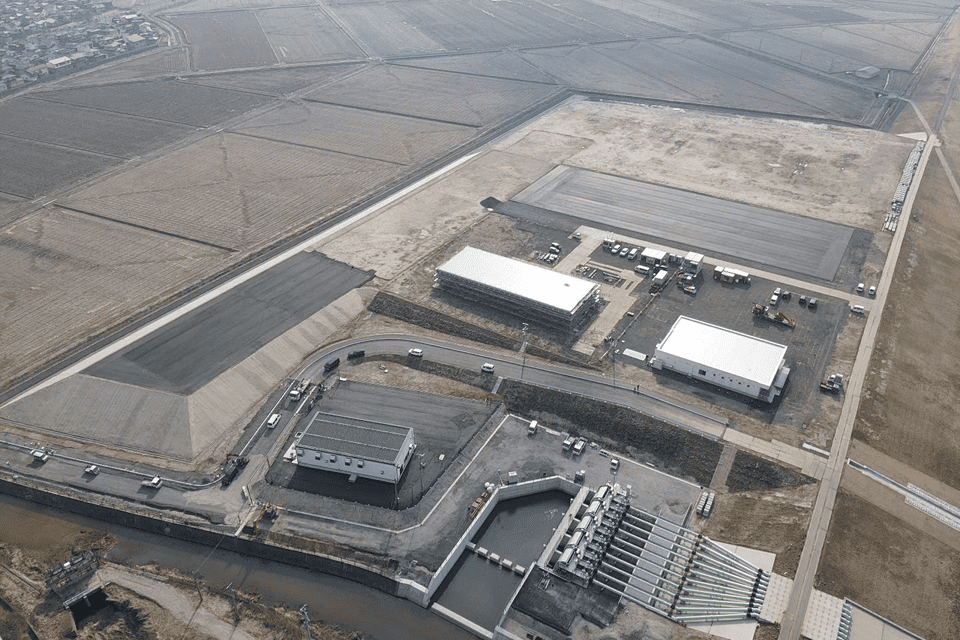

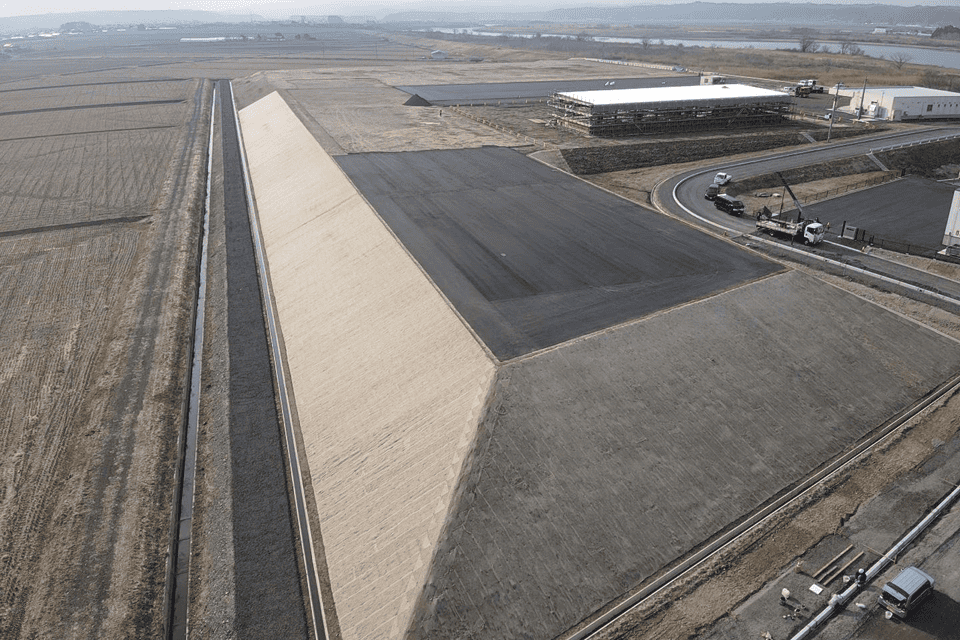

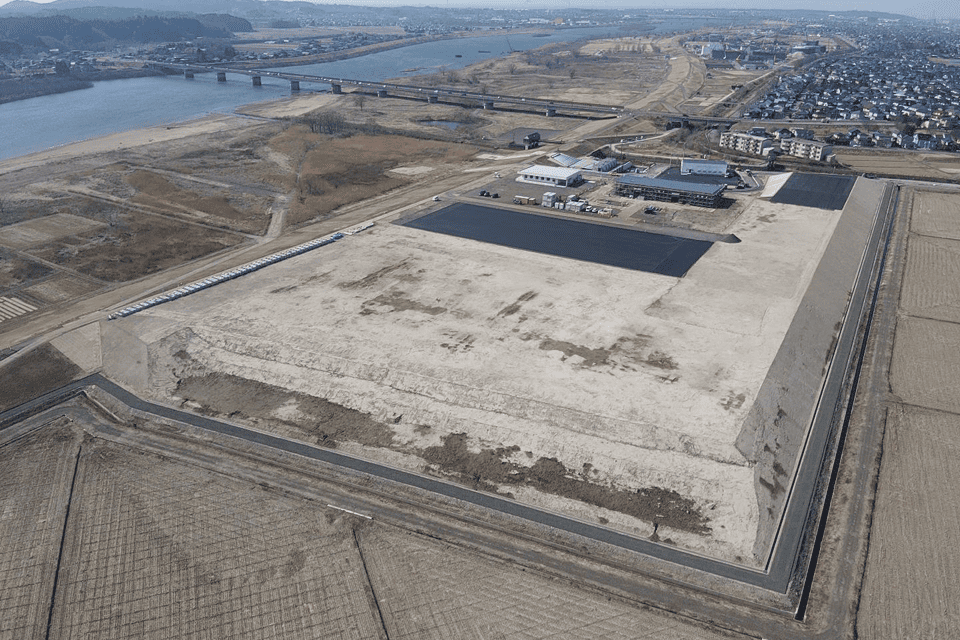

2026/3/17

防災拠点盛土工事 完了
防災拠点整備工事 完了

2026/2/13

防災拠点盛土工事 盛土整形 5名 交通誘導 1名
防災拠点整備工事 吐口工 4名 交通誘導 1名

2026/1/26

防災拠点盛土工事 盛土搬入敷均し・転圧 5名 交通誘導 1名
防災拠点整備工事 植生工 5名 堤脚水路工 4名 仮設工(除雪)8名

2025/12/15

防災拠点盛土工事 盛土搬入敷均し・転圧 4名 交通誘導 1名
防災拠点整備工事 光ケーブル配管工 5名 交通誘導 1名

2025/11/28

防災拠点盛土工事 盛土搬入敷均し・転圧 4名 交通誘導 1名
防災拠点整備工事 舗装工1名 階段工4名 交通誘導 1名

2025/10/24

防災拠点盛土工事 盛土搬入敷均し・転圧 6名 交通誘導 2名
防災拠点整備工事 建築基礎杭施工 8名 交通誘導 1名

2025/9/26

防災拠点盛土工事 盛土搬入敷均し・転圧 7名 交通誘導 2名
防災拠点整備工事 交通誘導 1名

2025/8/26

防災拠点盛土工事 盛土搬入敷均し・転圧 7名 交通誘導 2名
防災拠点整備工事 交通誘導 1名

2025/7/23

防災拠点盛土工事 盛土搬入敷均し 5名 交通誘導 2名
防災拠点整備工事 下層路盤敷均し 3名 交通誘導 1名

2025/6/27

【河川土工】 盛土工:混合土 積込・集積・運搬・土質改良・受入れ・敷均し 4名
岩ズリ:積込・集積 3名

2025/5/29

【河川土工】 盛土工:天端剥取り 土質改良 【排水施設工】 外郭工事用道路造成  オペレーター:5名 作業員:2名

2025/2/20

【河川土工】 盛土・天端調整整形状況  オペレーター:4名 作業員:1名

2025/1/28

【河川土工】 盛土・天端調整整形状況  オペレーター:6名 作業員:1名

2024/12/24

【着手前】 土質改良盛土工  オペレーター:9名 作業員:2名 ダンプトラック:56台

2024/11/27

【着手前】 土質改良盛土工  オペレーター:9名 作業員:2名 ダンプトラック:40台

2024/10/28

【着手前】 河川土工 河道掘削、場内運搬、土質改良盛土  オペレーター:9名 作業員:1名 ダンプトラック:12台

2024/9/27

【着手前】 河川土工 河道掘削、場内運搬、土質改良盛土  オペレーター:8名 作業員:1名 ダンプトラック:4台

2024/8/28

【着手前】 河川土工 河道掘削、場内運搬、土質改良盛土  オペレーター:10名 作業員:1名 ダンプトラック:4台

2024/7/31

【着手前】 河川土工 河道掘削、場内運搬、土質改良盛土  オペレーター:10名 作業員:1名 ダンプトラック:4台

2024/6/28

【着手前】 仮設工:式典会場造成完了 → 式典後砕石ヤード剥取り状況 盛土準備  オペレーター:3名 作業員:2名

2024/5/29

【着手前】 仮設工:式典会場造成状況 河川土工:掘削及び盛土箇所表土剥取り、構造物撤去工  オペレーター:5名 作業員:2名

2024/4/30

【着手前】準備工:測量及び現地調査、安全標識看板等設置  職員4名

横手地区維持補修工事

【土木工事】国土交通省 横手地区維持補修工事
【2026/3/18】・【2026/2/19】・【2026/1/31】・【2025/12/31】・【2025/11/24】・【2025/10/27】・【2025/9/26】・【2025/8/19】・【2025/7/15】・【2025/6/24】・【2025/5/28】・【2025/4/22】・【2025/3/18】・【2025/2/25】・【2025/1/20】・【2024/12/25】・【2024/11/29】・【2024/8/22】・【2024/7/22】・【2024/6/24】・【2024/5/24】・【2024/4/24】・【2024/3/21】・【2024/2/26】・【2024/1/29】・【2023/12/29】・【2023/11/29】・【2023/10/5】・【2023/9/20】・【2023/8/28】・【2023/07】・【2023/06】・【2023/5/24】・【2023/04】・【2023/2/22】・【2023/1/28】・【2022/12/24】・【2022/11/10】・【2022/10/13】・【2022/9/6】・【2022/8/9】・【2022/7/20】・【2022/6/24】・【2022/5/26】・【2022/4/27】

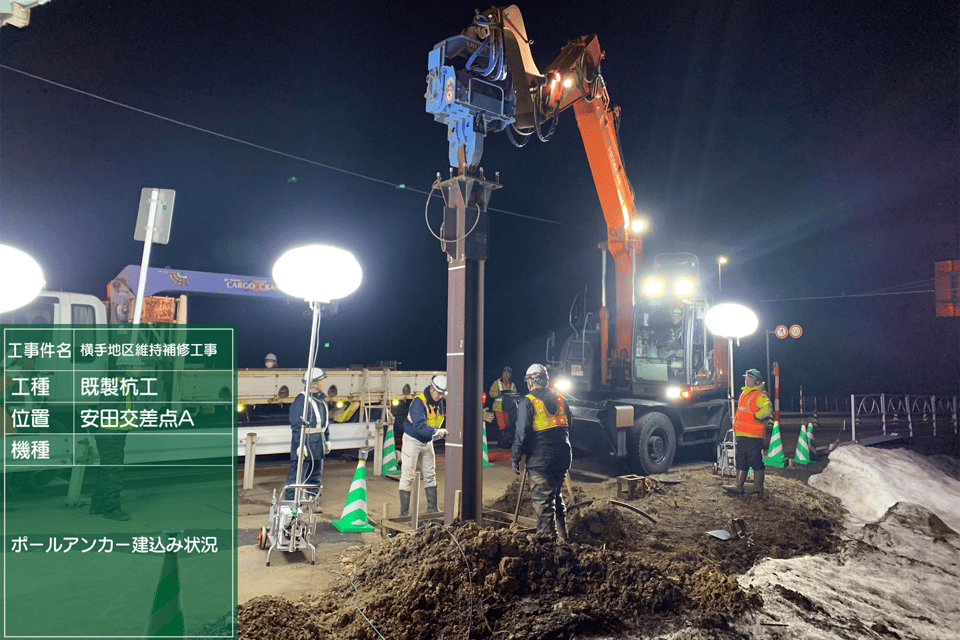

横手地区維持補修工事

2026/3

CCTV設備工・アスファルト舗装補修工
令和6年度~令和7年度 工事完成

2026/2

除雪工

2026/1

除雪工

2025/12

冬期対策施設工・除雪工

2025/11

排水施設清掃工・応急処理・冬期対策施設工

2025/10

クラック処理・排水施設清掃工

2025/9

除草工・漏水対策工

2025/8

除草工

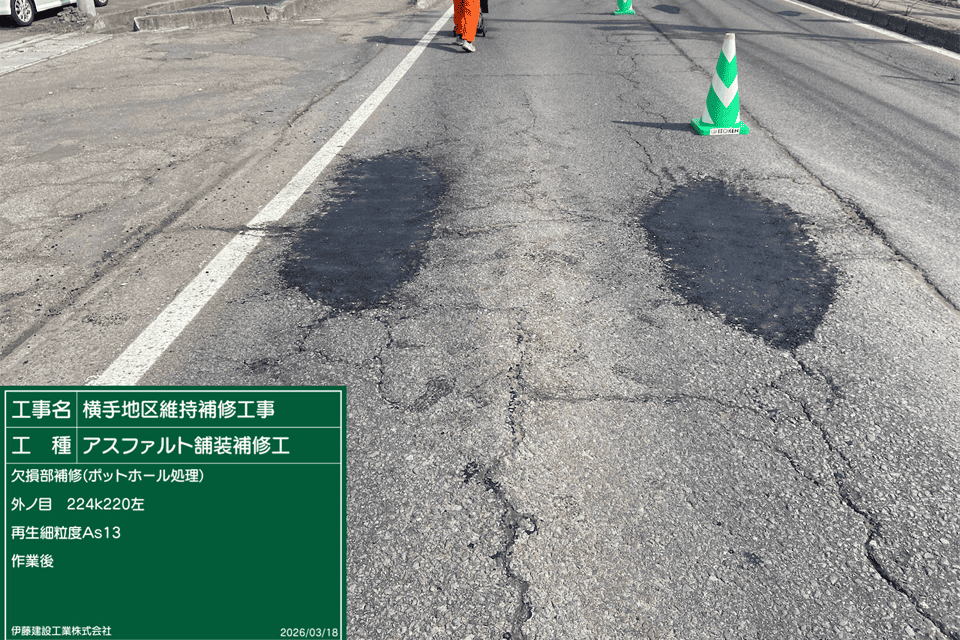

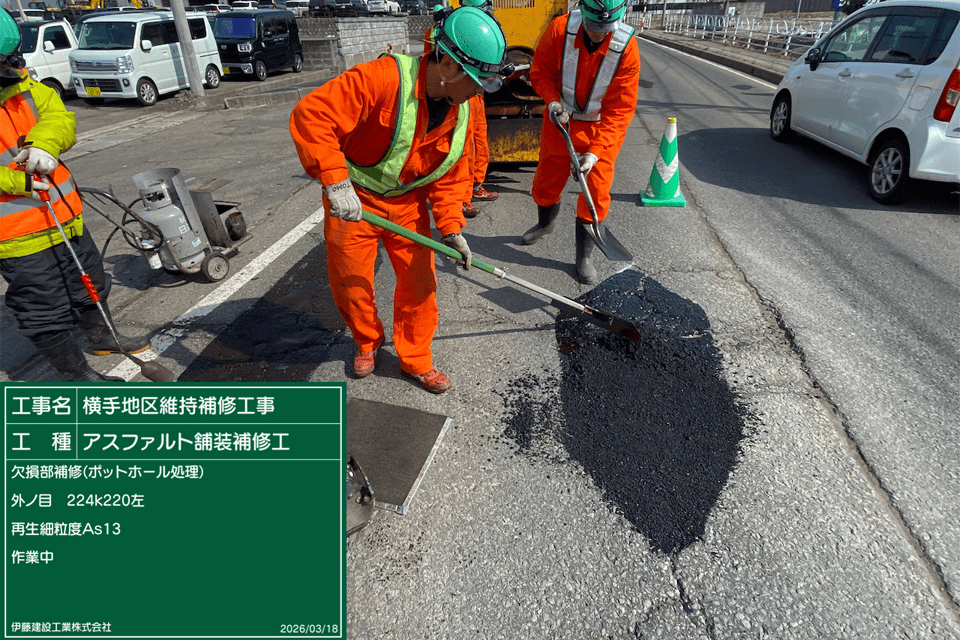

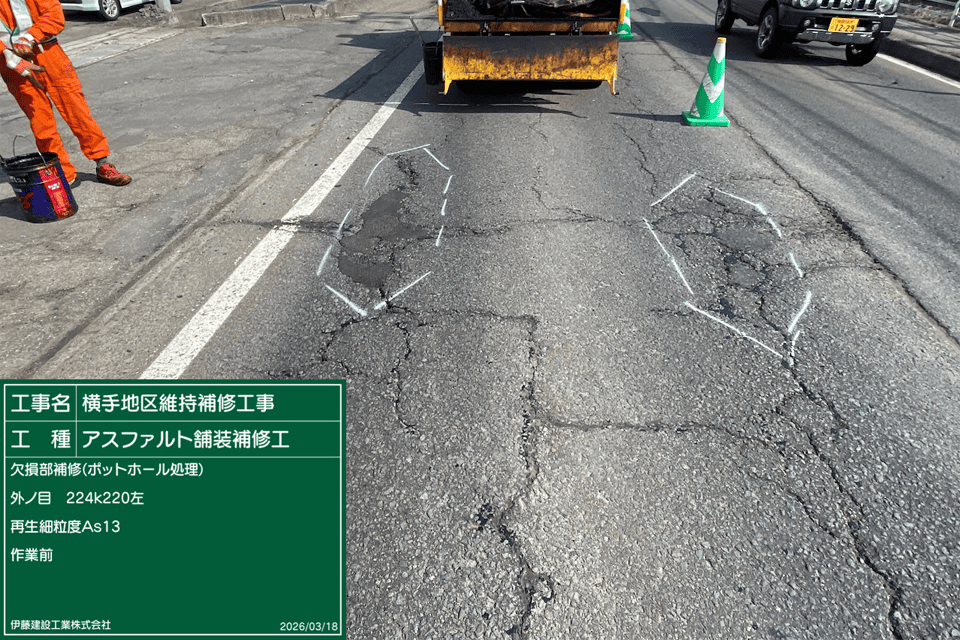

2025/7/15

道路清掃工・除草工

2025/6/24

道路清掃工・除草工・道路付属施設工

2025/5/28

応急処理工・アスファルト舗装補修工・道路清掃工

2025/4/22

アスファルト舗装補修工・応急処理工・防護柵工・道路付属施設工

2025/3/18

アスファルト舗装補修工・応急処理工・防護柵工・道路付属施設工

2025/2/25

除雪工

2025/1/20

(1月1日):除雪工 新雪除雪(醍醐)除雪グレーダ作業中(1月12日):除雪工 運搬除雪(富士見交差点)排雪作業中
(1月12日):除雪工 運搬除雪(上真山)雪堤崩し作業中(1月20日):除雪工 応急処理(平林)雪崩対策

2024/12/25

除雪工

2024/11/29

冬期対策施設工/応急処理工

2024/10/29

排水施設清掃工(函渠清掃)

2024/8/22

路面清掃工

2024/7/22

除草工

2024/6/24

道路清掃工/応急処理工

2024/5/24

橋梁補修工/応急処理工/道路付属施設工/道路清掃工

2024/4/24

冬期対策施設工/道路付属物復旧工/橋梁補修工

2024/3/21

除雪工・機械整備・区画線工・パッチング
令和4年度~令和5年度 工事完成

2024/2/26

除雪工・応急処理工

2024/1/29

除雪工

2023/12/29

冬期対策施設工・除雪工

2023/11/29

冬期対策施設工・除雪工

2023/10/5

【十文字町佐賀会】 排水管清掃

2023/9/20

【横手市睦成】 危険木伐採

2023/8/28

【横手市睦成】 除草工(つる草処理)

2023/07

【横手市安田~婦気間】 除草工

2023/06

【十文字町梨木】道路清掃工 路面清掃(歩道・機械)
【横手市安田】 除草工

2023/5/24

【横手市醍醐】 道路清掃工 路面清掃(車道・機械)

2023/04

【横手市外目】 道路付属物復旧工 防草シート復旧

2023/02

【除雪工】 (一般除雪・歩道運搬除雪・歩道除雪・応急処理・凍結抑制剤散布)

2023/01

【除雪工】 (一般除雪・歩道運搬除雪・歩道除雪・応急処理・凍結抑制剤散布)

2022/12

【除雪工】 (一般除雪・歩道運搬除雪・歩道除雪・応急処理・凍結抑制剤散布)

2022/11/10

【外ノ目】冬期対策施設工(凍結抑制剤自動散布装置設置)4名 交通誘導 2名

2022/10/13

【梨木】排水施設清掃工(函渠清掃 B1500 H1000 堆積土砂厚500㎜)
5名 交通誘導 2名

2022/09/06

【横手バイパス各交差点】 クラック処理(夜間)  5名 交通誘導 2名

2022/08/09

【横手市睦成】 除草工(刈払い・つる草処理・集積) 5名 交通誘導 2名

2022/07/20

【新岩崎橋】 床版点検補修(舗装版取り壊し・床版斫り・洗浄・プライマー塗布・ゴムラテ打設・防水・舗装復旧) 6名 交通誘導 2名

2022/06/24

【横手市梨木】 危険木伐採(伐採・玉切り・運搬処分) 7名 交通誘導 2名

2022/05/26

【横手市八幡】 路面清掃(車道・機械) 9名 交通誘導 2名

2022/04/27

【横手市醍醐】 支障木伐採(伐採・玉切り・集積) 6名 交通誘導 1名

雄物川下流川崎地区下流築堤工事

【土木工事】国土交通省 雄物川下流川崎地区下流築堤工事
【2026/3/31】・【2026/2/28】・【2026/1/31】・【2025/12/31】・【2025/11/30】・【2025/10/31】・【2025/9/30】・【2025/8/31】・【2025/7/31】

雄物川下流川崎地区下流築堤工事

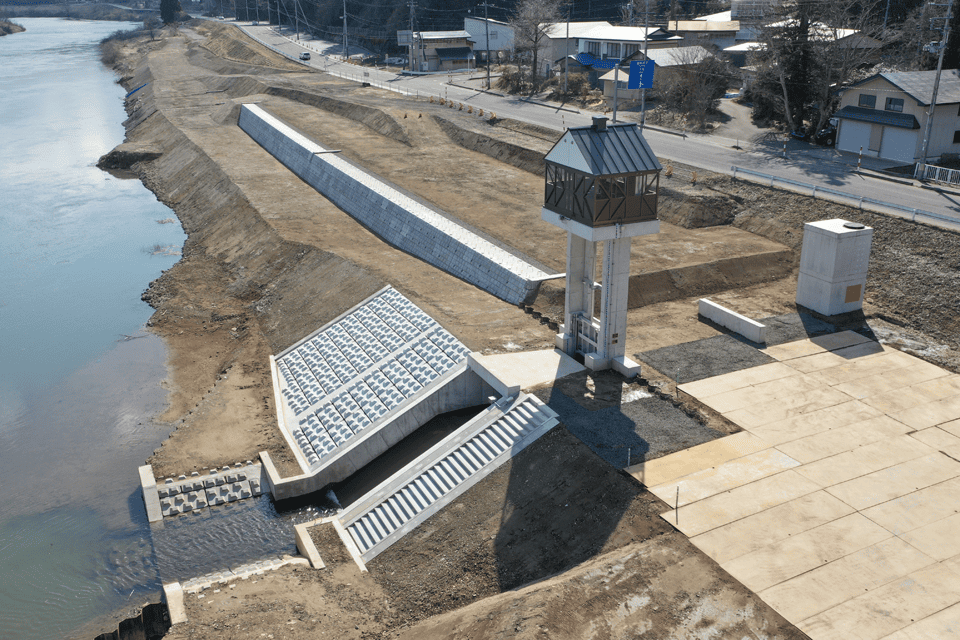

2026/3/31

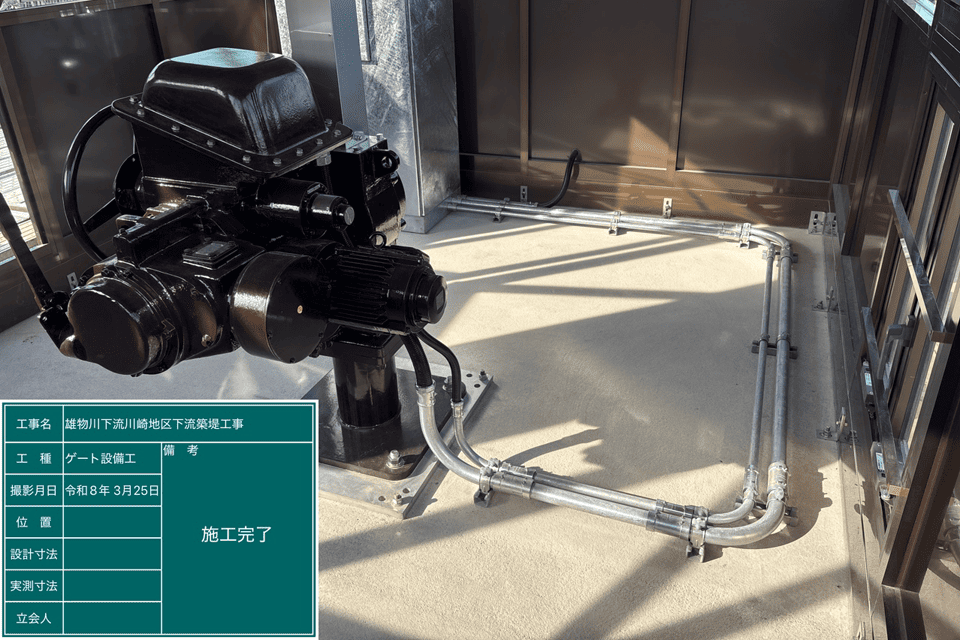

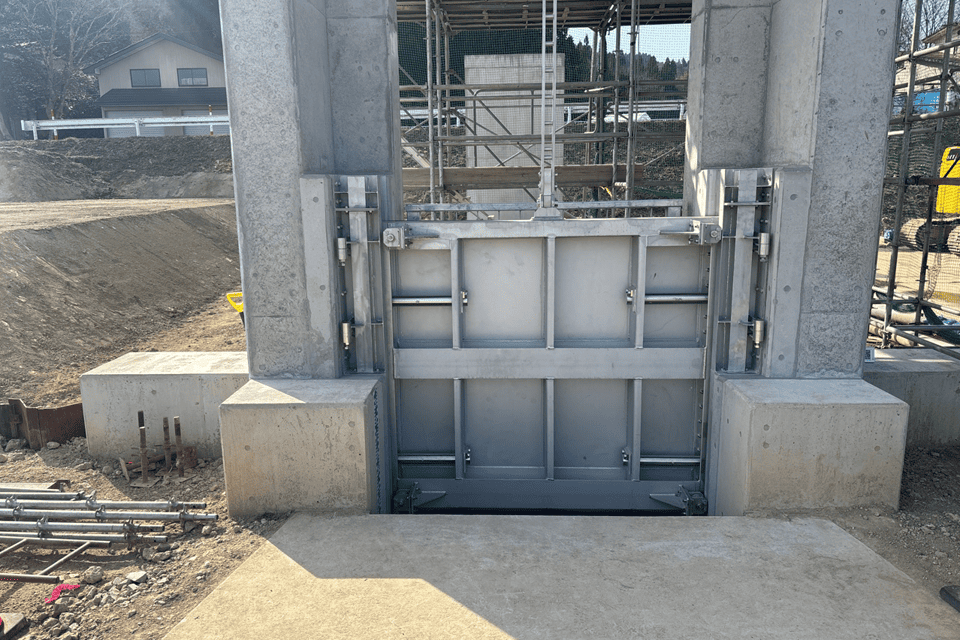

〇ゲート設備工(ゲート設備)、〇上屋工(上屋)
工事完成

2026/2/28

〇法覆護岸工(コンクリートブロック積)、〇河川土工(築堤盛土)

2026/1/31

〇地盤改良工(基礎工) 〇法覆護岸工(コンクリートブロック積)

2025/12/31

〇地盤改良工(基礎工)

2025/11/30

〇地盤改良工(基礎工)

2025/10/31

〇護岸基礎工(基礎工)、法覆護岸工(護岸付属物工、コンクリートブロック工)

2025/9/30

〇着手前、準備工

2025/8/31

〇着手前、準備工

2025/7/31

〇着手前

ICTサポーターに認定されました!

【ICTサポーターに継続認定されました】
弊社は、東北みらいDX・i-Construction 連絡調整会議(東北地方整備局)より、令和8年4月1日から運用が開始される「ICTサポーター」に認定されました。(認定企業100社、うち秋田県10社)

ICTサポーターに継続認定されました!

この度、東北みらいDX・i-Construction 連絡調整会議(東北地方整備局)より、令和8年4月1日から運用が開始される「ICTサポーター」に認定されました。(認定企業100社、うち秋田県10社)
弊社は、令和5年4月から継続して「ICTサポーター」に認定されており、これまでの活動実績が評価されての継続認定となります。
『ICTサポーター制度』は、東北地方における更なる建設生産性の向上を図るため、地元建設企業等の求めに応じて必要な時に実践的な技術支援(技術指導・技術相談・助言等)を行うとともに、ICT施工の普及促進・3次元データの利活用促進を目指した活動を行ってまいります。

弊社のサポート対象技術は
〇ICT施工におけるドローン(UAV)による空中写真測量を活用した3次元計測技術
〇ICT 施工(土工・路面切削工・河川浚渫工・地盤改良工)における施工履歴データを活用した3 次元計測技術
〇ICT施工におけるTS・GNSSを用いた盛土の締固め管理技術
〇ICT建機施工用の3次元設計データ作成
〇ICT建設機械(マシンガイダンス・マシンコントロール技術)
〇ICT施工に関する総合的な施工計画
〇ICT 施工の研修・講習会の講師                    以上7項目となります。
尚、『ICTサポーター制度』の詳細は、こちらをご覧下さい。https://www.thr.mlit.go.jp/Bumon/kisya/kisyah/images/106600_1.pdf
