㈱ふるさと葬祭アグレム 安置施設(非宿泊型)増設工事

【建築工事】㈱ふるさと葬祭アグレム 安置施設(非宿泊型)増設工事
【2026/8/31】・【2026/7/23】・【2026/6/30】・【2026/5/29】・【2026/4/22】・【2026/3/30】

㈱ふるさと葬祭アグレム 安置施設(非宿泊型)増設工事

2026/8/1~8/31

8/7(金)  防音壁内部グラスウール充填完了

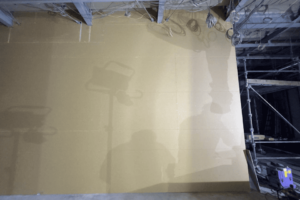

8/8(土)  防音壁石膏ボード張り付け完了

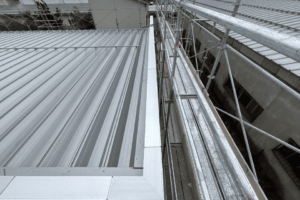

8/22(土)アルミ笠木取付完了

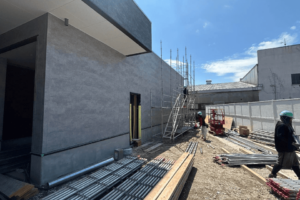

8/24(月)外壁材張り付け完了

2026/7/9~7/23

7/9  (木)屋根工事 二重折板断熱工法施工完了
7/17(金)土間コンクリート打設完了 計32.0㎥
7/21(火)車寄せ部分 デッキシート防水完了
7/23(木)腰壁コンクリート打設完了 計4.5㎥

2026/6/3~6/30

6/3  (水)基礎ベースコン打設完了 計31.25㎥
6/10(水)基礎地中梁コン打設完了 計20.75㎥
6/17(水)土間砕石埋め戻し完了
6/30(火)鉄骨建方完了

2026/5/13~5/29

5/13(水)砕石杭施工完了 追加分を含め、計72本
5/19(火)基礎掘削・砕石敷き込み完了
5/21(木)捨てコンクリート打設完了 計9.5㎥
5/29(金)基礎配筋完了

2026/4/6~4/22

4/6  (月)バルクタンク基礎部分 コンクリート打設
4/7  (火)増設部分 アスファルト舗装剥ぎ
取り

4/14(火)埋設物試掘 X0~X8、Y1~Y8通りの掘削
4/22(水)埋設物解体 X2X3、Y1箇所の埋設物

2026/3/31

着工前 地縄張り

横手市 柳田工業団地拡張造成工事

【土木工事】柳田工業団地拡張造成工事 【2026/7/31】・【2026/6/30】・【2026/5/31】・【2026/4/30】・【2025/10/31】・【2025/9/30】・【2025/8/31】・【2025/7/31】・【2025/6/30】・【2025/5/31】・【2025/4/30】・【2024/12/31】・【2024/11/30】・【2024/10/31】・【2024/9/30】

柳田工業団地拡張造成工事

2026/7/31

1工区 完成                                                2工区 完成                                                3工区 完成
区域内道路 完成                                             県道交差点改良 完成

2026/6/30

1工区 【盛土工 路体盛土】                                        2工区 【盛土工 路体盛土】                                        3工区 なし                                                区域内道路 【舗装工 凍上抑制層、下層路盤、上層路盤、表層】【区画線工】
県道交差点改良 【舗装工 凍上抑制層、下層路盤、上層路盤、表層】 【区画線工】 【縁石工 歩車道境界ブロック】

2026/5/31

1工区 なし                                                2工区 なし                                                3工区 なし                                                区域内道路 【側溝工 自由勾配側溝】 【縁石工 歩道境界ブロック】                    県道交差点改良 【地盤改良工 置換】 【舗装工 下層路盤】 【縁石工 歩車道境界ブロック】

2026/4/30

1工区 【側溝工 自由勾配側溝】【縁石工 地先境界ブロック】【付帯工 通路敷砂利工】【柵工 立入防止柵】
2工区 【柵工 立入防止柵】
3工区  なし                                                                                                    区域内道路 【側溝工 自由勾配側溝】                                                                                        県道交差点改良 【地盤改良工 置換】 【舗装工 下層路盤

2025/10/31

1工区 【側溝工 自由勾配側溝】                                      2工区 【側溝工 自由勾配側溝】                                      3工区  なし

2025/9/30

1工区 【コンクリートブロック工 コンクリートブロック積】 【盛土工 路体盛土】 【側溝工 プレキャストU型側溝、自由勾配側溝】
2工区 【側溝工 自由勾配側溝】 【プレキャスト集水桝】
3工区 【プレキャスト擁壁】

2025/8/31

1工区 【コンクリートブロック工 コンクリートブロック積】 【盛土工 路体盛土】 【側溝工 プレキャストU型側溝】
2工区 【コンクリートブロック工 コンクリートブロック積】 【側溝工 自由勾配側溝】
3工区 【側溝工 プレキャストU型側溝】 【プレキャスト集水桝】 【プレキャスト擁壁】 【盛土工 路体盛土】

2025/7/31

1工区 【コンクリートブロック工 コンクリートブロック積】 【盛土工 路体盛土】                                                        2工区 【コンクリートブロック工 コンクリートブロック積】                                                                   3工区 【側溝工 プレキャストU型側溝】 【プレキャスト集水桝

2025/6/30

1工区 【コンクリートブロック工 コンクリートブロック積】 【盛土工 路体盛土】 【サンドマット工 サンドマット】                                       2工区 【コンクリートブロック工 コンクリートブロック積】 【サンドマット工 サンドマット】 【給水設備工 防火貯水槽】                                    3工区 【盛土工 路体盛土】 【側溝工 プレキャストU型側溝】 【プレキャスト集水桝】

2025/5/31

1工区 【コンクリートブロック工 コンクリートブロック積】 【盛土工 路体盛土】                                                        2工区 【コンクリートブロック工 コンクリートブロック積】                                                                   3工区 【自走式土質改良工】 【盛土工 路体盛土】

2025/4/30

1工区 【側溝工 プレキャストU型側溝、自由勾配側溝】 【プレキャスト集水桝】 【管渠工 暗渠排水管】 【放流工 放流桝】                                    2工区 【側溝工 自由勾配側溝】 【管渠工 暗渠排水管】 【プレキャスト集水桝】 【放流工 放流桝】                                              3工区 【自走式土質改良工】

2024/12/31

1工区 【サンドマット工 サンドマット】 【盛土工 路体盛土】
2工区                                              3工区 【利用土運搬受入】

2024/11/30

1工区 【残土処理工】 【サンドマット工 サンドマット】 【盛土工 路体盛土】                                                         2工区 【盛土工 路体盛土】                                                                               3工区 【掘削工 掘削 表土】 【構造物撤去工】 【利用土運搬受入】

2024/10/31

1工区 【掘削工 掘削 表土】【残土処理工】【サンドマット工 サンドマット】
2工区 【盛土工 路体盛土】
                                                                          3工区 【掘削工 掘削 表土】【残土処理工】

2024/9/30

宅盤造成 ・調整池 ・区域内道路 ・県道交差点改良

令和8年度 工事成績優秀企業として認定されました

【令和8年度 「工事成績優秀企業」として認定されました】
この度、令和6年、7年度に完成した国土交通省東北地方整備局発注の土木工事の施工にあたり、「令和8年度 工事成績優秀企業」として認定されました。

令和8年度 工事成績優秀企業として認定されました

この度、令和6年、7年度に完成した国土交通省東北地方整備局発注の土木工事の施工にあたり、

「令和8年度 工事成績優秀企業」

の認定書が授受されました。

「工事成績優秀企業」とは、国土交通省東北地方整備局において、工事成績評定の透明性を確保し、企業の技術力の一層の向上を図るため、東北地方整備局発注工事で過去2箇年に完成した土木工事の工事成績評定の平均点が80点以上となった企業を対象に認定される制度です。
弊社では、今回で6度目の受賞となりますが、かつ3年連続で同認定を受けており、これまでの取り組みが高く評価されたものと大変誇りに感じております。
今後も社員一丸となり、安全を最優先に高品質な施工を行うとともに、DXやICT施工の活用を通じて、さらなる技術力の向上とより良い施工に邁進してまいります。

設立80周年記念事業 尾崎亜美コンサートのおしらせ

【設立80周年記念事業 尾崎亜美コンサートのおしらせ】 《おかげさまで予定数に達しました。当選された皆様には8月4日付で入場パスポートを郵送致しました。》伊藤建設工業株式会社は、令和8年10月に会社設立80周年を迎えます。これを記念し、弊社と喜友会※の共催で「尾崎亜美コンサート」を開催いたします。※喜友会は協力会社の組織です。

設立80周年記念事業
「尾崎亜美コンサート」のおしらせ

定員に達しました。多数の御申込み誠にありがとうございました。

当選された皆様には8月4日付で入場パスポートを郵送致しました。

伊藤建設工業株式会社は、令和8年10月に会社設立80周年を迎えます。
これを記念し、弊社と喜友会※の共催で「尾崎亜美コンサート」を開催いたします。※喜友会は協力会社の組織です。
つきましては、横手市民の皆様への感謝の気持ちとして、横手市の方限定でチケットを無料で配布いたします。なお、チケットは先着200名様分とし、定員に達し次第、配布を終了いたします(申込締切:8月31日)。
また、お申し込みはお一人様3枚までとし、下記ポスター内のQRコードからお申し込みください。
誠に恐縮ではございますが、電話でのお申し込みは受け付けておりませんので、何卒ご了承ください。
チケットは後日郵送いたします。皆様からのご応募をお待ちしております。
