東北地方工事安全施工推進大会(SAFETY2026)優良企業(現場代理人)表彰を受賞しました

【東北地方工事安全施工推進大会(SAFETY2026)優良企業(現場代理人)表彰を受賞しました】
令和8年10月8日(木)、日立システムズホール仙台シアターホールにおいて「東北地方工事安全施工推進大会(SAFETY2026)」の表彰式が行われ、「横堀地区標識工事」を担当した現場代理人 藤谷恭平が「優良企業(現場代理人)表彰」を受賞しました。

東北地方工事安全施工推進大会(SAFETY2026)優良企業(現場代理人)表彰を受賞しました

令和8年10月8日(木)、日立システムズホール仙台シアターホールにおいて「東北地方工事安全施工推進大会(SAFETY2026)」の表彰式が行われ、「横堀地区標識工事」を担当した現場代理人 藤谷恭平が「優良企業(現場代理人)表彰」を受賞しました。
この賞は、労働災害防止活動に積極的に取り組み、模範となる現場管理を行った現場代理人に対し、安全管理の貢献度が大きかったとして表彰されるものです。
また、この大会は東北地方における公共工事の安全施工の啓発と事故撲滅を目的として開催されています。
東北地方整備局、東北6県、仙台市、東日本高速道路株式会社、一般社団法人東北地域づくり協会および15の業団体で構成する実行委員会が主催しています。秋田県からは弊社を含めて10社が表彰を受けました。

横手市役所本庁舎1階窓口カウンター等改修工事

【建築工事】横手市役所本庁舎1階窓口カウンター等改修工事
【2026/10/2】

横手市役所本庁舎1階窓口カウンター等改修工事

2026/9/19~10/2

① 2026/9/20  既存窓口カウンター解体状況

② 2026/9/30  カッティングシール貼付け状況

③ 2026/10/2  窓口カウンター 施工完成

④ 2026/10/2  総合カウンター 施工完成

県単道路補修工事(橋梁補修)07-G857-50

【土木工事】県単道路補修工事(橋梁補修)07-G857-50
【2026/9/30】・【2026/8/31】

県単道路補修工事(橋梁補修)07-G857-50

2026/9/30

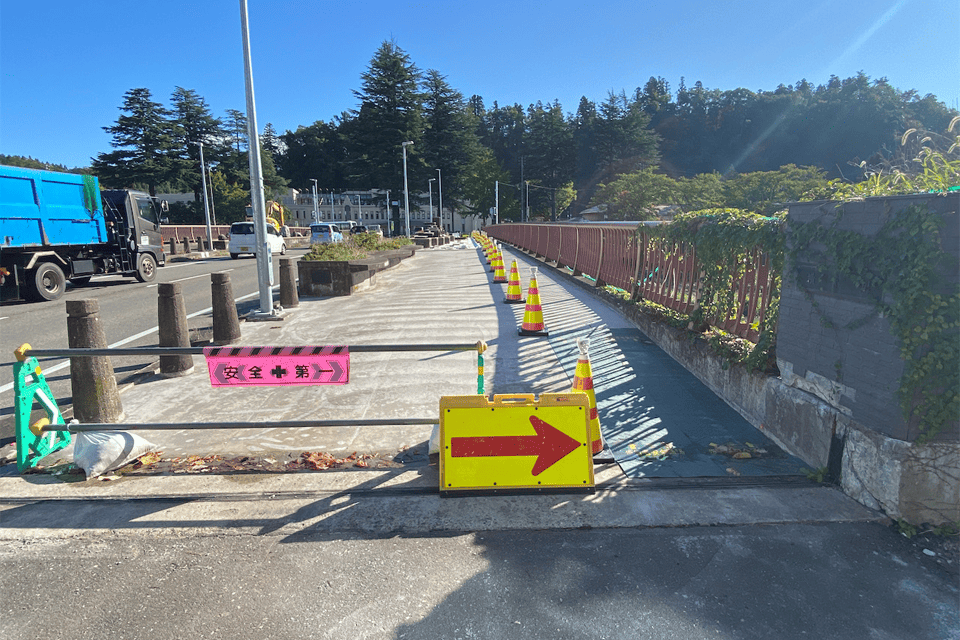

舗装打換え工(砕石撤去)

2026/8/31

工事着手前

横手高等学校 体育館棟建築工事

【建築工事】秋田県 横手高等学校 体育館棟建築工事
【2026/10/1】・【2026/9/7】・【2026/7/29】・【2026/6/18】・【2026/5/31】・【2026/4/30】・【2026/3/31】・【2026/2/27】・【2025【2026/7/29】・【2026/6/18】・【2026/5/31】・【2026/4/30】・【2026/3/31】・【2026/2/27】・【2025/12/12】・【2025/11/28】・【2025/10/31】・【2025/9/30】・【2025/8/31】・【2025/7/31】

横手高等学校 体育館棟建築工事

~2026/10/1

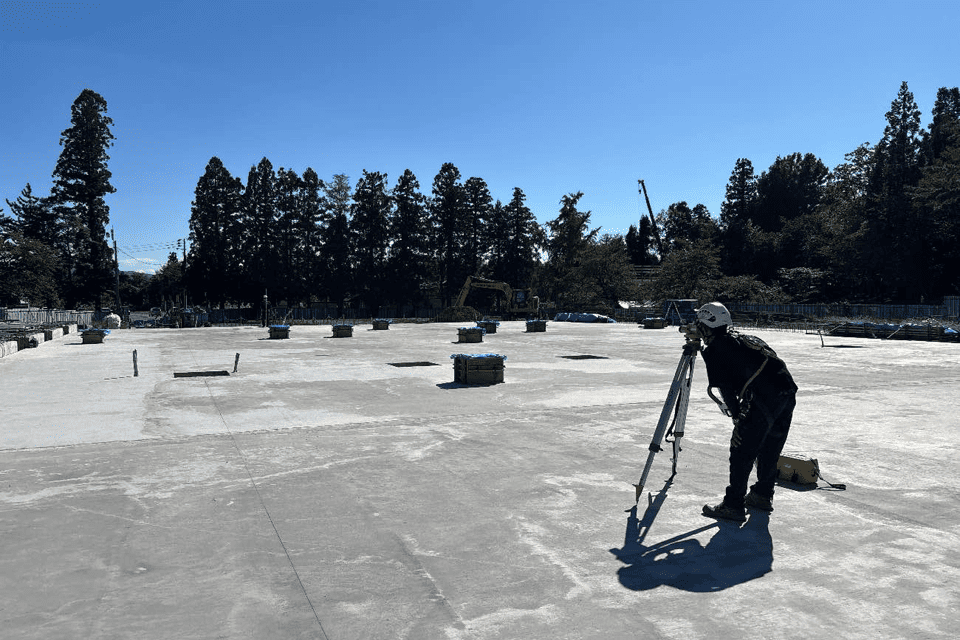

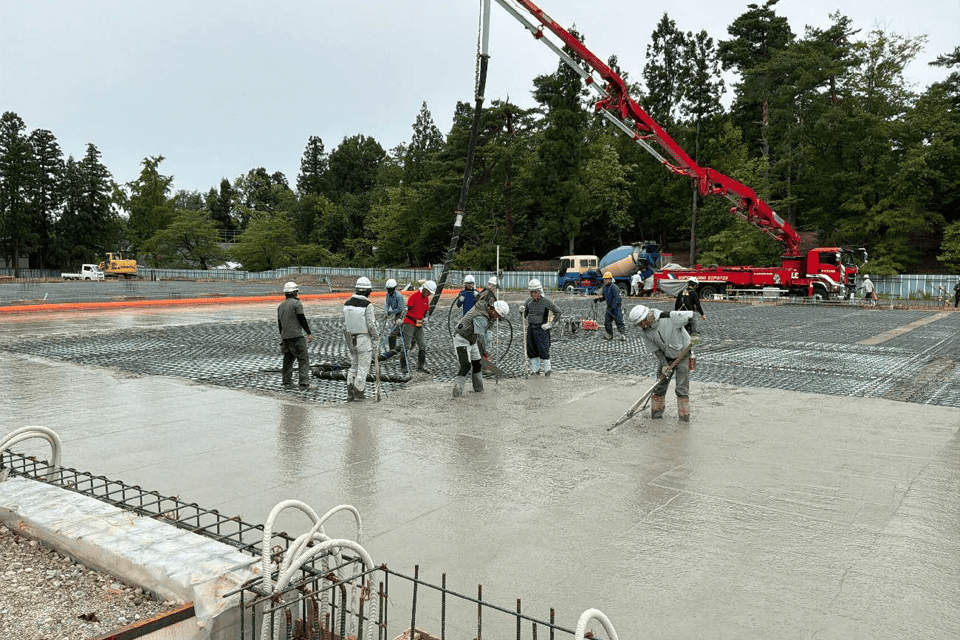

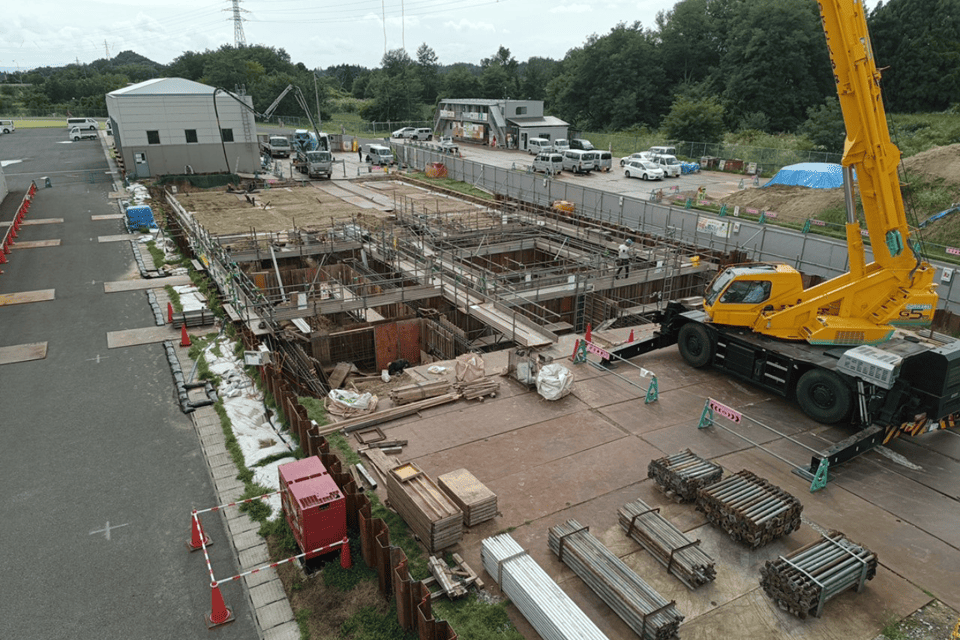

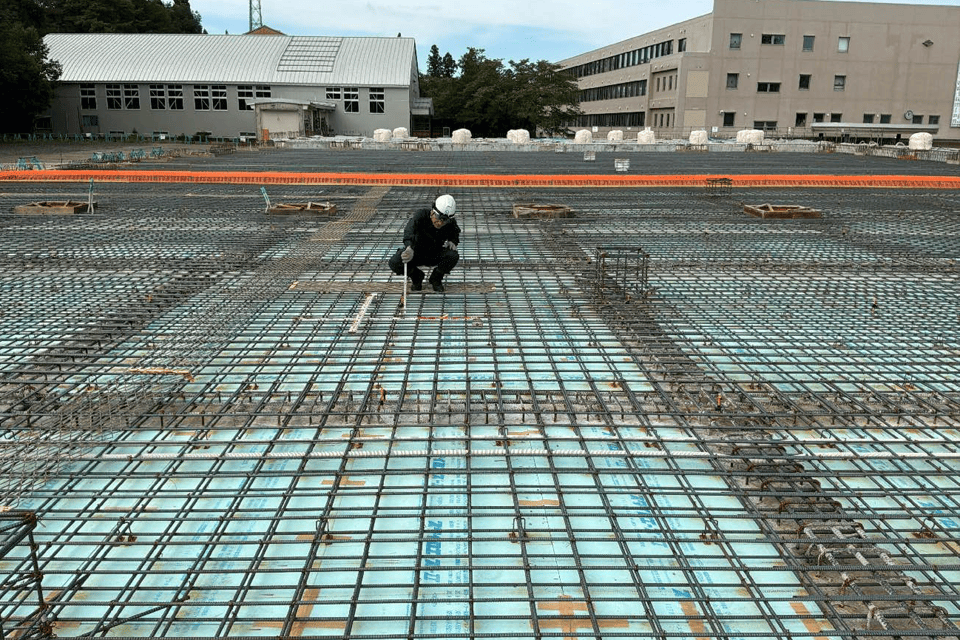

配筋検査~土間スラブコンクリート打設~土間スラブレベル確認~外部階段出来形確認

~2026/9/7

A工区埋戻し~スタイロフォーム敷込み~B工区スラブ配筋

~2026/7/29

B工区埋戻し~ピット底盤コンクリート打設~コンクリート刷毛引き仕上げ

~2026/6/18

各工区において地足場解体~出来形計測~埋戻し

~2026/5/31

各工区においてコンクリート打設~型枠解体~地足場解体

~2026/4/30

各工区において鉄筋施工~鉄筋圧接~型枠施工

~2026/3/31

地足場組~基礎掘削~アンカーフレーム施工~鉄筋施工

~2026/2/27

除排雪~C工区基礎掘削~C工区捨てコン打設~C工区地足場組~B工区基礎掘削

~2025/12/12

オープンカット掘削・法面保護・越冬対策 12/18~2/上旬越冬休工となります。

~2025/11/13・2025/11/13~17・2025/11/17~25・2025/11/28

杭地業工事(既製コンクリート杭打設)各機材解体・搬出、建設汚泥中間処理、掘削・盛土、各所掘削・運搬

2025/10/全日・2025/10/20~・2025/10/23・2025/10/31

杭地業工事(既製コンクリート杭打設)、掘削・残土搬出、既存擁壁解体・搬出

~2025/9/11・2025/9/22~2025/9/24・2025/9/25~

地盤改良(先行掘削~自走式土質改良~敷き均し・整地)、残土搬出、杭地業(機材組立~既成コンクリート杭打設)

2025/8/18~2025/8/22 2025/8/25~2025/8/31

地盤改良(先行掘削~自走式土質改良~敷き均し・整地)

2025/7/31

現場事務所設置、搬入路造成、鋤取り・整地、仮囲い

横手市ペットボトル等処理施設建設工事(建築本体工事)

【建築工事】横手市 ペットボトル等処理施設建設工事(建築本体工事)
【2026/9/30】・【2026/8/31】・【2026/7/31】・【2026/6/30】・【2026/5/31】・【2026/3/30】

横手市 ペットボトル等処理施設「建設工事」(建築本体工事)

2026/9/1
2026/9/30

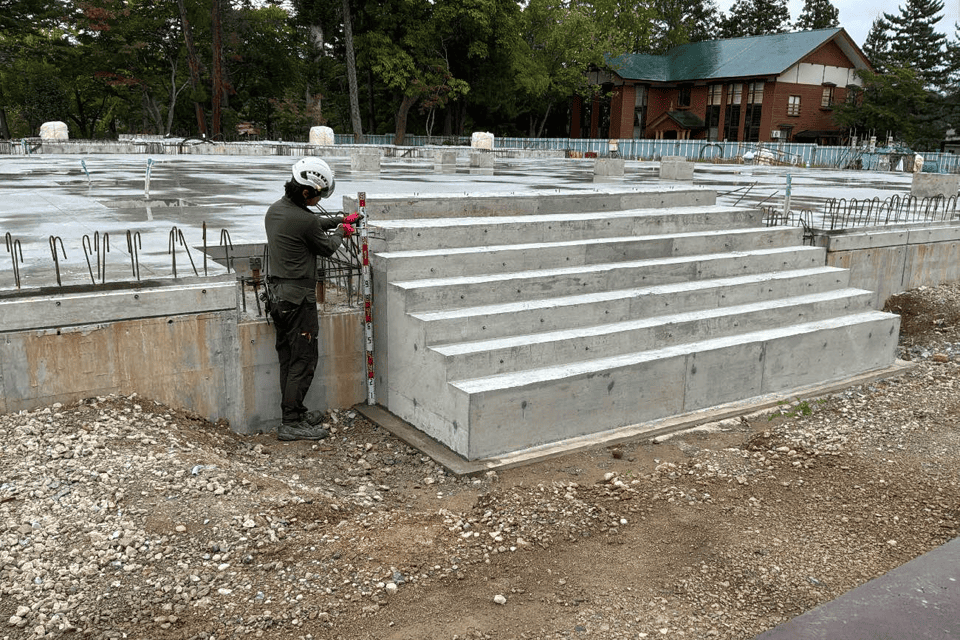

① 2026/9/4   基礎型枠組立状況

② 2026/9/11 基礎コンクリート埋戻し状況

③ 2026/9/30 基礎コンクリート打設状況

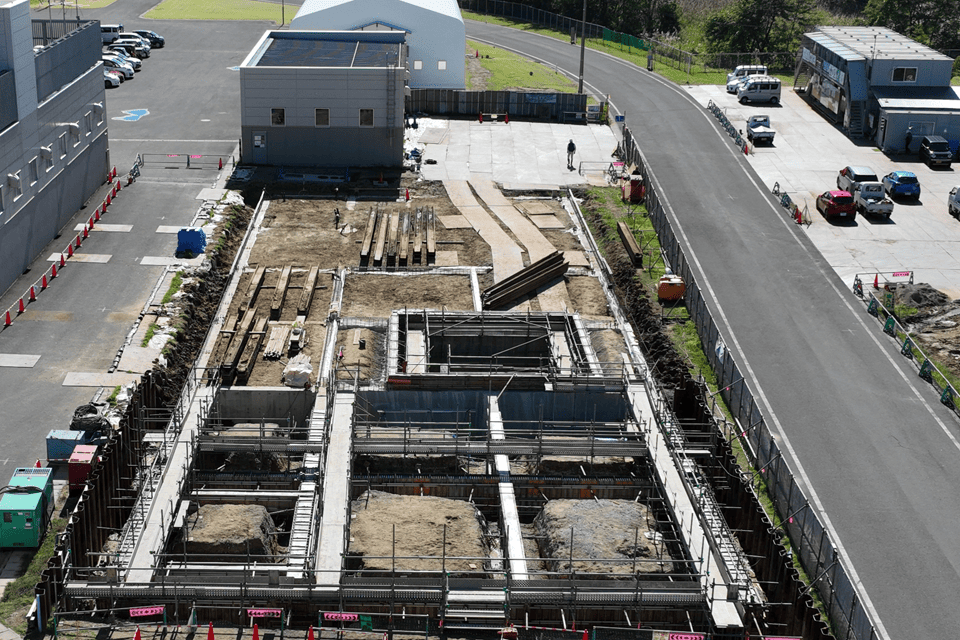

④ 2026/9/30 現場全景

2026/8/1
2026/8/31

① 2026/8/10 基礎埋戻し状況 ② 2026/8/19 鋼矢板引抜き状況
③ 2026/8/27 地足場組立状況 ④ 2026/8/28 基礎配筋状況

2026/7/1
2026/7/31

① 2026/7/6   ピット内耐圧板打設状況
② 2026/7/7   基礎埋戻し状況
③ 2026/7/13 基礎埋戻し後表層改良
④ 2026/7/31 表層改良完了

2026/6/1
2026/6/30

① 6月4日   2工区地中梁筋圧接
② 6月16日 3工区基礎コンクリート打設
③ 6月24日 2工区基礎コンクリート打設
④ 6月26日 3工区基礎コンクリート脱型完了

2026/5/1
2026/5/31

① 2026/5/11 ピット内1次掘削状況
② 2026/5/13 ピット内2次掘削状況
③ 2026/5/16 地足場組立状況
④ 2026/5/23 地中梁配筋状況

2026/3/1
2026/3/31

① 2026/3/17 杭打機搬入、組立状況
② 2026/3/25 既成杭打込み施工状況(全景)
③ 2026/3/27 既成杭打込み状況
④ 2026/3/30 発生土セメント改良状況

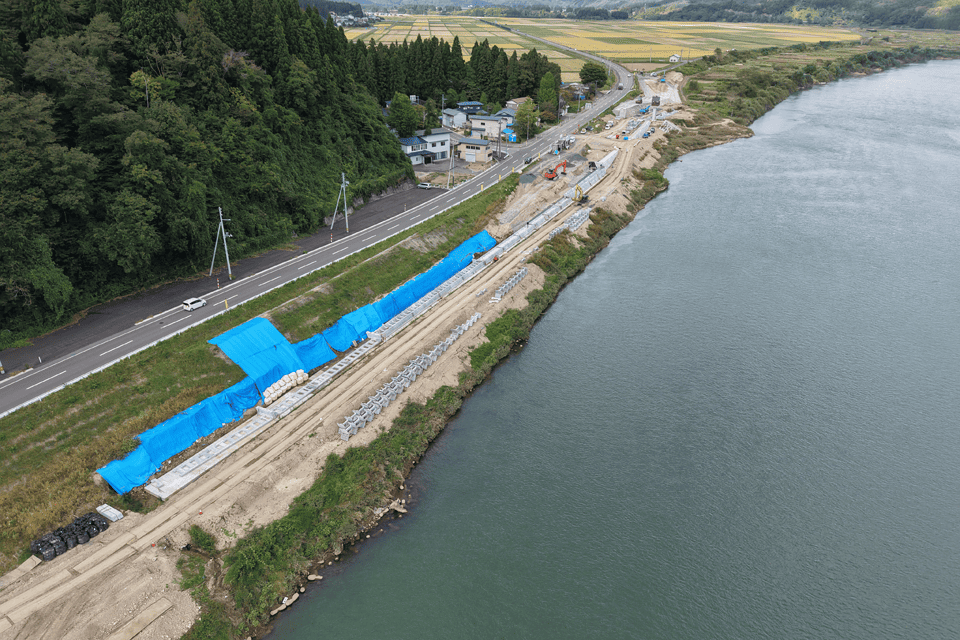

雄物川下流川崎地区築堤護岸工事

【土木工事】国土交通省 雄物川下流川崎地区築堤護岸工事
【2026/9/28】・【2026/8/26】・【2026/7/28】・【2026/6/29】・【2026/5/29】・【2026/4/30】

雄物川下流川崎地区築堤護岸工事

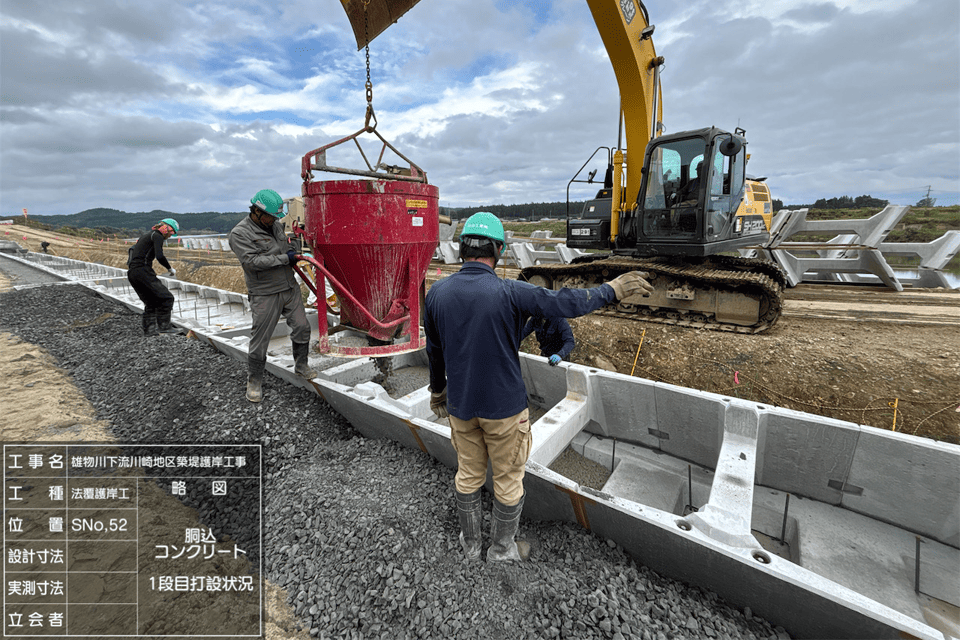

2026/9/28

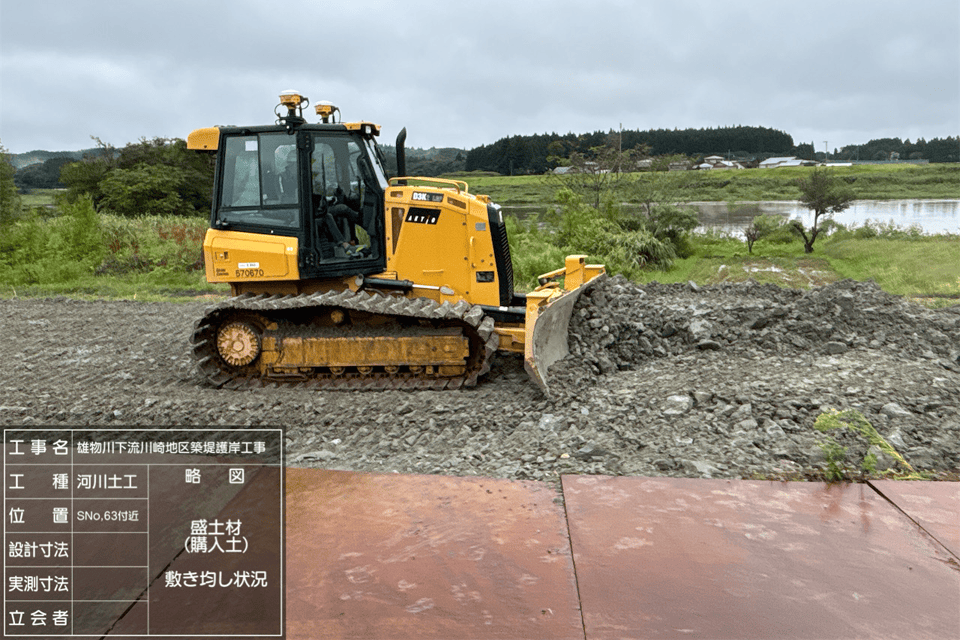

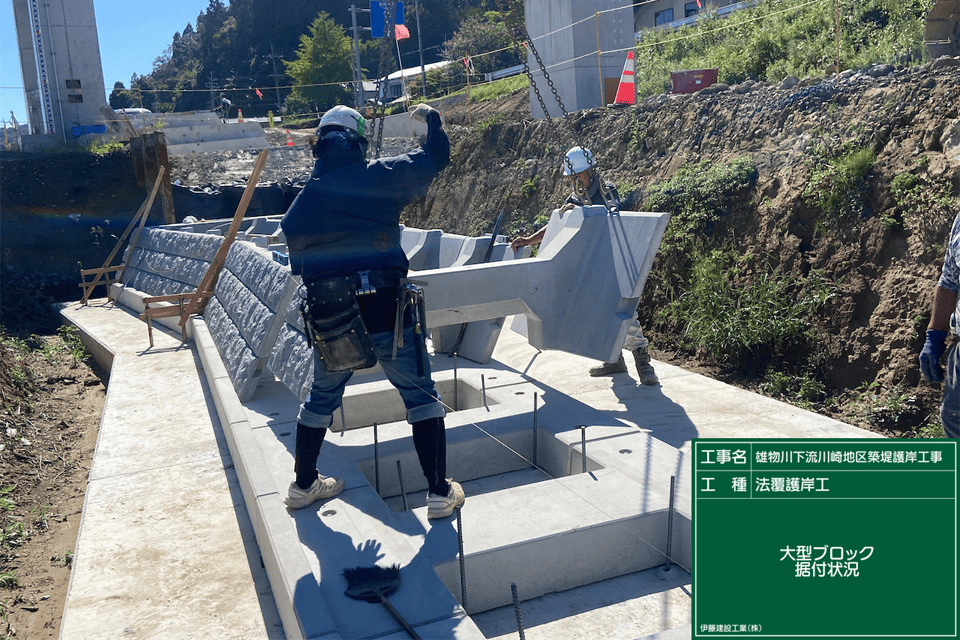

〇法覆護岸工 〇河川土工

2026/8/26

〇法覆護岸工 〇閉塞工

2026/7/28

〇法覆護岸工 〇地盤改良工 〇閉塞工

2026/6/29

〇法覆護岸工

2026/5/29

〇水路工  〇構造物撤去工

2026/4/30

〇準備工   〇仮設工

山二環境機材㈱ 横手営業所「新築工事」

【建築工事】山二環境機材㈱ 横手営業所「新築工事」
【2026/9/30】・【2026/8/31】・【2026/7/31】・【2026/6/30】・【2026/5/31】・【2026/4/30】・【2026/3/31】

山二環境機材株式会社 横手営業所「新築工事」

2026/9/30

【完成写真】外観【完成写真】倉庫
【完成写真】会議室 【完成写真】休憩室

2026/8/31

【塗装工事】軒樋塗装【塗装工事】塗床塗装
【防水工事】サッシ廻りシーリング 【防水工事】家具廻りシーリング

2026/7/31

【コンクリート工事】デッキ、土間コンクリート打設【コンクリート工事】ひび割れ誘発目地【金属工事】壁、天井下地 【内装工事】サッシ廻りウレタン吹付

2026/6/30

【鉄骨工事】鉄骨建方、デッキ敷込【屋根工事】屋根葺き、役物取付

2026/5/31

【コンクリート工事】基礎コンクリート打設【土工事】埋戻し、残土搬出【外構工事】U型側溝布設

2026/4/30

【鉄骨工事】ハイベースアンカー施工【鉄筋工事】基礎配筋、ガス圧接【型枠工事】基礎型枠建込

2026/3/31

【仮設工事】仮設通路鉄板敷込【杭事業工事】柱状改良 【土工事】根切り、砕石敷き

㈱ふるさと葬祭アグレム 安置施設(非宿泊型)増設工事

【建築工事】㈱ふるさと葬祭アグレム 安置施設(非宿泊型)増設工事
【2026/9/11】・【2026/8/31】・【2026/7/23】・【2026/6/30】・【2026/5/29】・【2026/4/22】・【2026/3/30】

㈱ふるさと葬祭アグレム 安置施設(非宿泊型)増設工事

2026/9/2~9/11

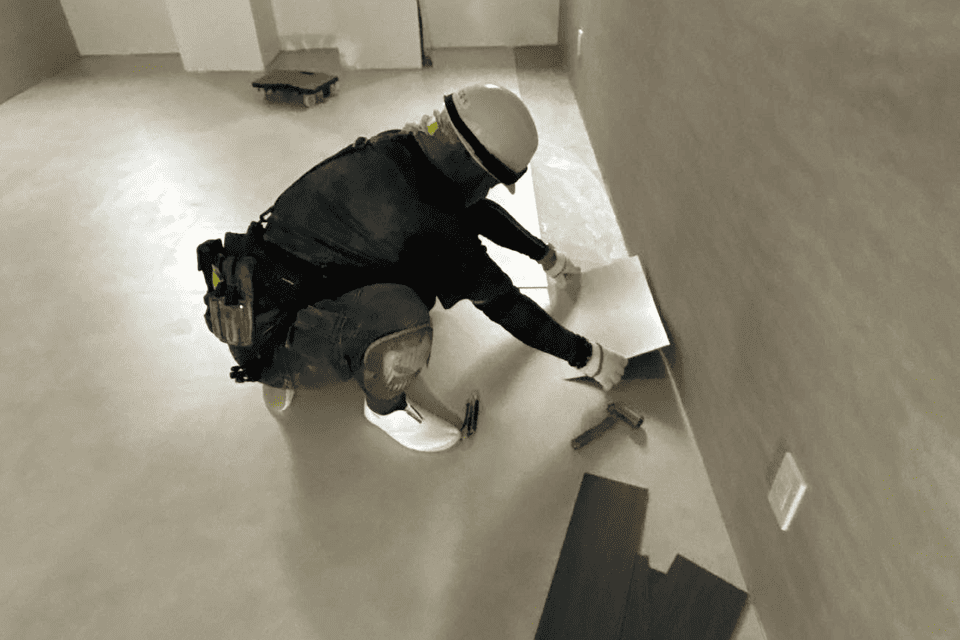

9/2 内部 床材張付け状況 ビニル床タイル使用

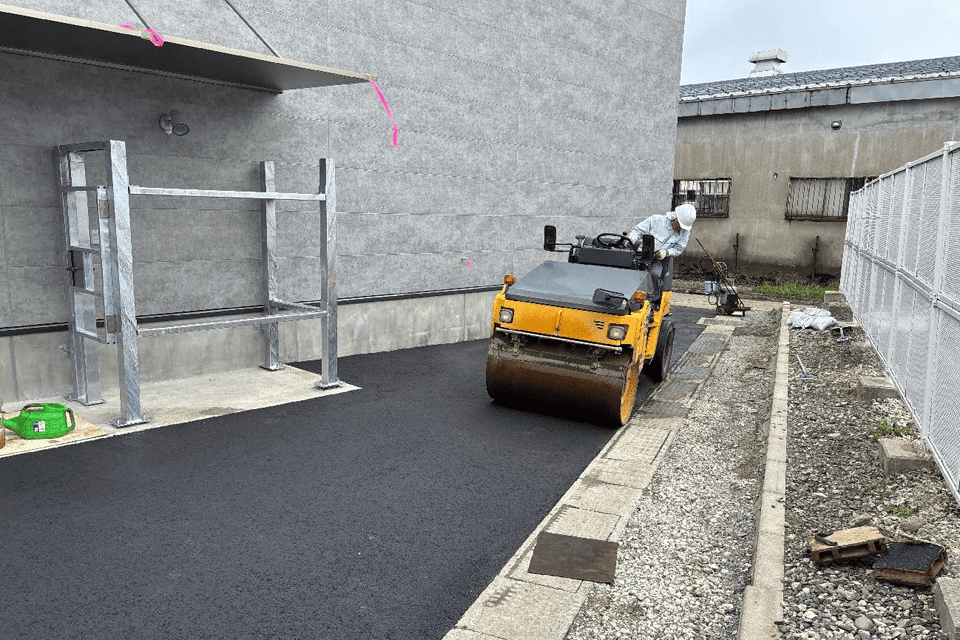

9/7 外部 アスファルト舗装状況

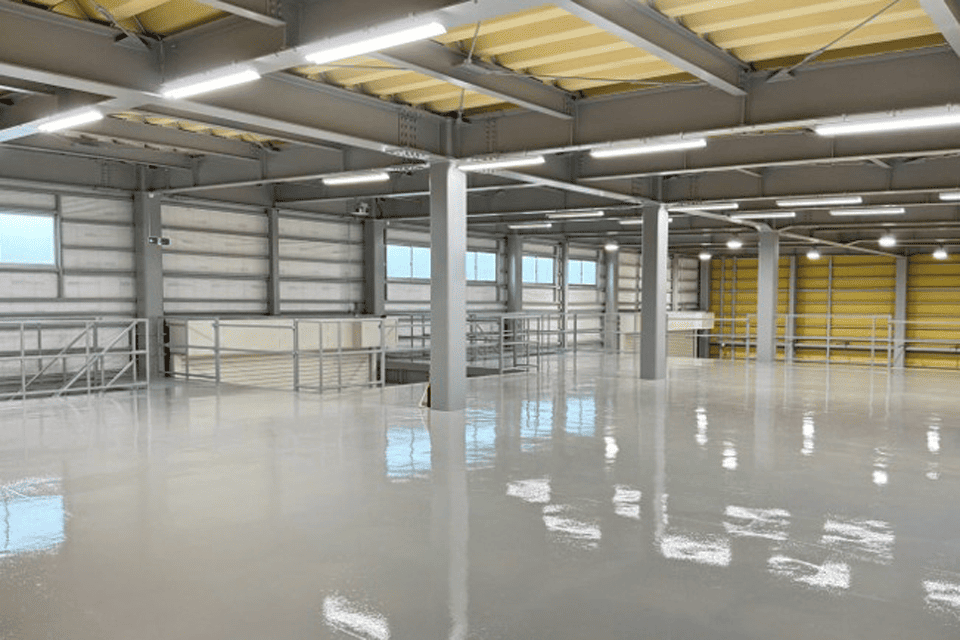

9/7 内部 竣工(ロビー)
9/11 外部 竣工
工事完成

2026/8/1~8/31

8/7(金)  防音壁内部グラスウール充填完了
8/8(土)  防音壁石膏ボード張り付け完了
8/22(土)アルミ笠木取付完了
8/24(月)外壁材張り付け完了

2026/7/9~7/23

7/9  (木)屋根工事 二重折板断熱工法施工完了
7/17(金)土間コンクリート打設完了 計32.0㎥
7/21(火)車寄せ部分 デッキシート防水完了
7/23(木)腰壁コンクリート打設完了 計4.5㎥

2026/6/3~6/30

6/3  (水)基礎ベースコン打設完了 計31.25㎥
6/10(水)基礎地中梁コン打設完了 計20.75㎥
6/17(水)土間砕石埋め戻し完了
6/30(火)鉄骨建方完了

2026/5/13~5/29

5/13(水)砕石杭施工完了 追加分を含め、計72本
5/19(火)基礎掘削・砕石敷き込み完了
5/21(木)捨てコンクリート打設完了 計9.5㎥
5/29(金)基礎配筋完了

2026/4/6~4/22

4/6  (月)バルクタンク基礎部分 コンクリート打設
4/7  (火)増設部分 アスファルト舗装剥ぎ
取り

4/14(火)埋設物試掘 X0~X8、Y1~Y8通りの掘削
4/22(水)埋設物解体 X2X3、Y1箇所の埋設物

2026/3/31

着工前 地縄張り
